【現在工事中・I様邸】モルタル外壁・ひび割れ補修と防水塗装で家を守る塗替え方法(雨漏り対策)

川崎市宮前区 I様邸



外壁・・モルタル壁 屋根はスレート屋根です。
外壁のモルタル壁にひび割れが発生しています。  特に北側にひび割れが集中して発生していますので、しっかりと補修させて頂きます
スレート屋根は塗装だけでは無く、棟板金(棟押さえ)の交換を行います。

家の防水性を高めて、長持ちして当たり前に安心して暮らせるようにするための工事です。

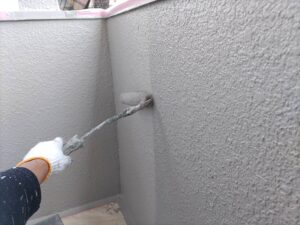

Mさま どうぞ、宜しくお願いします。

ホームページ解説では、誰に見られても恥ずかしくない作業内容・工程を実施させて頂きます。 「雨漏りへの対策」「塗装後には見えなくなる下地処理」「工事の裏側」を、ご確認ください。 大切な家を守る工事をさせて頂きます。

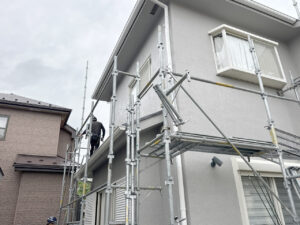

足場の組立 1日目




M様 作業報告
足場の組立になります。
足場のネットを張って、今日は作業終了してます。  明日は高圧洗浄です。 宜しくお願いします。









屋根・外壁の高圧洗浄 2日目

スレート屋根 高圧洗浄
裏面(西)の屋根 洗浄


外壁も全体 洗浄して、ベランダ床も洗浄しました。


高圧洗浄が終わった後、シート敷き
北側面 シート敷き


車庫側面シート敷き
タイル 高圧洗浄しました。 その後にシート敷き


作業報告 I様邸
屋根・外壁の高圧洗浄を行いました。  外壁を洗っている写真、水がカメラレンズにあたってて、完全ぼやけていましたので、割愛しました。スイマセン。
洗浄後は、床シート敷き。 今日は暖かったので作業がしやすい日でした。

I様 明日の色打ち合わせ、宜しくお願いします。











外壁の防水性を上げる作業 3日目

防水コーキング(フラワーボックス廻り)
屋根と外壁 取り合い部


シャッターの廻り
ベランダの笠木、ジョイント・端部


作業報告 I様邸

窓まわり、手摺りまわり、ベランダまわりなど、雨漏りの原因になる部分の防水処理です。

塗装前の下地処理として重要です。





お打合せしたカラー

屋根のカラーです
外壁のカラーです。












外壁の防水性を上げる作業(続) 4日目

窓ヨコ、防水コーキング
シール材を奥まで注入します。


もう一つのシャッター回り
出窓屋根 外壁取合い部。  こちらもスキマが開いてました。。。 防水処理



作業報告 I様邸

足場を組んでから洗浄して、全体のチェック、確認をしました。 見積りの時は地上からしか見えませんが、足場を組んで再調査すると色々気になる部分を確認しました。
今回の工事でI様が安心出来る様に、防水・下地処理は確実に施工させて頂きます。

(明日の午後、雨トイの交換・屋根棟押さえ交換の職方と打ち合わせをします。)









外壁 ひび割れ補修 5日目

ひび割れのカット 広げます
ひび割れ 広げ




広げたひび割れにシール材注入




続いて、セメント系防水
防水材で模様を付ける様に施工




セメント系防水材 2回目
セメント系防水剤2回目




ひび割れ補修の様子①
ひび割れ補修の様子②


ひび割れ補修の様子③
ひび割れ補修の様子④


作業報告 I様邸

外壁のひび割れ補修を進めました。  下地処理が1番大切です。









養生&エアコンカバ-外し 6日目

ビニール養生です

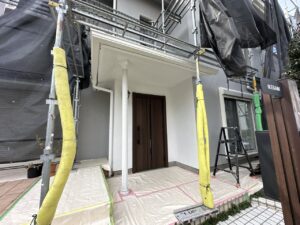

玄関周り 養生、床シート養生固定


残りのエアコンカバー外し
エアコンカバーを外した裏側(汚れ、ゴミの除去)


作業報告 I様邸

ビニール養生とエアコンカバー外しです。 塗装前の準備です。









窓のビニール養生 7日目

外壁塗装前のビニール養生
ベランダ回りのビニール養生(出来るだけ早く洗濯物が干せられるように頑張ります)
窓、フラワーボックスの養生


出窓 こちらも養生
ビニール養生


作業報告 I様邸

養生を進めました。  明日以降は塗装が出来るのですが、天気が不安定ですね。  厚膜塗装、模様付けなども有りますので、作業の進め方考えながら施工します。
無理な作業はしません。  朝、雨が降って無くてもお休み判断する場合も有ります。



宜しくお願いします。









外壁の模様付け & 下塗り 8日目

シャッター回りです。 模様が無かったので、模様を付けました。
模様付けの様子




シャッター回り 模様付け
シャッター回り 模様付け②




外壁塗装 下塗り
白い所、下塗りを施工した所です。


作業報告 I様邸

今日は外壁の模様付けをしました。(シャッター回りの模様がなかった部分)  模様付けローラー & 厚付けローラーを使って施工。
天気の様子を見ながら作業を進めます。
宜しくお願いします。









外壁の下塗り 9日目

外壁塗装 下塗りの続きを進めました
下塗りの様子


下塗りの様子②
地上から見えにくい所も(カメラでパチリ)



作業報告 I様邸

下塗り作業の続きを行いました。 裏の外壁はまだ作業してません。









屋根塗装 下塗り1回目・2回目 10日目

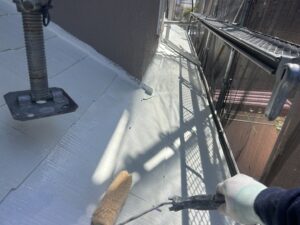

1階の屋根 下塗り
1階の屋根 下塗り1回目




下塗り2回目です。 太陽光を反射する遮熱下塗り材




作業報告 I様邸

高圧洗浄してみて分かったのですが、1階の屋根は劣化が少なかったです。
下塗り1回目・2回目と行うのですが、状態に合わせた下塗り材を組み合わせて施工。



遮熱塗装をしますので、太陽光を反射する遮熱下塗り塗料も使用してます。









1階の屋根 上塗り1回目  11日

1階の屋根 上塗り
屋根 上塗り1回目(棟押さえ板金は交換するので塗ってません)




外壁 上塗り1回目を進めました。
上塗り1回目です。


作業報告 I様邸

昨日下塗りをした、1階の屋根。  今日はこちらの上塗り1回目を進めました。
外壁も上塗り1回目を進めてます。









外壁 下塗り完了。 上塗り1回目 12日目

玄関、裏面。 下塗り未施工でしたので、進めます。
裏面 下塗り完了です


正面側(玄関面) 上塗り1回目
玄関面の上塗りの様子


作業報告 I様邸

外壁塗装の下塗りを仕上げました。  続いて、上塗り1回目 正面側を進めました。

玄関まわりはお打合せの範囲で施工を進めます。
(軒天井、玄関袖壁などは現在、濃色で塗っていますが仕上げは明るめで準備してます)









雨トイの撤去・下地処理 12日目

古い雨トイ 撤去します。
雨トイ、本体撤去


外した雨トイです。 ボロボロに






固定金具も工具を使って撤去
撤去写真






雨トイ撤去したあと、下塗りします。
雨トイ金具の跡。防水シール材でカバー


作業報告 I様邸

交換する雨トイを撤去しました。 撤去した、金物跡 こちらには防水シール処理。









屋根と外壁 塗装進めました  13日目

スレート屋根 下塗り1回目
遮熱塗装 下塗り
スレート屋根 下塗り1回目(完了)


スレート屋根 下塗り2回目
遮熱塗装 下塗り2回目
下塗り 2回目 完了です






外壁塗装 上塗り1回目
上塗り1回目


上塗り 2回目
上塗り 2回目


ベランダの中 上塗り2回目


作業報告 I様邸

今日は屋根・外壁 ともに塗装を進めました。


屋根は 下塗り1回目 & 2回目。
1回目の下塗りはスレート屋根強化の目的です。 2回目は太陽光を反射するための遮熱下塗り塗装になります。

外壁は、上塗り1回目の続きをして、2回目を進めました!

明日は屋根塗装の上塗り と 雨戸・出窓や残した雨トイの塗装を進めます。
宜しくお願いします。









2階屋根 塗装完了 14日目

太陽光を反射する、遮熱塗料
スレート屋根 遮熱塗装1回目 サーモアイSI
遮熱塗装 上塗り1回目


続いて、仕上げの上塗り2回目。
塗料は十分準備してます。 余っても仕方ありませんので、たっぷりと。


玄関まわり、色替え
玄関廻り 明るく塗りました。


作業報告 I様邸

屋根、遮熱塗料を使用しています。 屋根裏にまわる熱量を軽減します。 省エネルギー塗料というカテゴリーになりますね。

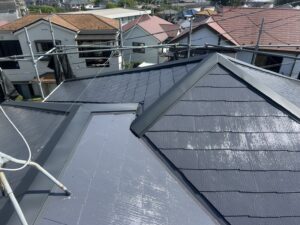

今日で2階の屋根塗装が完了しました!



玄関廻りの塗装 色替え部分も仕上げました!











外壁塗装 仕上げ工程(上塗り2回目) 15日目

破風板 上塗り2回目
破風板 上塗り2回目
雨トイを取り付けする部分。 塗装仕上げ工程です




外壁塗装も仕上げです。 上塗り2回目
塗装の厚みが均等になるように施工します。




玄関周りの色替え部分。 濃色と薄色 色分け見切り
ベランダまわりの壁。 仕上げ塗装 I様 完了までもう少しです。


作業報告 I様邸

外壁塗装 上塗り2回目 仕上がりました。 外壁塗装は完了しました。 引き続き、各所塗装仕上げを行います。

宜しくお願いします。









交換しない雨トイの塗装 16日目

すでに交換されている雨トイは塗装仕上げ
上塗り1回目です


雨トイ塗装 上塗り1回目
雨トイの撤去した所、見直し、手直し


作業報告 I様邸

雨トイ すでに交換されている部分 塗装を進めました。

雨トイ工事・屋根棟押さえ交換工事
来週の月曜日(4月28日)から作業します。 宜しくお願いします。









付帯塗装を進めます 17日目

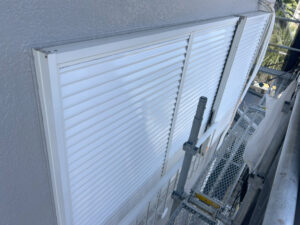

ベランダ内の折れ戸雨戸
玄関柱の塗装



 作業報告 I様邸

各所の雨戸の塗装 上塗り1回目。
玄関柱も上塗りの施工を進めます。







棟押さえ交換 & 雨トイ交換 18日目

棟押さえ板金交換


雨トイの交換

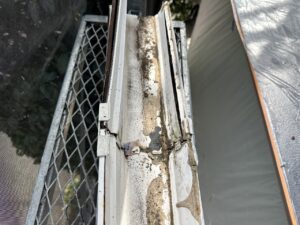

新しくなった雨トイです。


作業報告 I様邸

板金工事 (棟押さえ交換、雨トイ取付)になります。
棟押さえ板金 内部の貫板も交換しました。











雨戸塗装 & エアコン配管復旧 19日目

雨戸の塗装 上塗り2回目
雨戸塗装 仕上がりました。


雨戸塗装 仕上がり写真




エアコン配管 カバー取付して復旧します。
復旧の様子

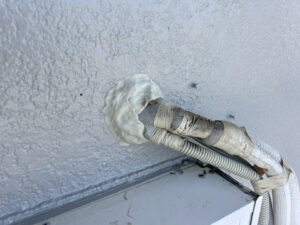

エアコン 外壁貫通部(雨漏りしないように専用の粘土取付)


ベランダの鋳物格子 塗装


作業報告 I様邸

雨戸仕上げ、エアコンカバー復旧しました。。

仕上がりまであと少しです。 引き続き宜しくお願いします。







屋根塗装の仕上げ・付帯作業 20日目

1階の屋根 交換した棟押さえ色合せ塗装
2階の屋根 交換した棟押さえ 塗装(色合わせ)

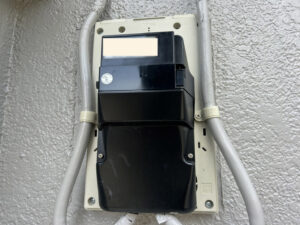

電気メーター 下地板交換
下地板 木材撤去 交換しましょう。


玄関廻りと外壁の色分け。 スタイリッシュな仕上がりです!(^^)!


作業報告 I様邸

棟押さえの色合わせ塗装  1階の屋根、仕上げ塗装。  電気メーターの下地板交換作業(途中)です。。









ベランダ内部の仕上げ 21日目

ベランダ笠木(手摺り) 上塗り仕上げ
ベランダまわり、仕上がりました


エアコンカバー 復旧・塗装仕上げです
エアコンカバー塗装 上塗り


作業報告 I様邸

ベランダまわり 仕上げ完了です。 他、2階の壁の見直しも行いました。
エアコンカバー 外壁色に合わせて上塗り仕上げ。

Ⅰ様 足場の解体は9日に予定させて頂いております。塗装工事は5日に完了予定。宜しくお願いします。









塗装・雨トイ交換など完了しました。 22日目

地面シート 撤去して片付けします。
エアコンカバー・雨戸仕上がり・雨トイ仕上がり写真(車庫側からの写真)


電気メーター 下地板専用部材に交換完了しました!




塗装・板金・雨トイ工事 完了しました。
道路側 厚付け塗装・クラック補修した面


作業報告 I様邸

各種工事 すべて完了しました!  残りは足場解体になります。

電気メーター分電盤の下地板交換も完了しました!








足場の解体 23日目

新品の雨トイ・外壁廻りの仕上がり写真です
北側のモルタル壁ひび割れの補修・修理完了です。




廃材の搬出、外回りの清掃
道路廻りの清掃。ご近所の方にも挨拶を!(^^)!






足場解体作業。


作業報告 I様邸

今日は足場の解体です。 家の周り清掃・片付けをしました。  お約束していた、玄関前の清掃も完了です。。 あとは足場が完全にない状態で再チェックして完了となります。

後日、保証書をもってお伺いします。



仕上がり写真はその際に撮りたいと思います!(^^)!









作業後、更新します。 24日目



作業報告 I様邸

作業後、更新します。
