【現在工事中・第二部】T様邸・ダインコンクリート外壁の塗装・塗替え

厚木市 T様邸【積水ハウス・ダインコンクリート】

こちらは施工 第二部 施工中サポートページです。
第一部は こちらです(主にシーリング施工になります。)

外壁工事、弾き続き丁寧に進めさせていただきます!

ホームページ解説では、誰に見られても恥ずかしくない作業内容・工程を実施させて頂きます。 「雨漏りへの対策」「塗装後には見えなくなる下地処理」「工事の裏側」を、ご確認ください。 大切な家を守る工事をさせて頂きます。

ダインコンクリート塗装 下塗り① 39日目

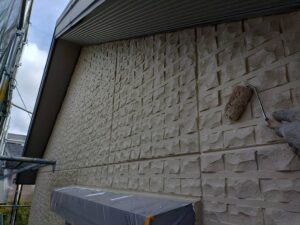

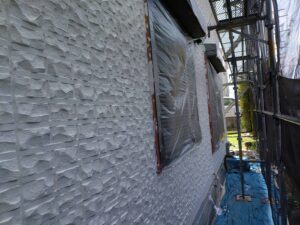

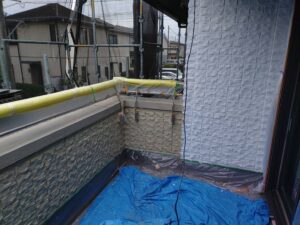

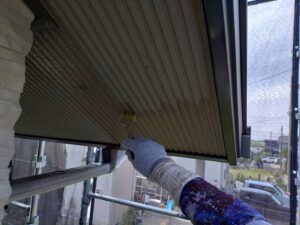

外壁を塗る前のシート養生

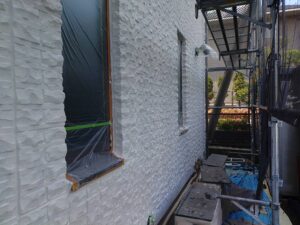

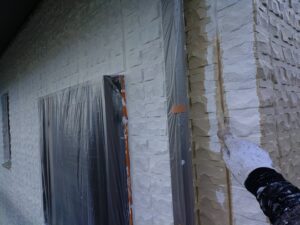

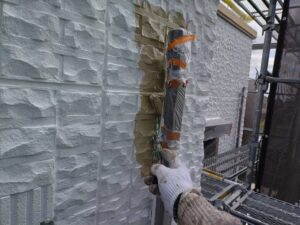

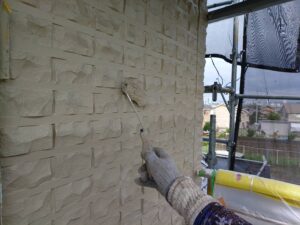

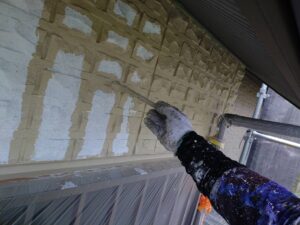

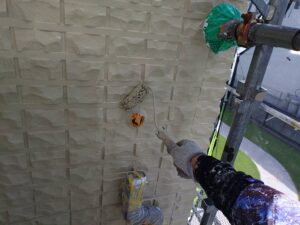

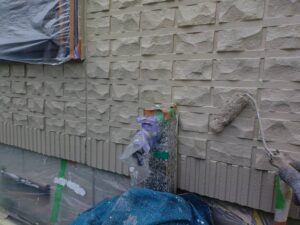

外壁の下塗り 凹部分にハケ塗り

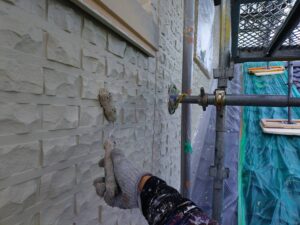

全体のローラー塗装

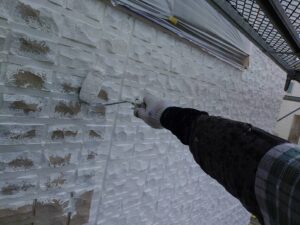

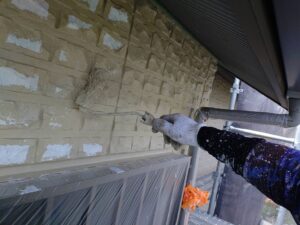

凹部分の塗装 ハケ塗り

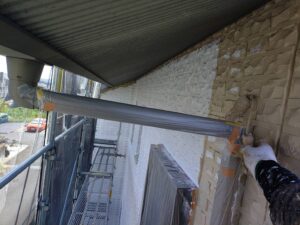

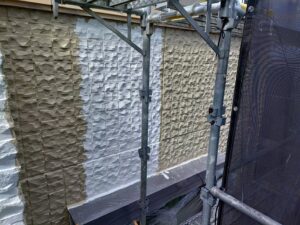

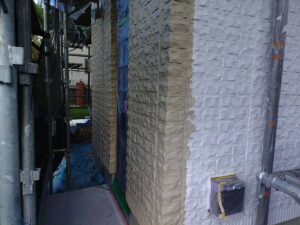

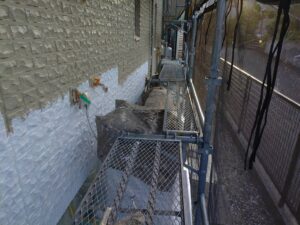

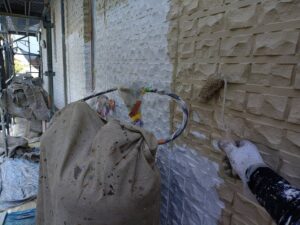

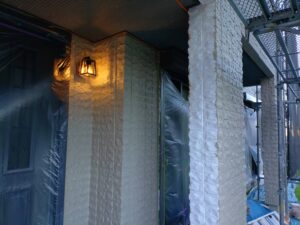

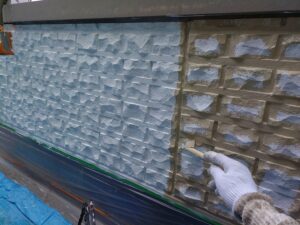

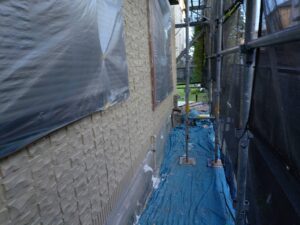

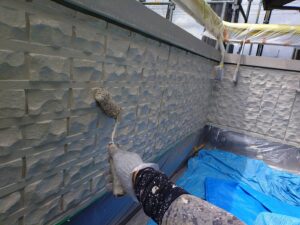

南側面 ダインコンクリートの下塗りを進めました
南面の施工の様子

ダインコンクリート塗装 下塗り② 40日目

昨日に続き、下塗りを進めます。  下塗りは塗装剥がれを防止して、防水性を高める効果があります。

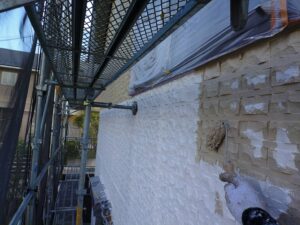

下塗り施工後の様子です。 明日も他面下塗りを施工します。

ダインコンクリート 下塗り③ 41日目

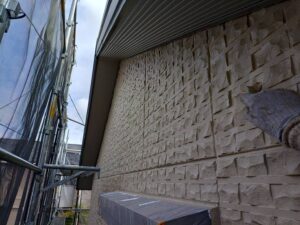

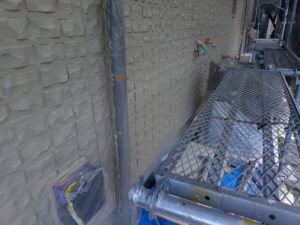

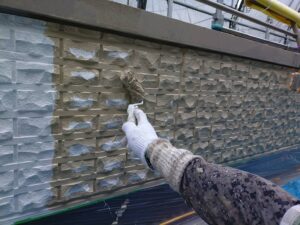

各所、下塗りを進めております。

ダインコンクリートの下塗り④ 42日目

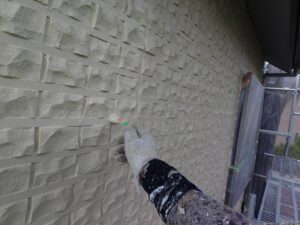

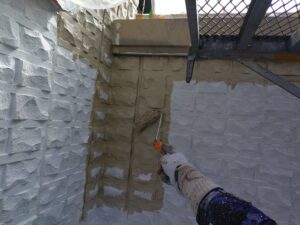

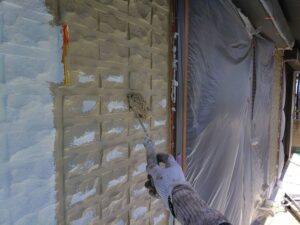

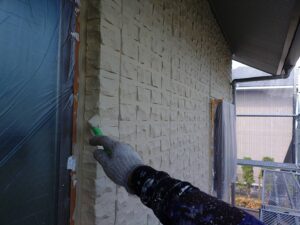

凹部にハケ塗り
凸部分、全体をローラー施工

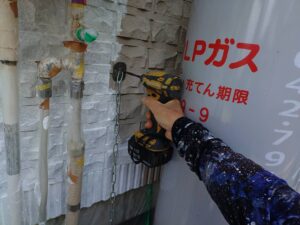

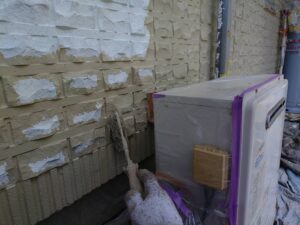

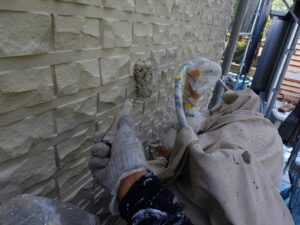

防水コンセントの裏側も

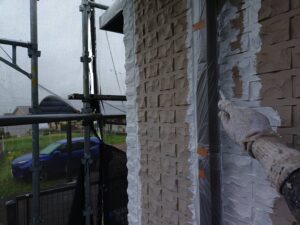

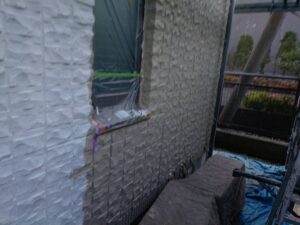

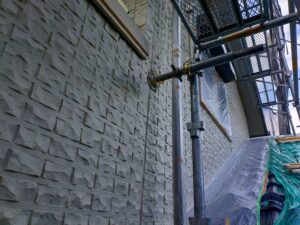

西側面 下塗りの様子です

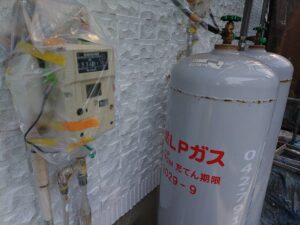

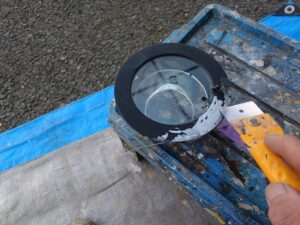

外部の防水コンセント 外して、施工します。

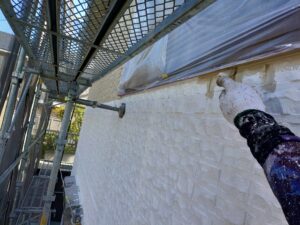

ダインコンクリート 下塗り⑤ 43日目

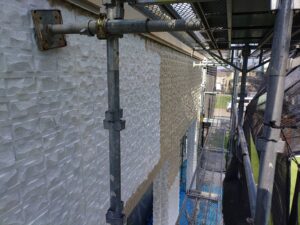

プロパンガス固定金具 外し
ガスの裏側も漏れなく施工

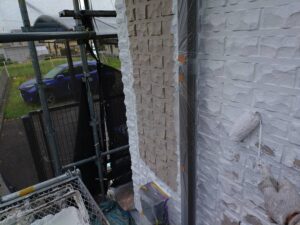

下塗りが少しだけ塗り残りました。

明日、下塗りを仕上げたら、中塗りの工程に進みます。

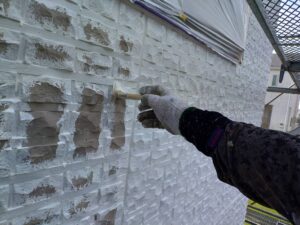

ダインコンクリート 中塗り① 44日目

下塗り 工程仕上げ
下塗り工程 仕上げ②

外壁・ヘアクラック補修

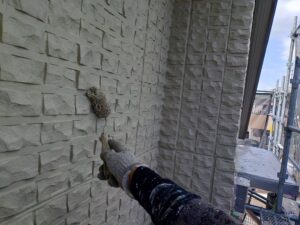

壁に微細クラックがあります。

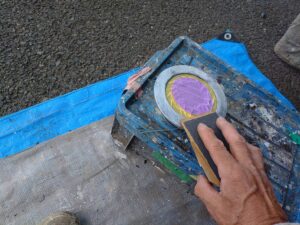

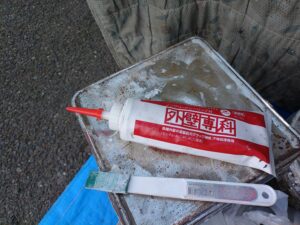

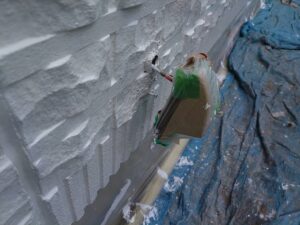

こちらのクラックを防水材で補修処理

【外壁塗装 中塗り】

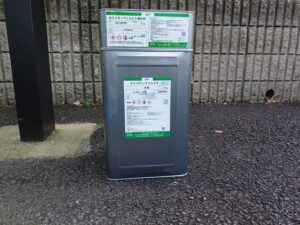

ナノコンポジットF 中塗り用

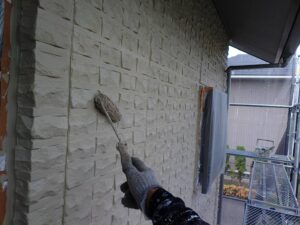

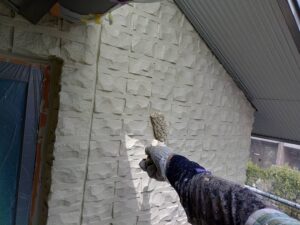

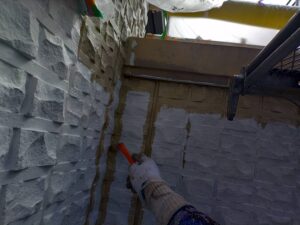

凹部分から施工

全体はローラー
バルコニー内の中塗りを進めました。

ダインコンクリート 中塗りの続き② 45日目

中塗りの続きになります。 確実に仕上げるように施工。

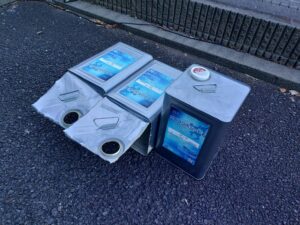

超耐候・超低汚染タイプのナノコンポジットF

ダインコンクリート 中塗りの続き③ 46日目

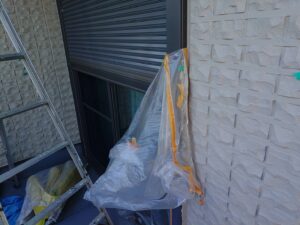

ベランダ外側面
ベランダ外側面 全体ローラー

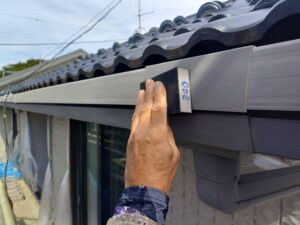

下屋根側、軒下見切り
下屋根側 中塗り

ダインコンクリート 中塗りの続き④ 47日目

玄関回り、西側面 中塗り

ダインコンクリート 中塗りの続き⑤ 48日目

玄関・軒取合いの見切り
玄関回りの中塗り

西側の中塗り 完了

中塗り 3面が完了しました。 明日も引き続き施工します。

ダインコンクリート 中塗り⑥ 49日目

北側面 中塗り
ローラーにて凸部分の塗装

北西側

ダインコンクリート 中塗り⑦ 50日目

北側面の続きになります。  少しだけ残りましたが、明日中塗り仕上げてから、軒天塗装を施工します。

ダインコンクリート 中塗り⑧ 51日目

中塗りが完了しました。 次は上塗り!と進めるのではなく、軒天塗装を先に行います。

【軒天 下塗り】

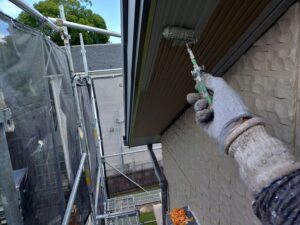

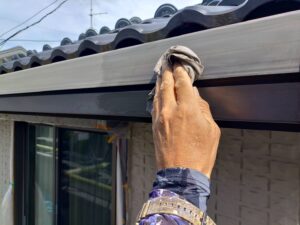

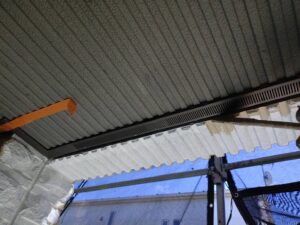

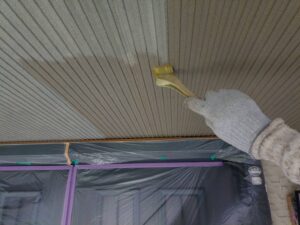

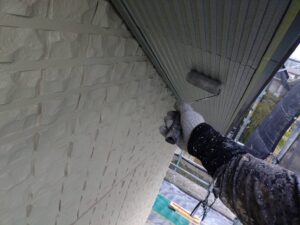

軒天塗装です。 まずは下塗りから。
最後に台風が来るので、足場のネット巻きをして完了です。

軒天塗装 52日目

【軒天塗装 下塗り】

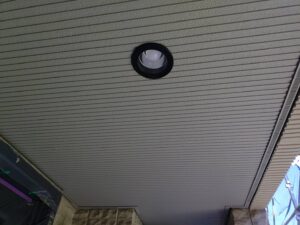

【軒天のダウンライト】

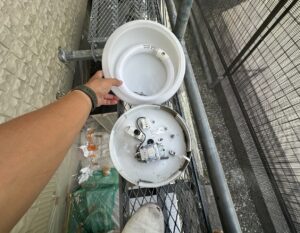

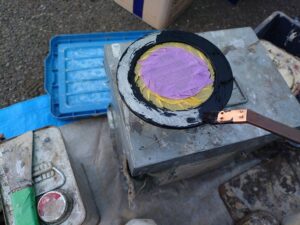

軒天のダウンライトです。  脱着して、素地調整、塗膜除去

【軒天塗装 上塗り】

フッ素塗料 2液タイプ

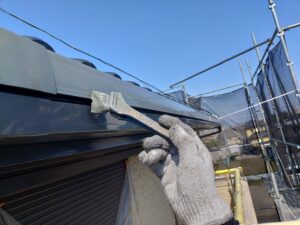

軒天塗装 上塗り

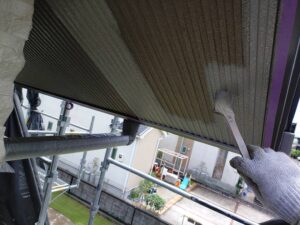

軒天塗装 上塗り

軒天塗装 上塗り 53日目

軒天塗装 上塗りになります。 天候の状態を見ながら施工を進めてます。

ダインコンクリート 上塗り① 54日目

【上塗り】

外壁の仕上げ工程です。

超耐久塗料ですので長持ちするように濃厚塗料で塗り込みます。

ダインコンクリート 上塗りの続き 55・56・57日目

【56日目 上塗り】

外水道の面
ベランダ内部

【57日目 上塗り】

ベランダ外側
ベランダ外側

【58日目 上塗り】

西側面
西側面

上塗り作業を進めております。  今日までで、北面以外は完了しました!

ダインコンクリート 上塗り④ 59日目

北側面の上塗りになります。 明日には上塗り作業が完了する予定です。

ダインコンクリート 上塗り 完了!!! 60日目

【北側 上塗り 仕上げ】

上塗りの残り作業になります。

【ナノコンポジットF 上塗り用】

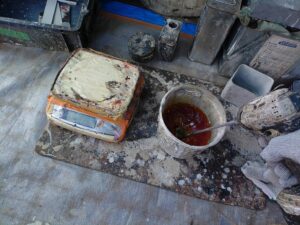

補修用で少し残っていますが、ちょうどぴったりな量でした!(^^)!

【壁から外した部材の復旧】

【照明の交換】

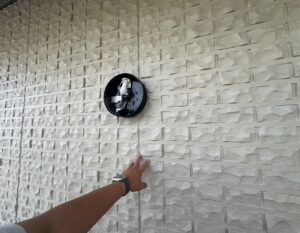

T様 北側面の照明交換 させて戴きました。

パナソニック製の玄関・外灯用にチェンジました。  山中と連携して、照明裏の壁も上塗り済みです、

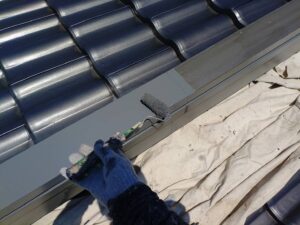

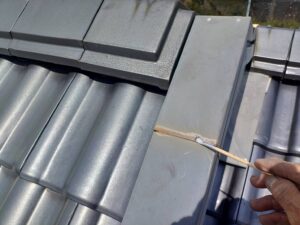

屋根 サビの処理 61日目

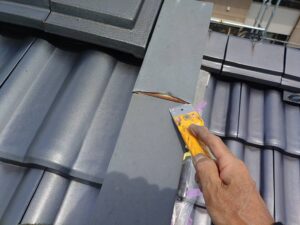

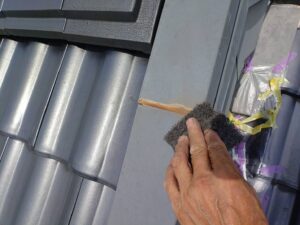

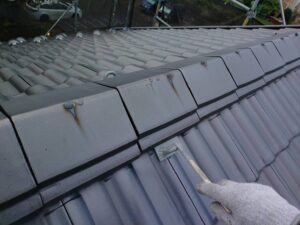

【屋根鋼板のサビ処理】

浮き部除去
ぺーバーがけ

サビ転換材 塗布
サビ止め塗装

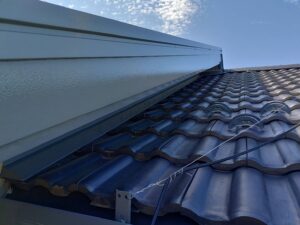

【雨トイ・破風板】

雨トイ 素地調整
破風板 素地調整

脱脂・シンナー清掃

破風板・雨トイ 下塗り(南側) 62日

【下塗り】

破風板・雨トイの下塗りです。  積水の付帯塗装では密着性・ブリード現象(塗装後のベタツキ現象)トラブルが多いですが、そちらの問題がないことを確認して作業進めてます。

【シャッターBOX】

他部分と同様に施工進めます。

破風板・雨トイ 上塗り(南側) 63日

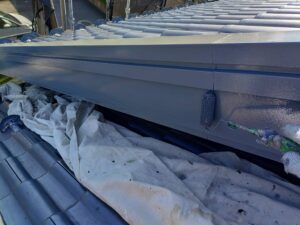

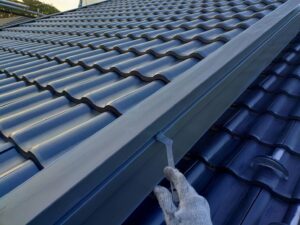

トイの上塗り
破風板 上塗り

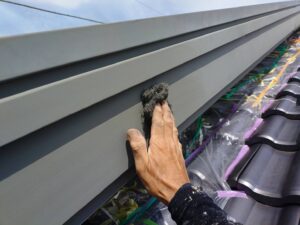

屋根金物フック部

ベランダまわりなど、南側作業を優先して進めてます。  ベランダ防水工事の計画も進めていきたいと思います。

ベランダ側 付帯塗装 64日

【シャッターBOX 上塗り】

【シャッターBOX 上塗り】

【玄関照明】

【ベランダ内 養生撤去】

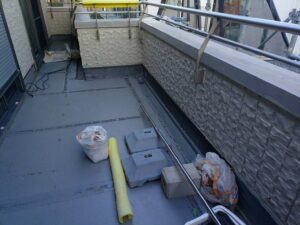

バルコニー内の養生を撤去。

防水工事をするための準備としてベランダ上部の破風板と雨トイを優先的に仕上げました。

65日

作業後更新します。
