【現在工事中】T様邸・ダインコンクリート外壁とイクシード目地交換工事

厚木市 T様邸【積水ハウス・ダインコンクリート】

積水ハウスのダインコンクリート外壁を塗り替える際は、素材の特性に合わせた施工が欠かせません。本工事ではナノコンポジットFによる高耐候フッ素塗装と、耐久性に優れたオートンイクシードで目地を打ち替えます。
ダインコンクリートの質感を活かしながら、美観・防水性・耐久性を高める専門施工を写真付きで詳しくご紹介します。

ホームページ解説では、誰に見られても恥ずかしくない作業内容・工程を実施させて頂きます。 「雨漏りへの対策」「塗装後には見えなくなる下地処理」「工事の裏側」を、ご確認ください。 大切な家を守る工事をさせて頂きます。

■ 工事仕様

🏠 外壁塗装(ダインコンクリート)

ナノコンポジットF(フッ素)

積水ハウスのダインコンクリート外壁に適した高耐候フッ素塗料を採用。重厚な意匠性を活かしながら、優れた耐候性・低汚染性で美しい外観を長期間維持します。

付帯部塗装

セミフロンマイルドⅡ

雨樋・破風板・軒天・水切りなどの付帯部には、高耐候2液型フッ素塗料を使用。紫外線や風雨からしっかり保護し、美しい仕上がりを長く維持します。

🔧 シーリング工事(外壁目地)

オートンイクシード 打ち替え施工

ダインコンクリートの目地には、30年以上の耐久性が期待される超高耐候シーリング材「オートンイクシード」を採用。高い防水性と柔軟性で建物の動きに追従し、長期間にわたり大切なお住まいを守ります。

💧 ベランダ防水工事

ウレタン防水(既存シート防水改修)

既存シート防水の状態を十分に確認したうえで、専用下塗りを施工し、密着性や下地の健全性を見極めながら最適な防水仕様を決定します。建物の状態に合わせた施工方法を採用し、防水性能を長期間維持できるよう丁寧に仕上げます。

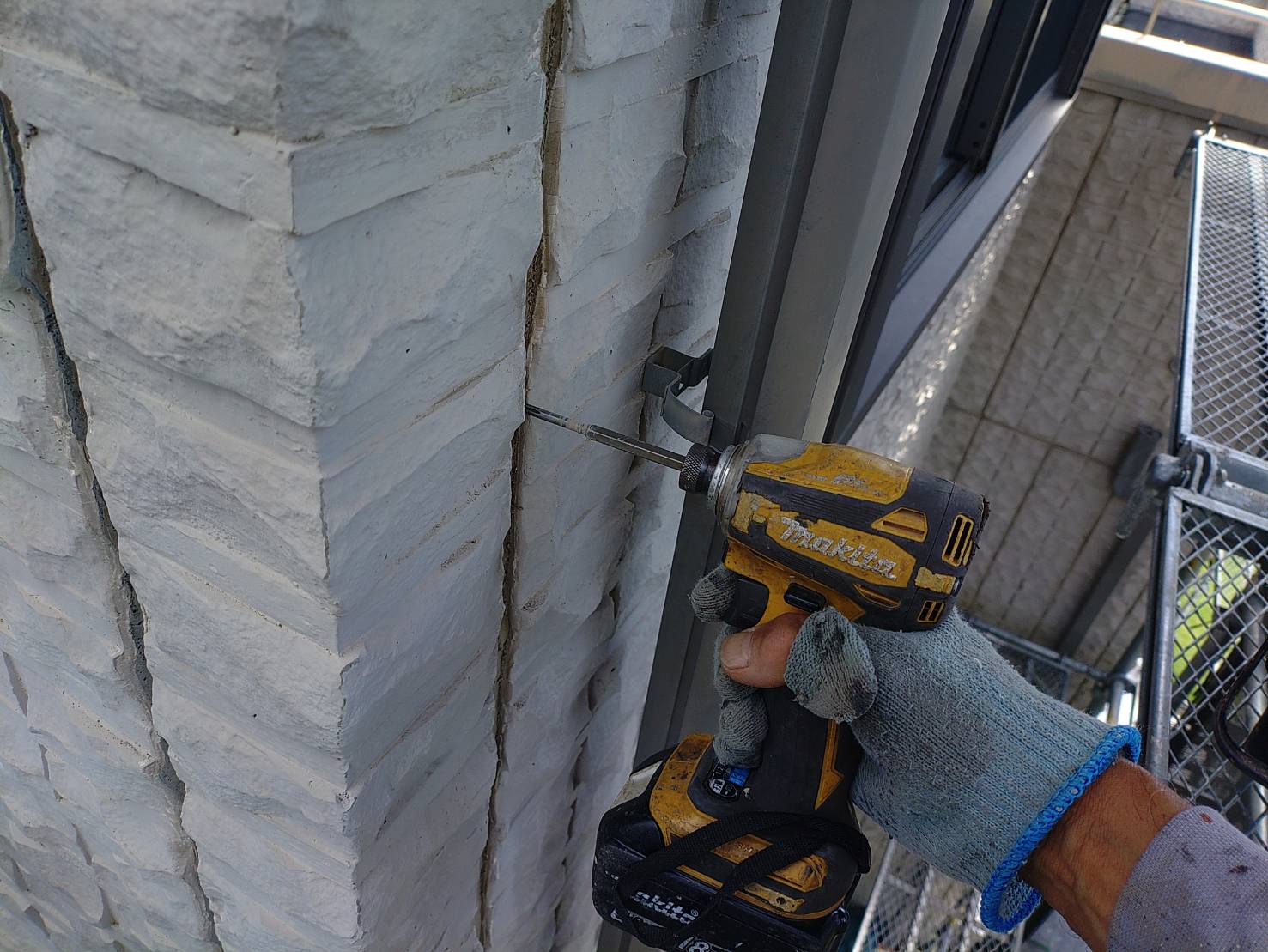

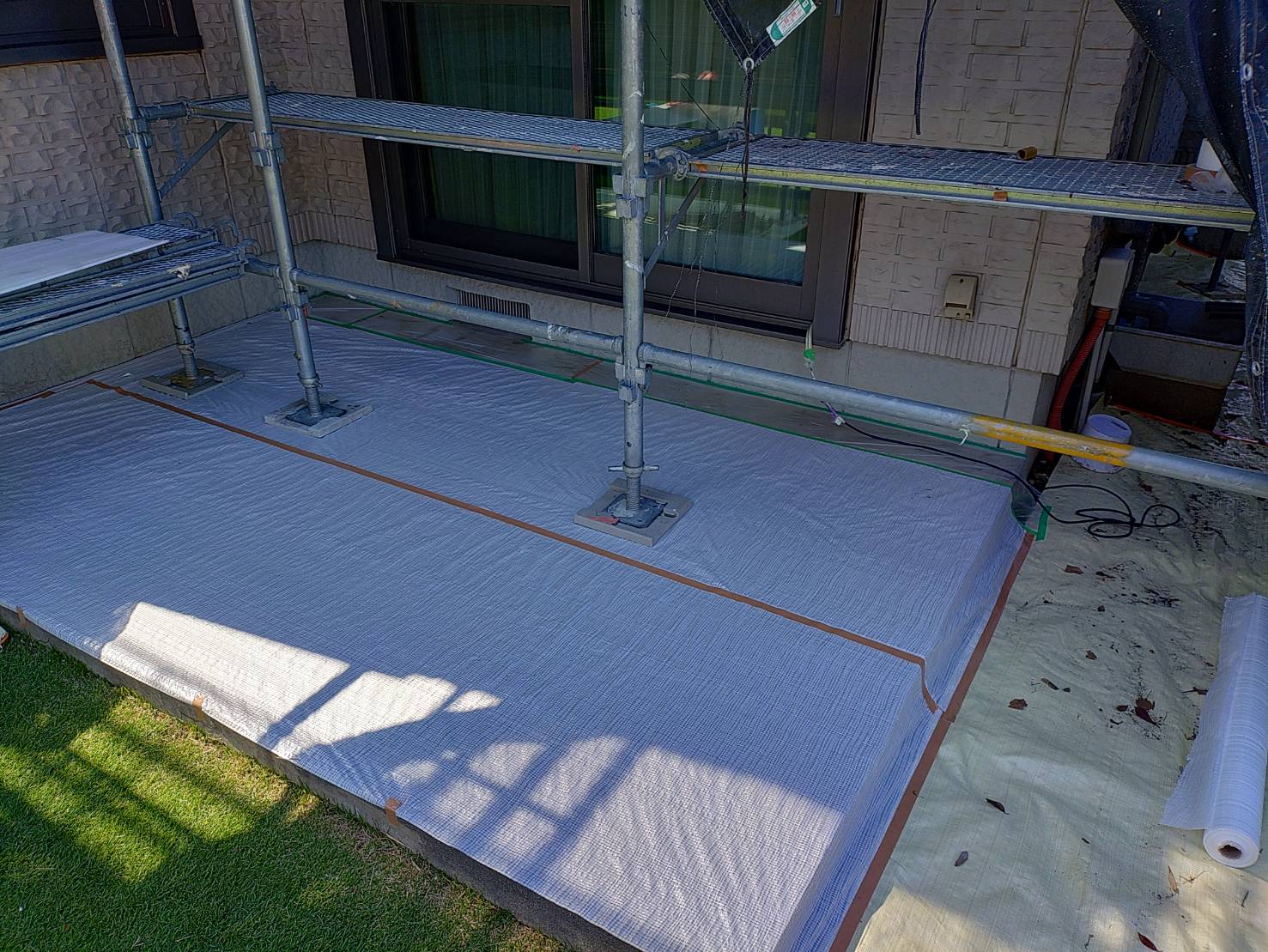

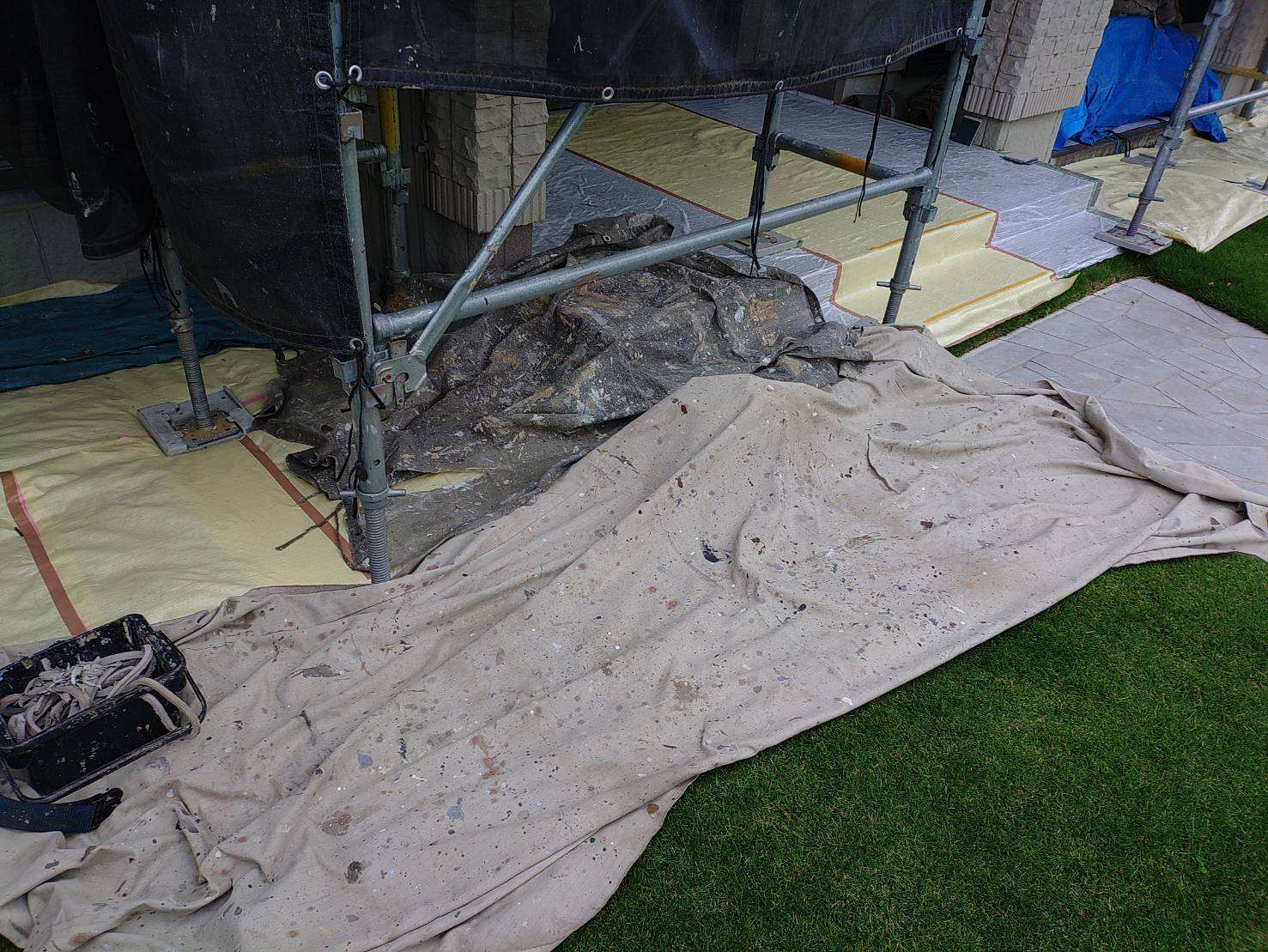

事前準備・足場組立 1・2日目

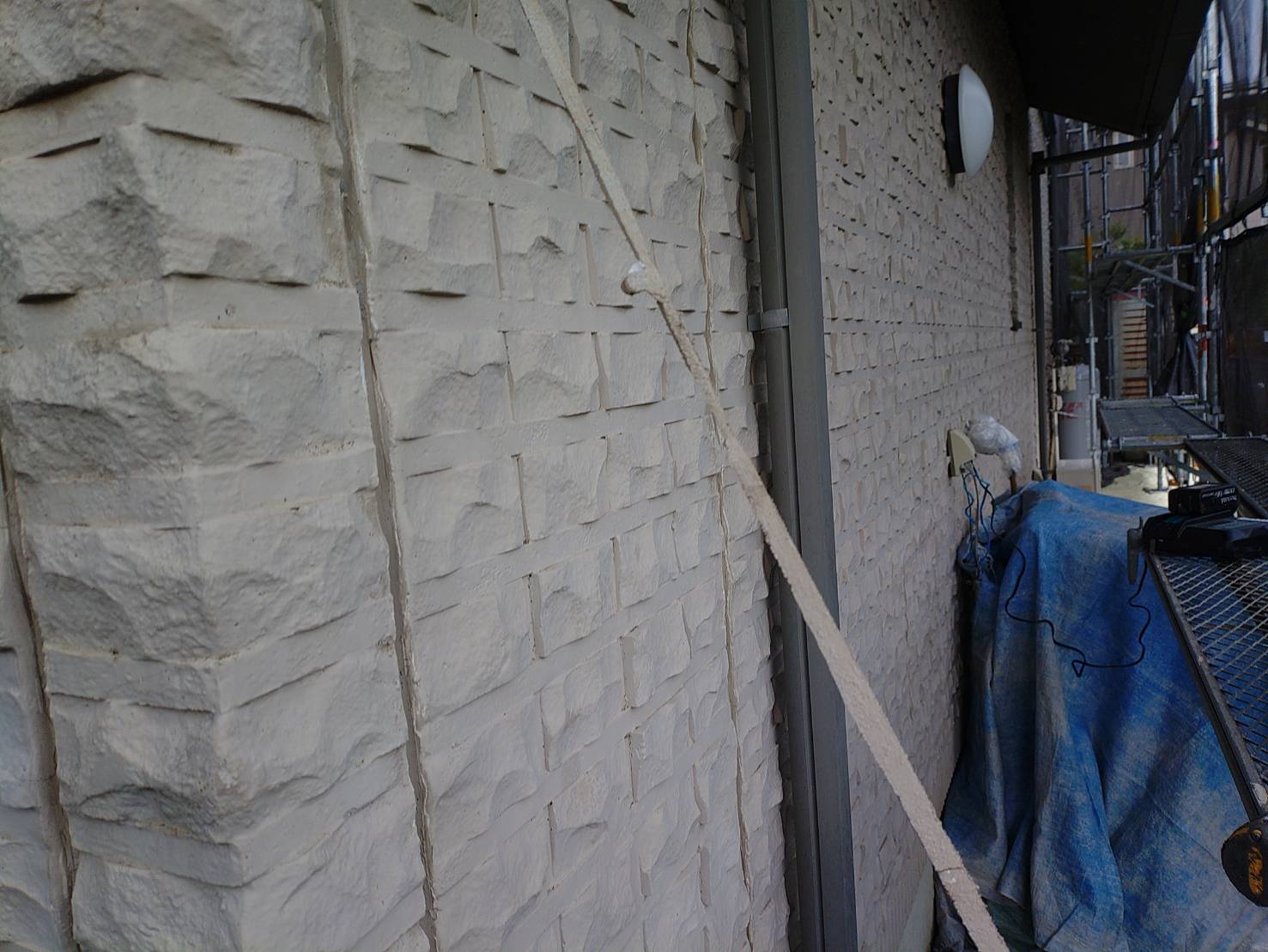

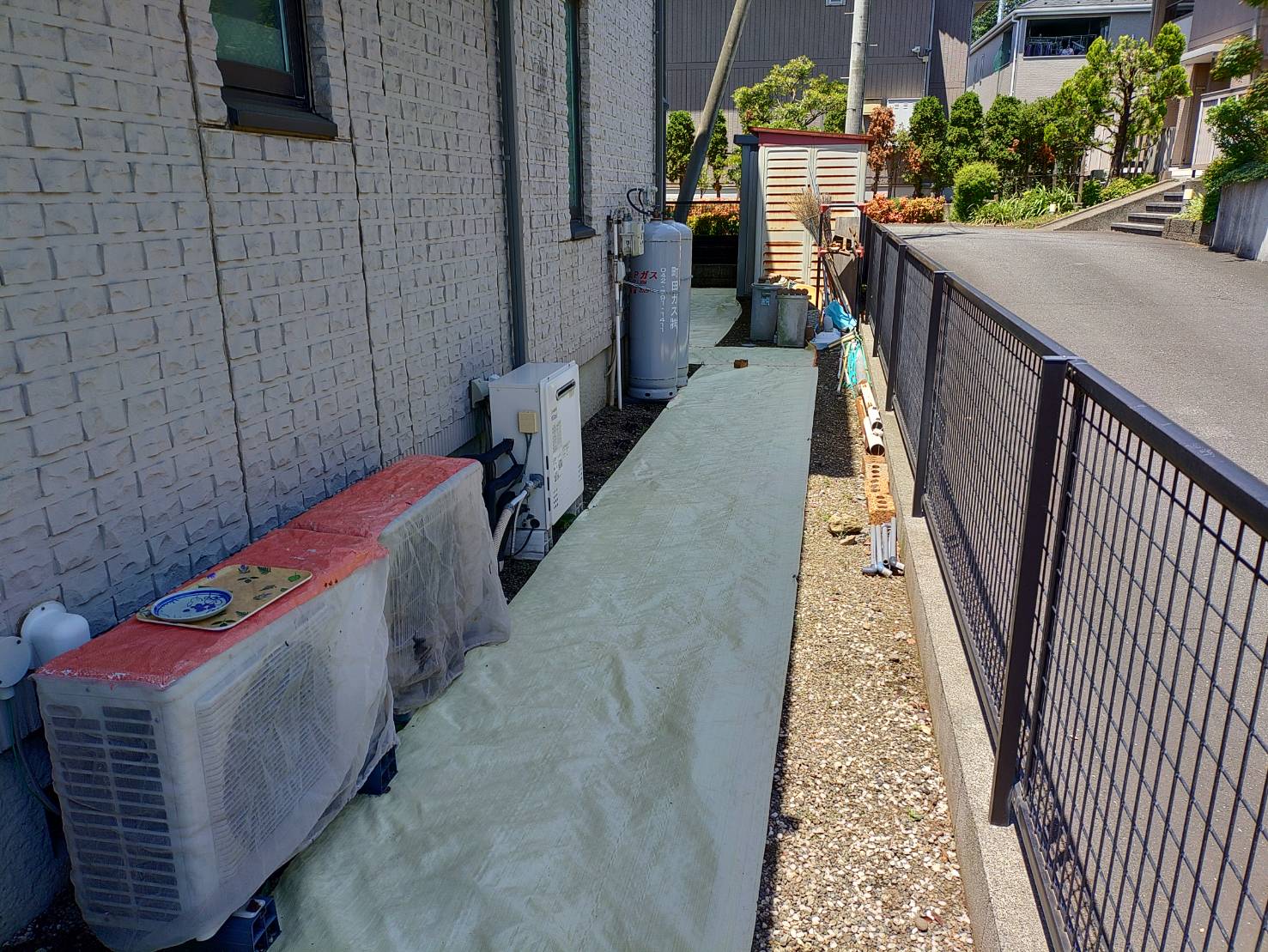

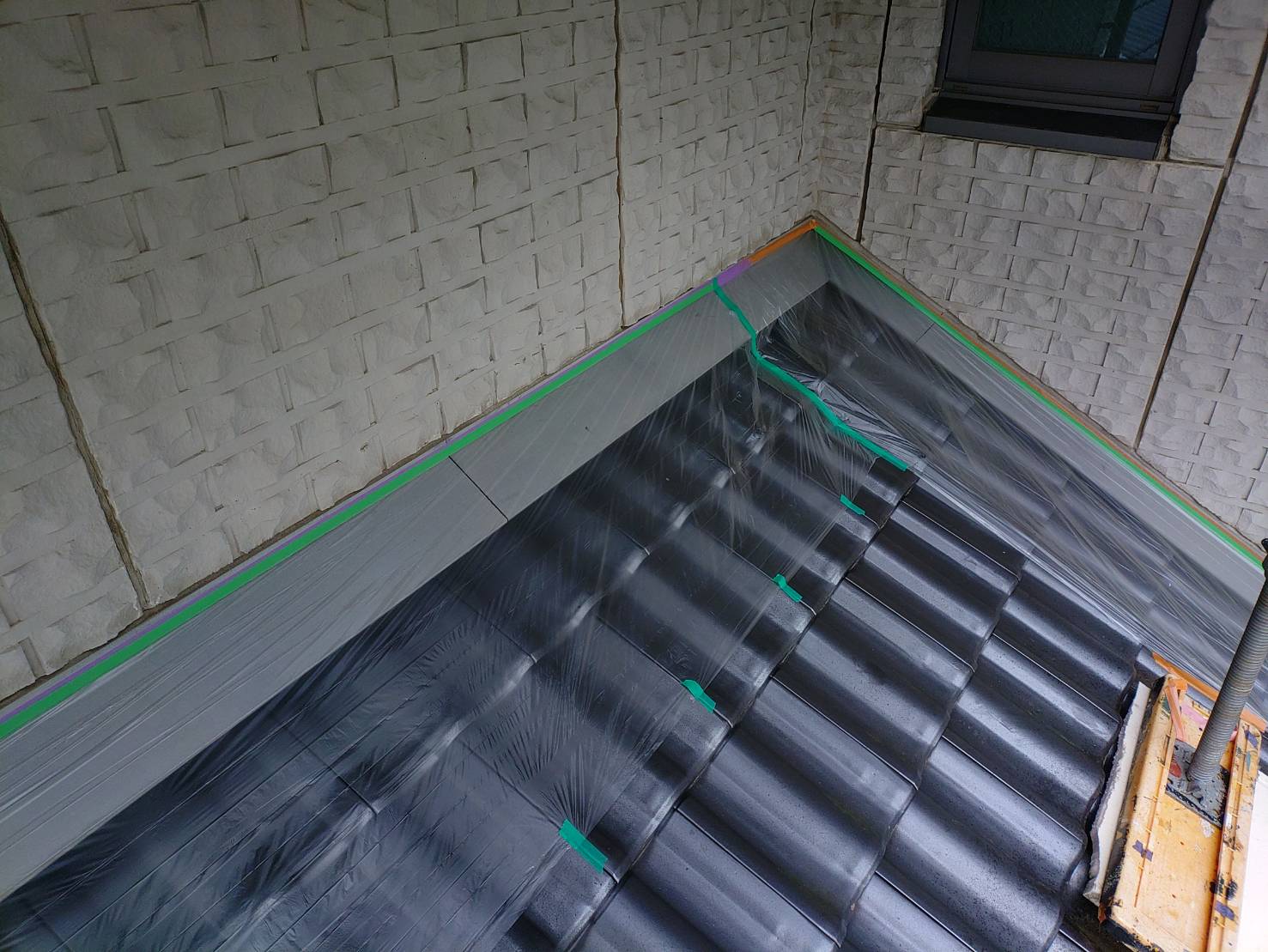

【足場組立前の養生】

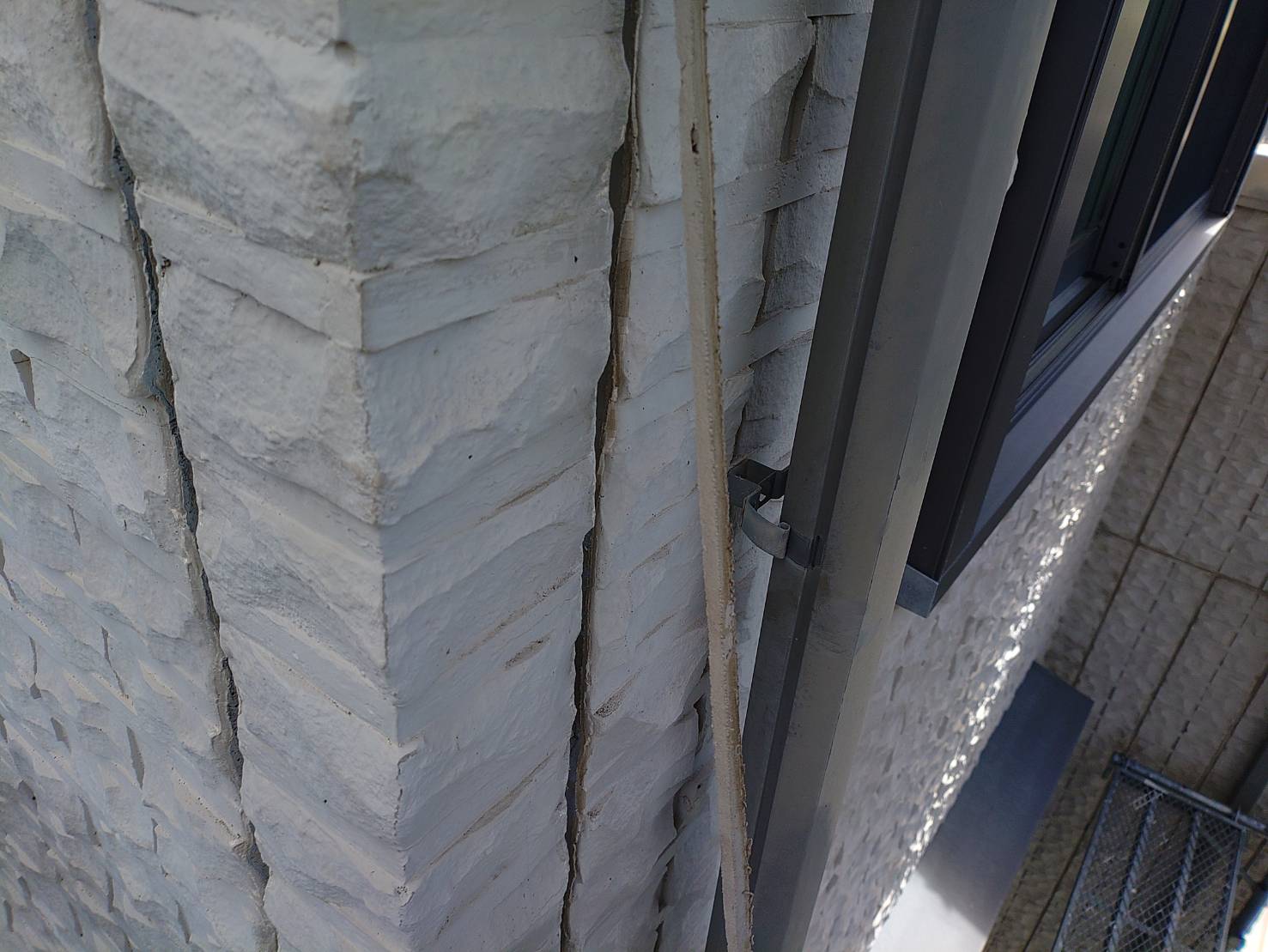

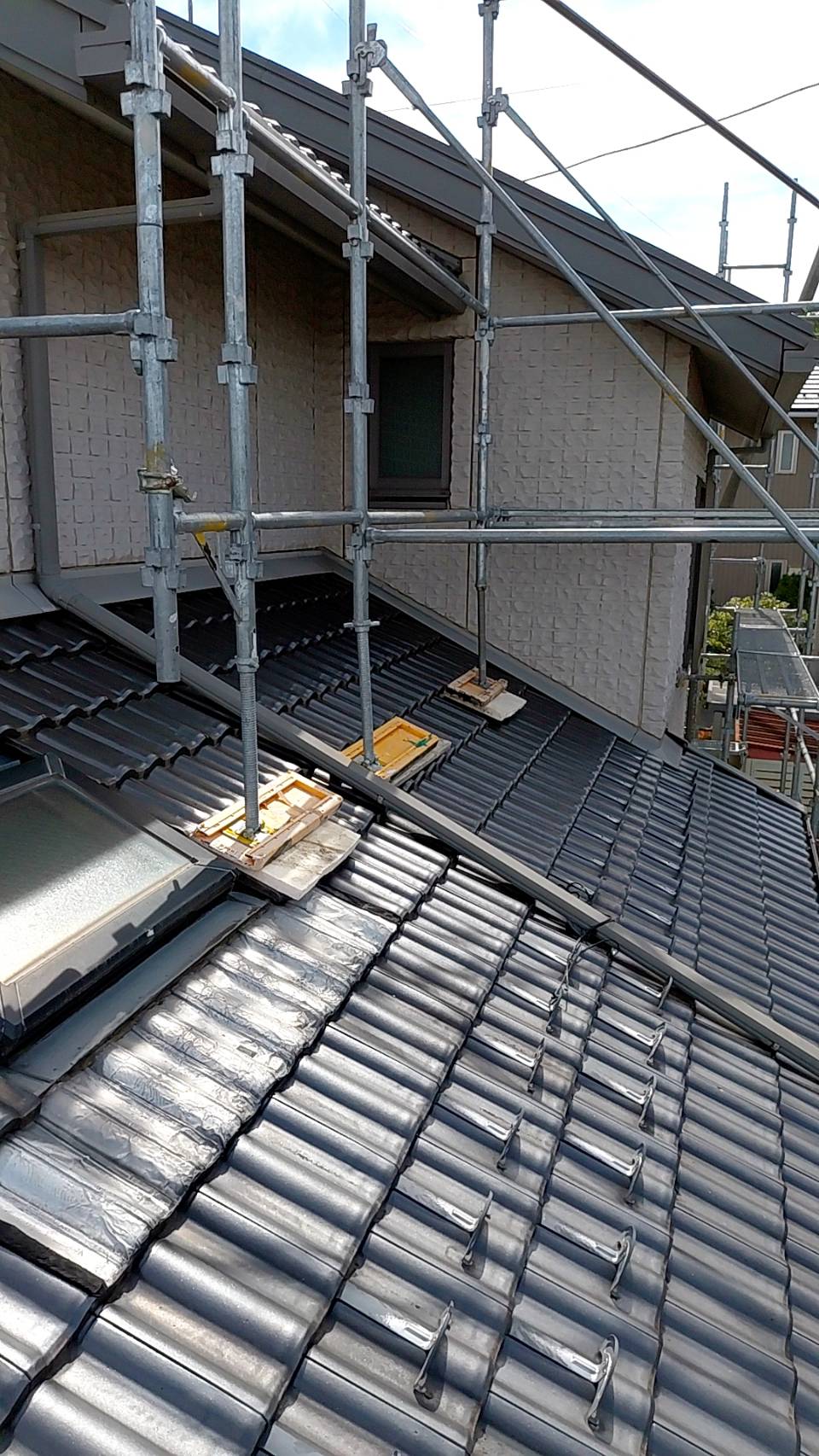

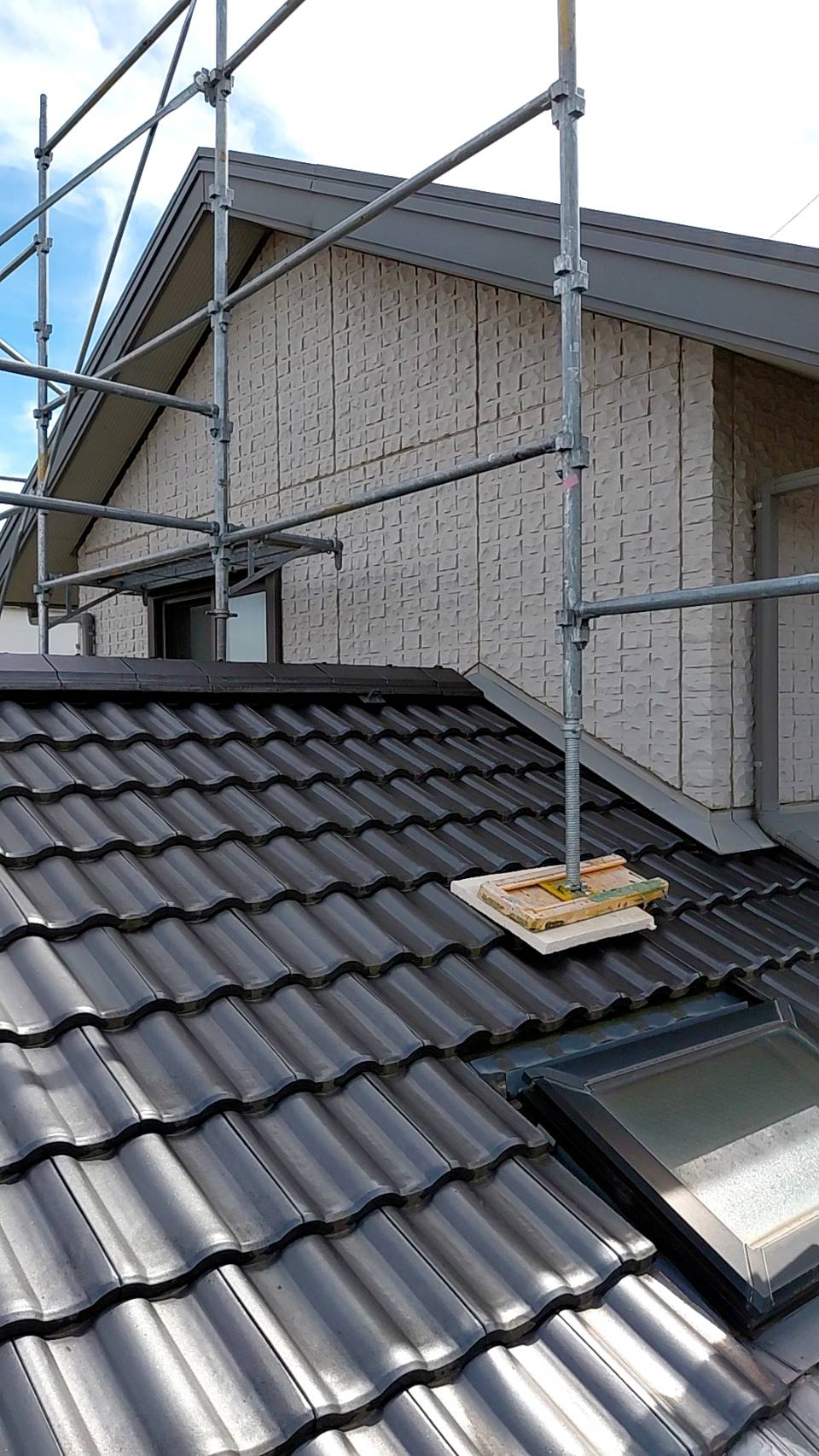

【屋根上の足場の様子】

屋根瓦に損傷を与えないように、断熱材を設置して緩衝材にしてあります。

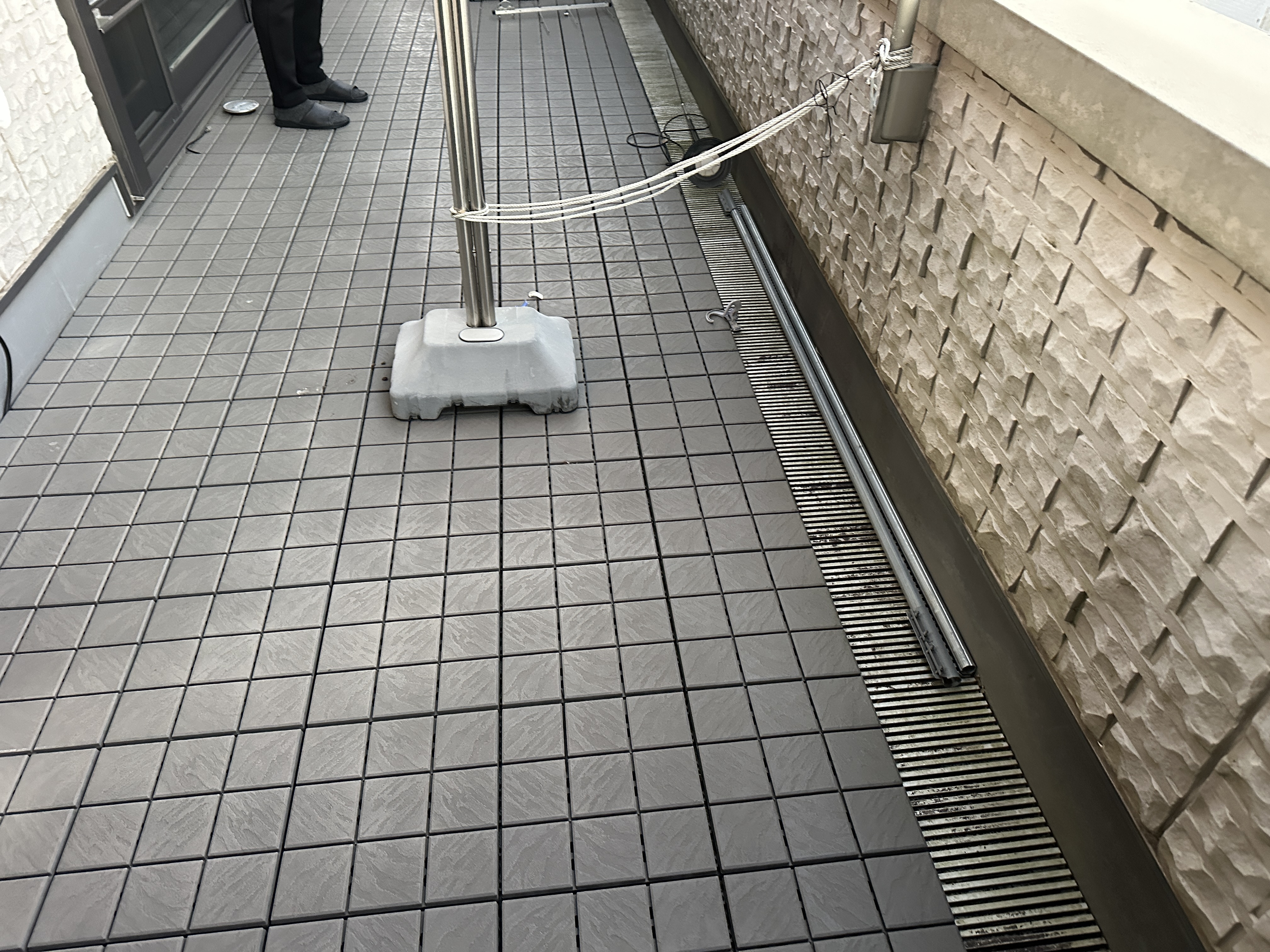

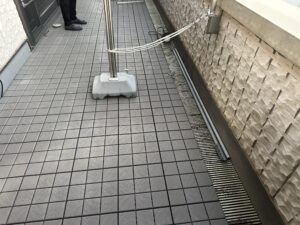

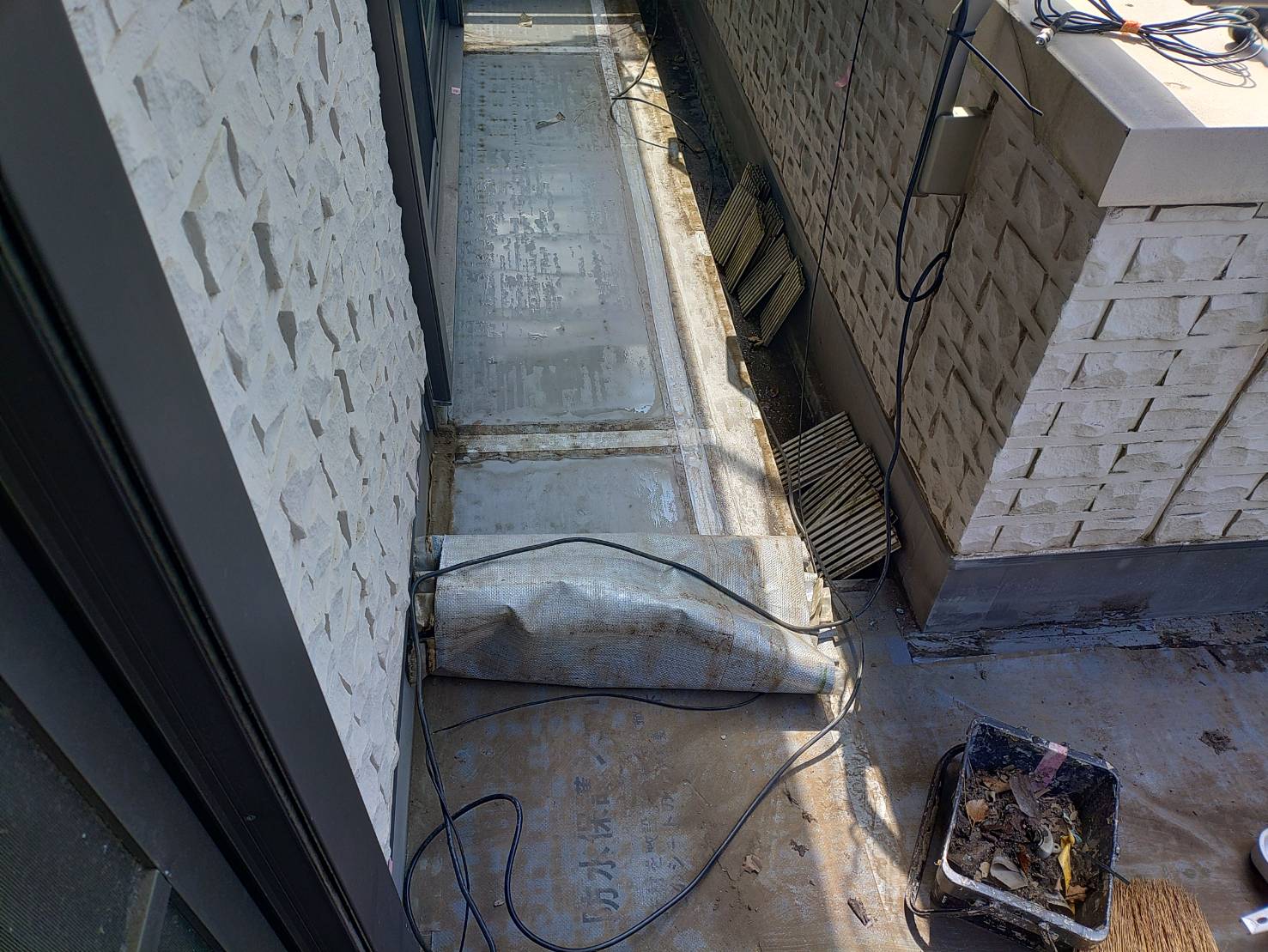

ベランダ床 洗浄・敷物脱着 3日目

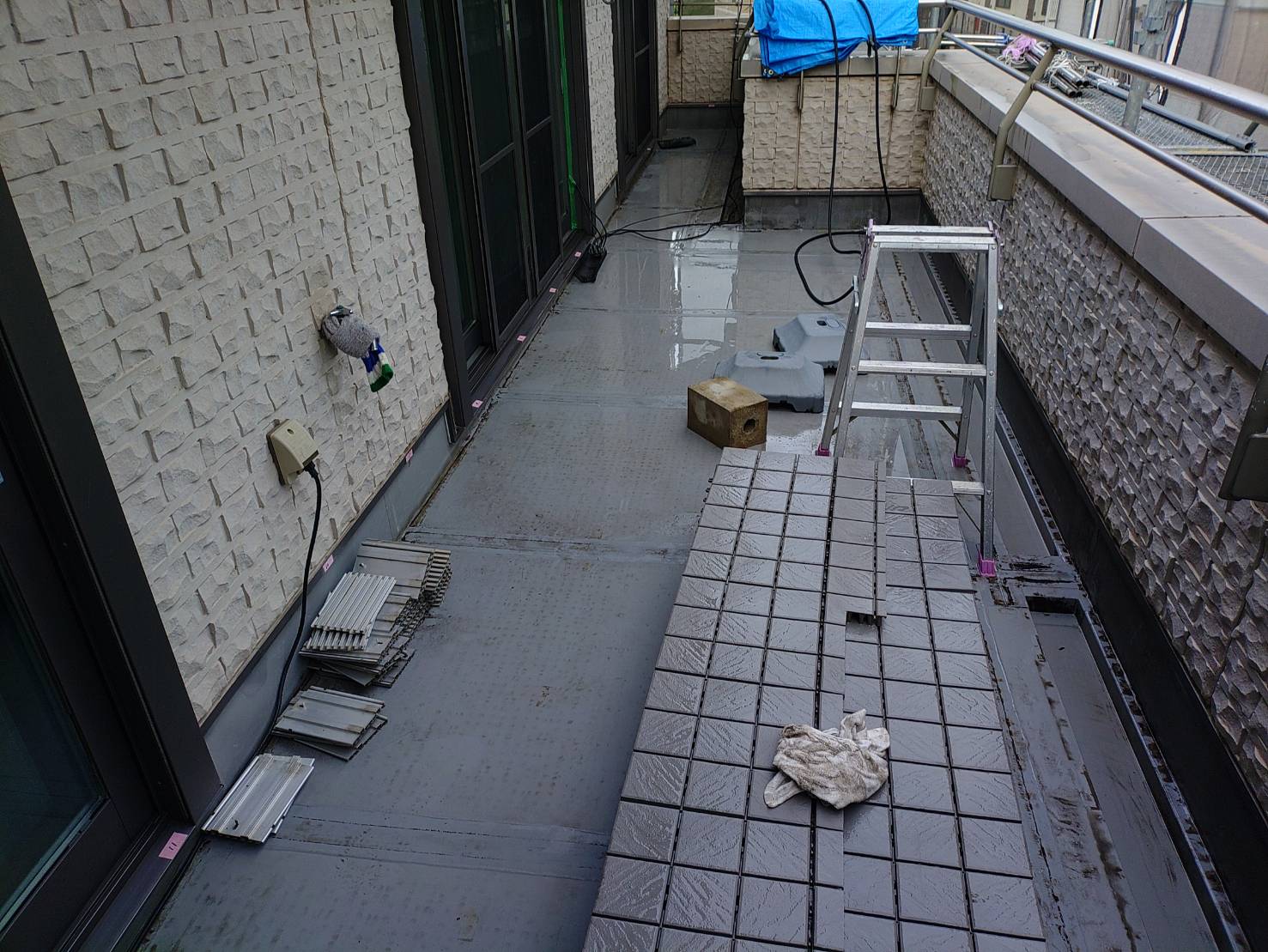

【ベランダ床】

【ベランダ床 清掃・片付け】

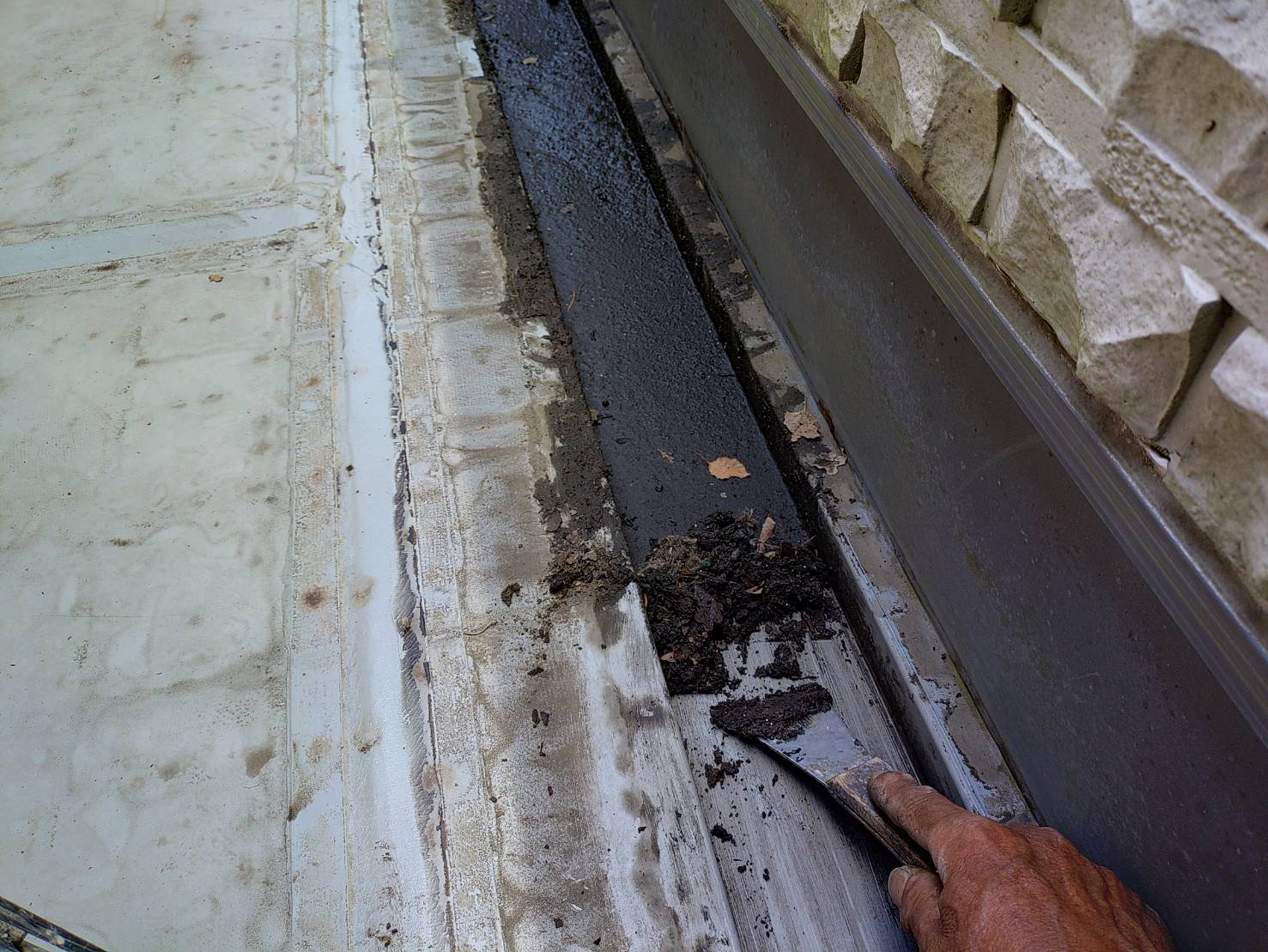

側溝の泥汚れを除去

敷物下の保護シート 撤去

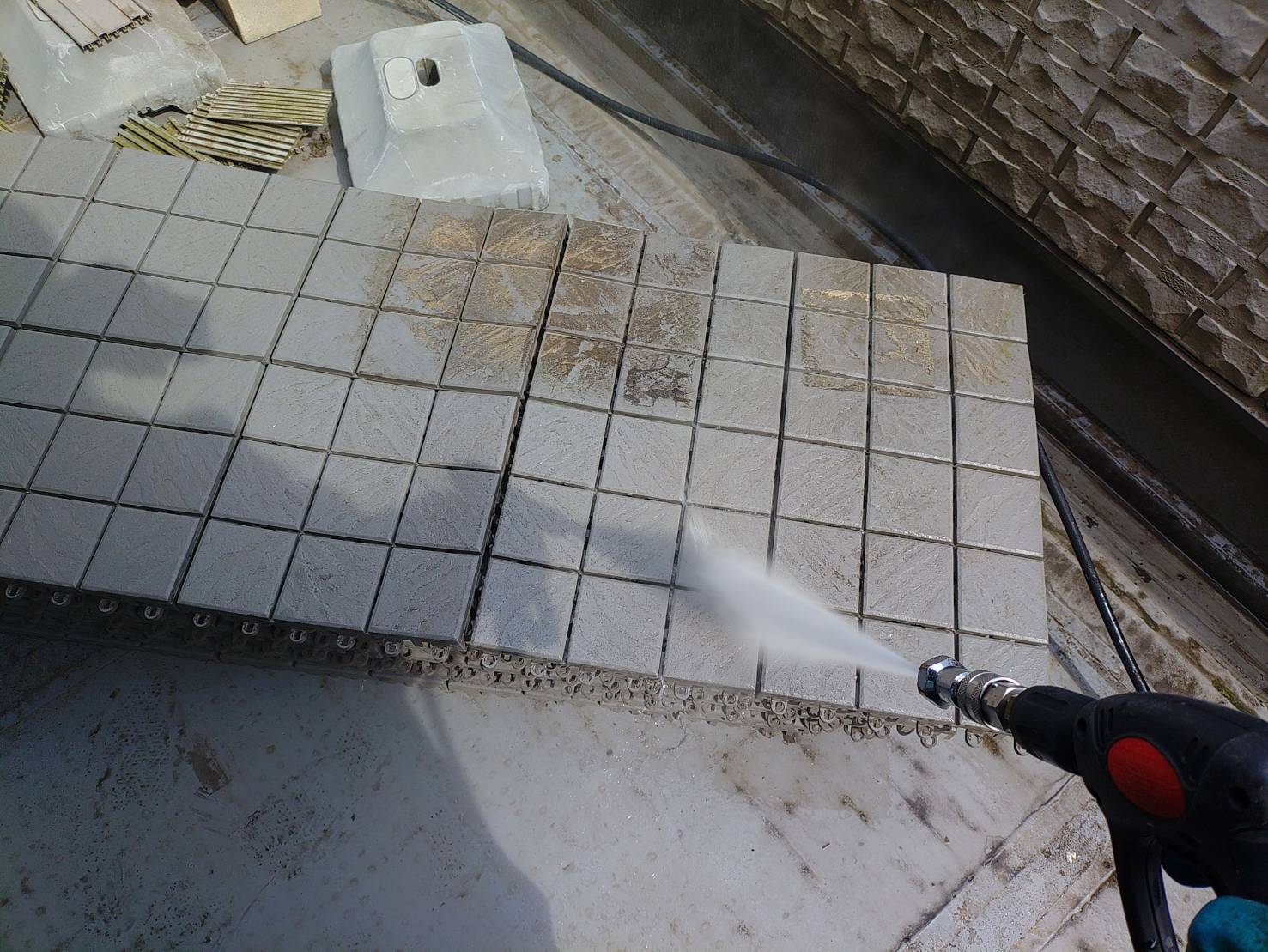

敷物タイル・洗浄
敷物タイル・裏面も

側溝部のカバー材

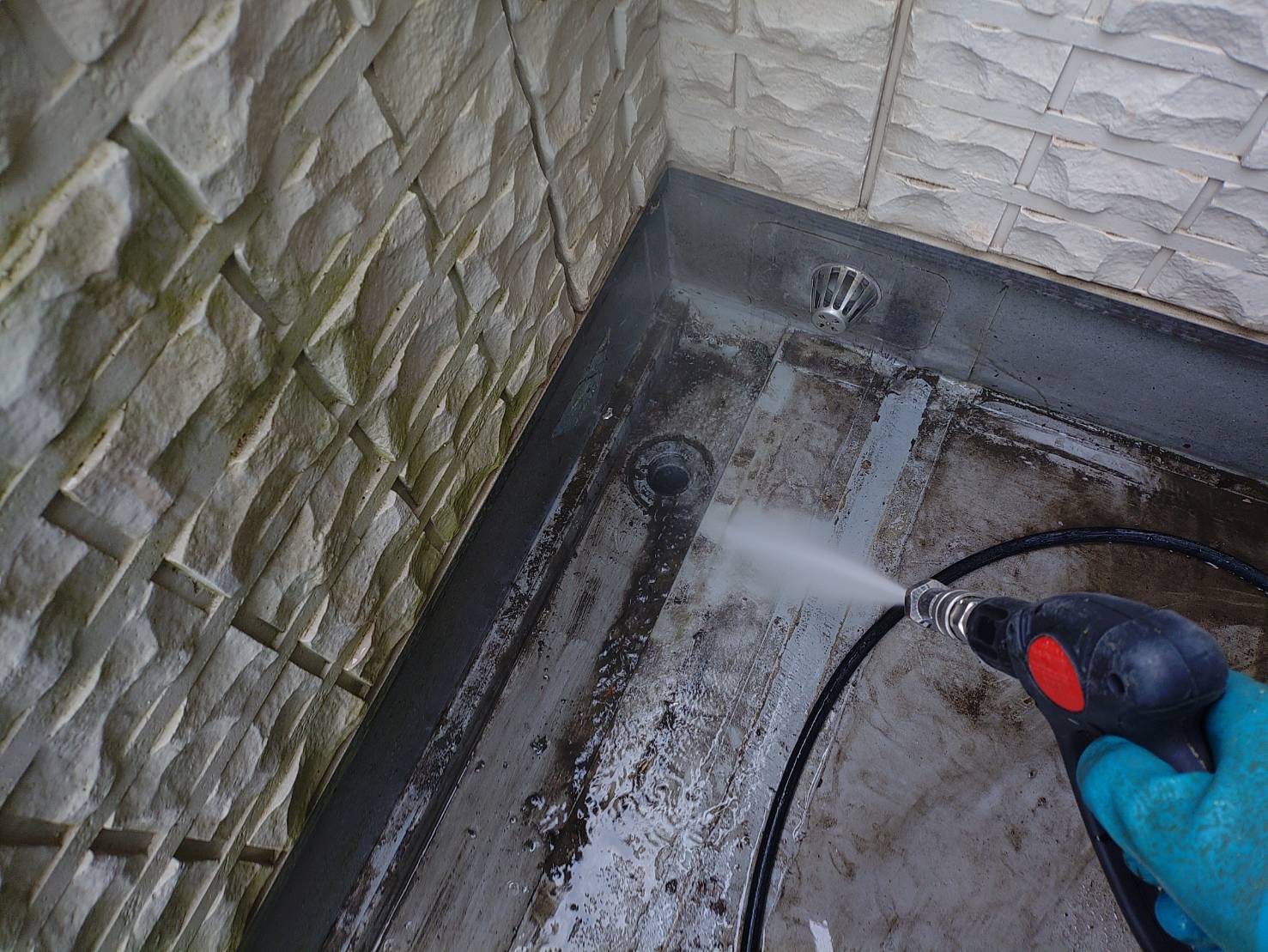

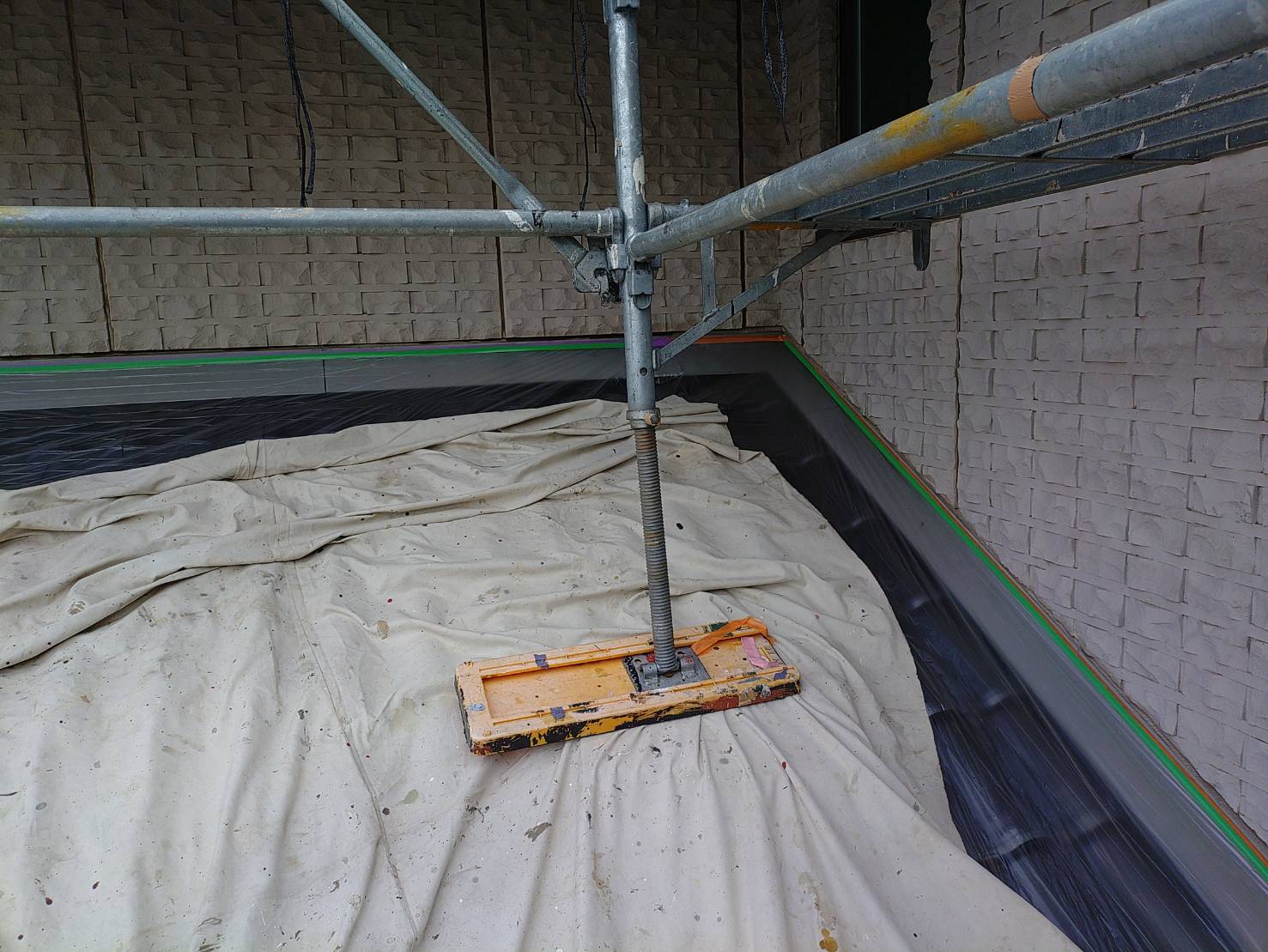

ベランダ床、シート防水高圧洗浄

シート防水・敷物洗浄が完了しました。

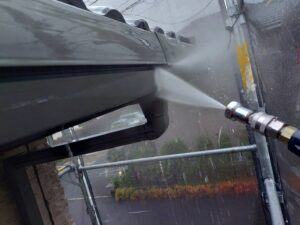

ダインコンクリート 高圧洗浄 4日目

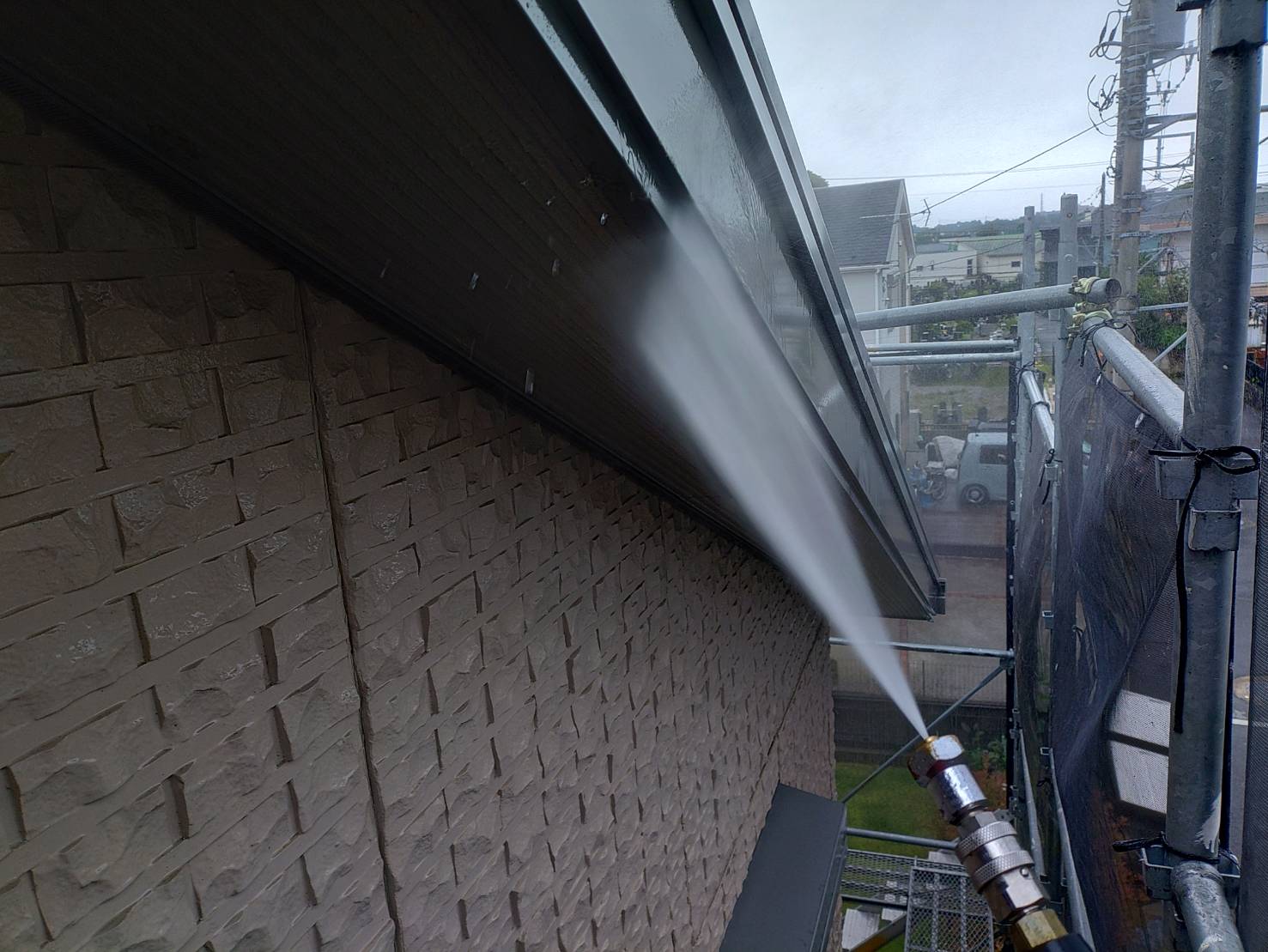

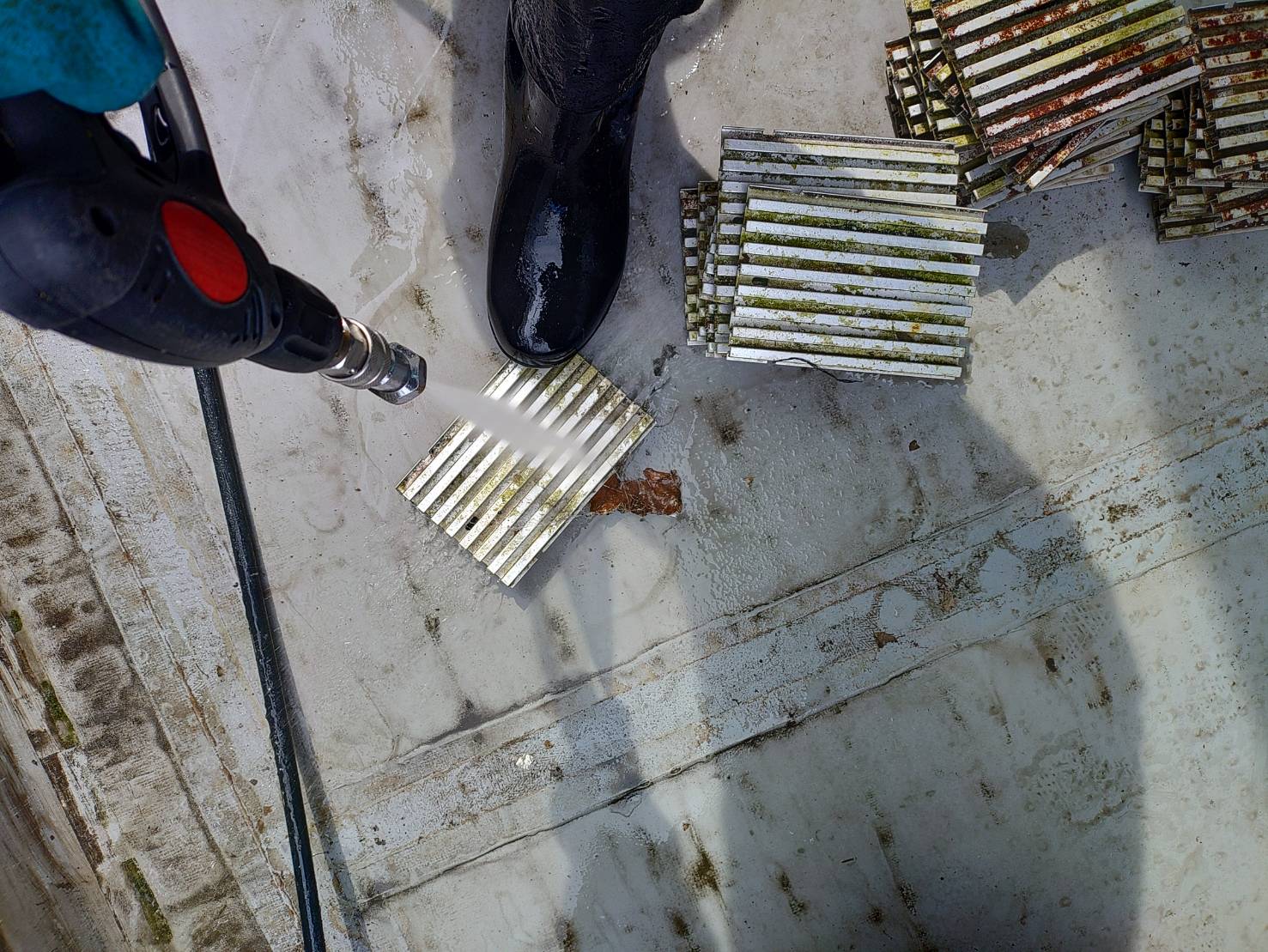

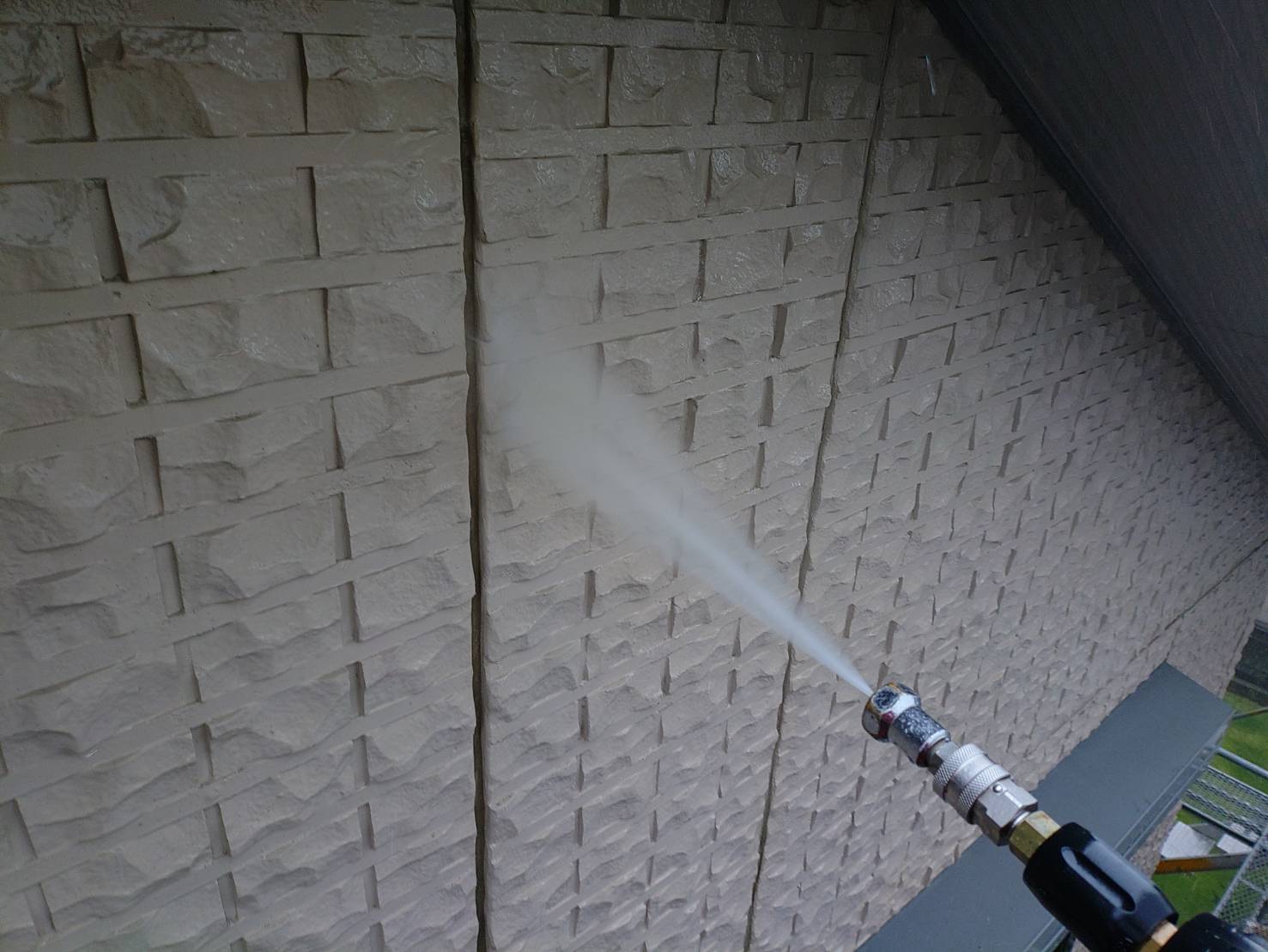

【ダインコンクリート 高圧洗浄】

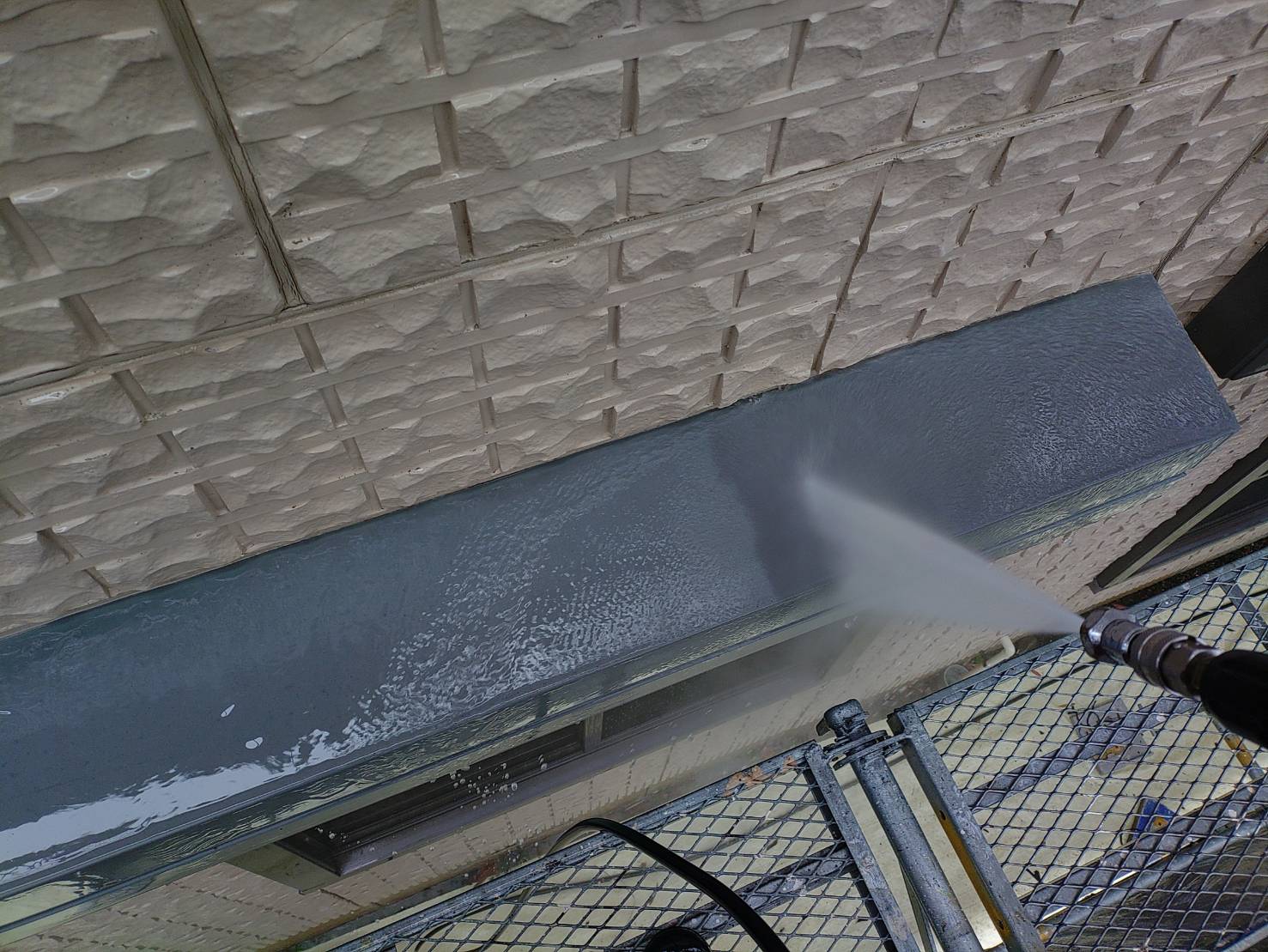

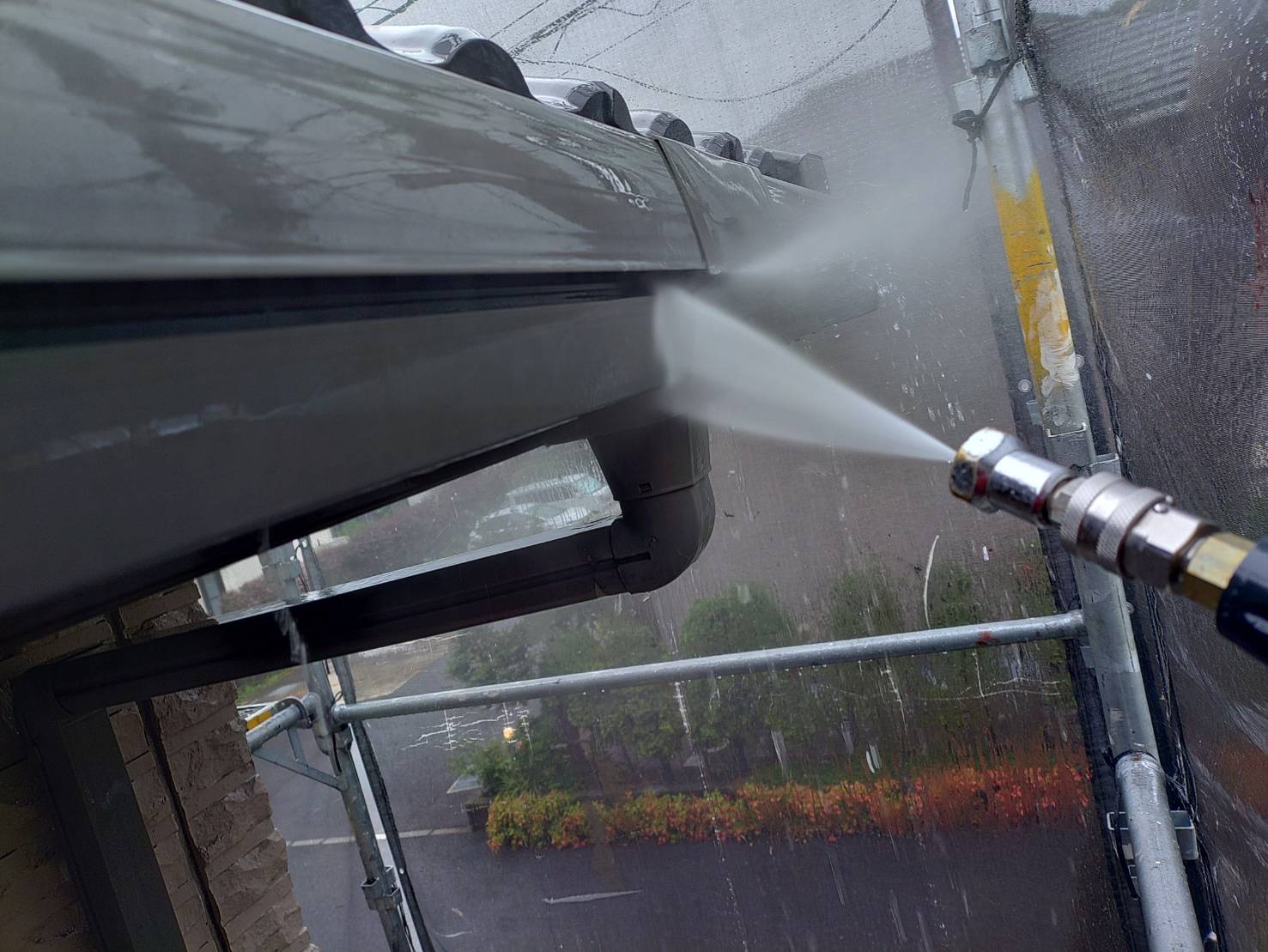

【付帯部も洗浄】

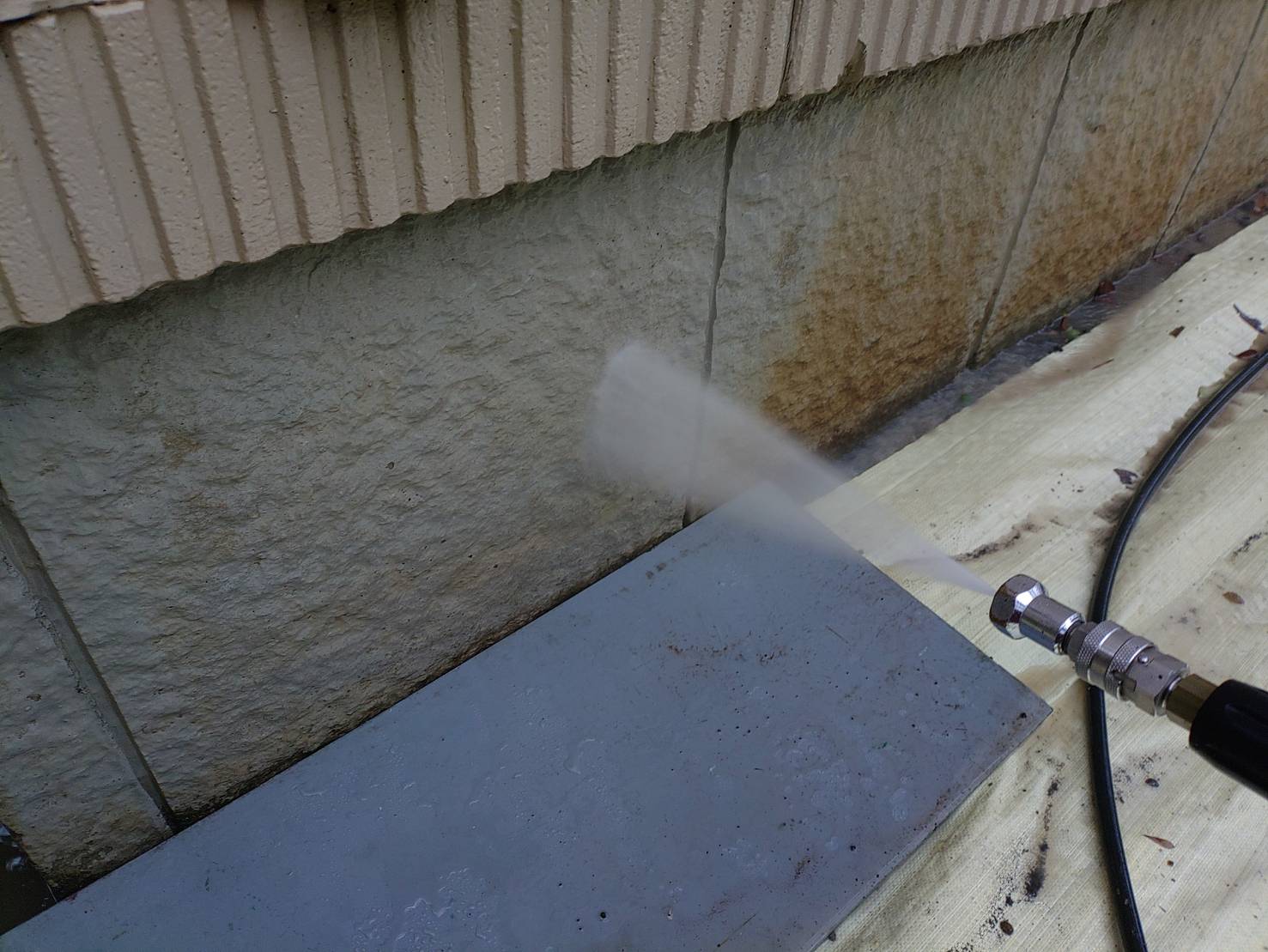

【出窓まわり、基礎 洗浄】

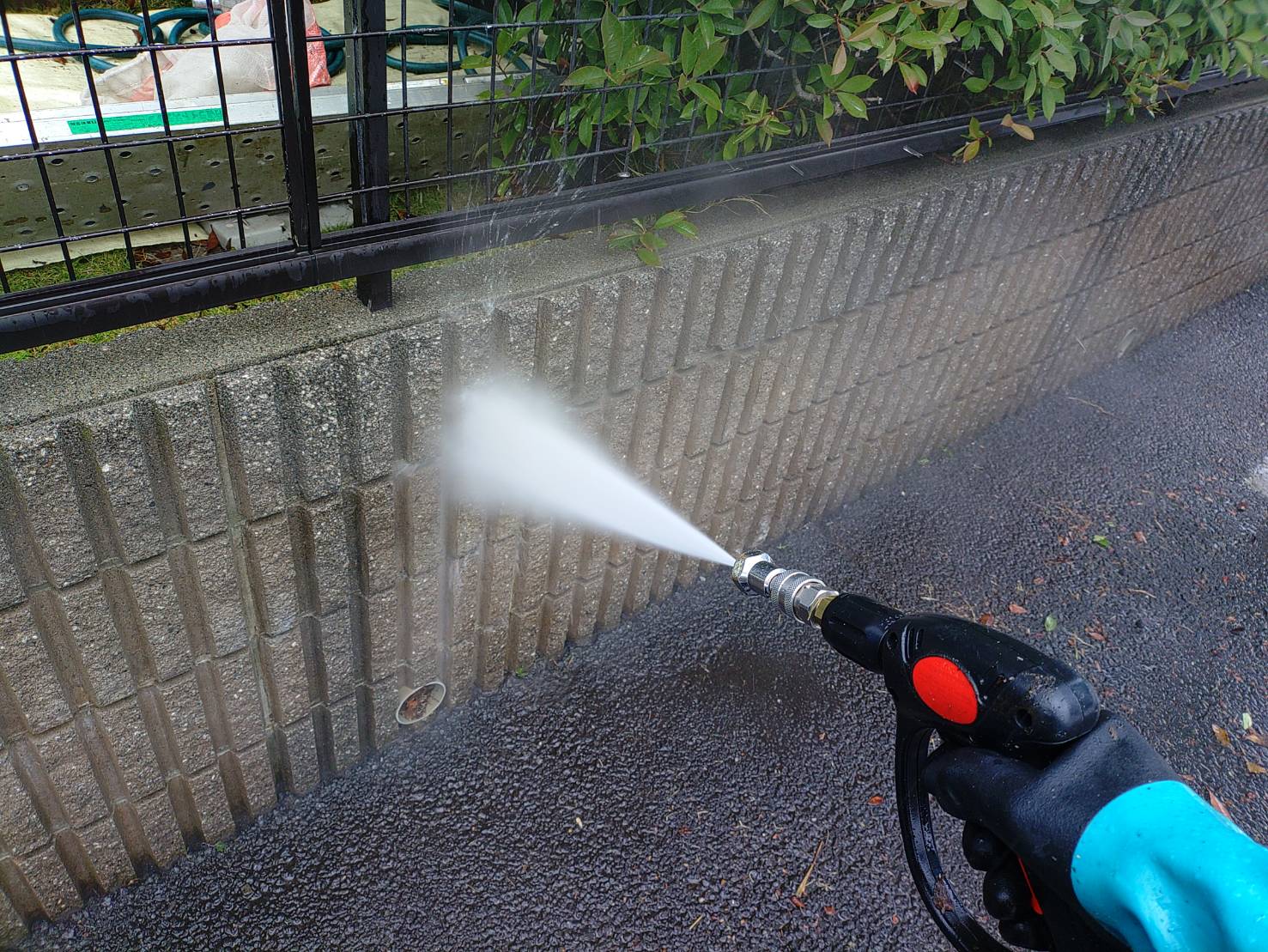

【外構 洗浄】

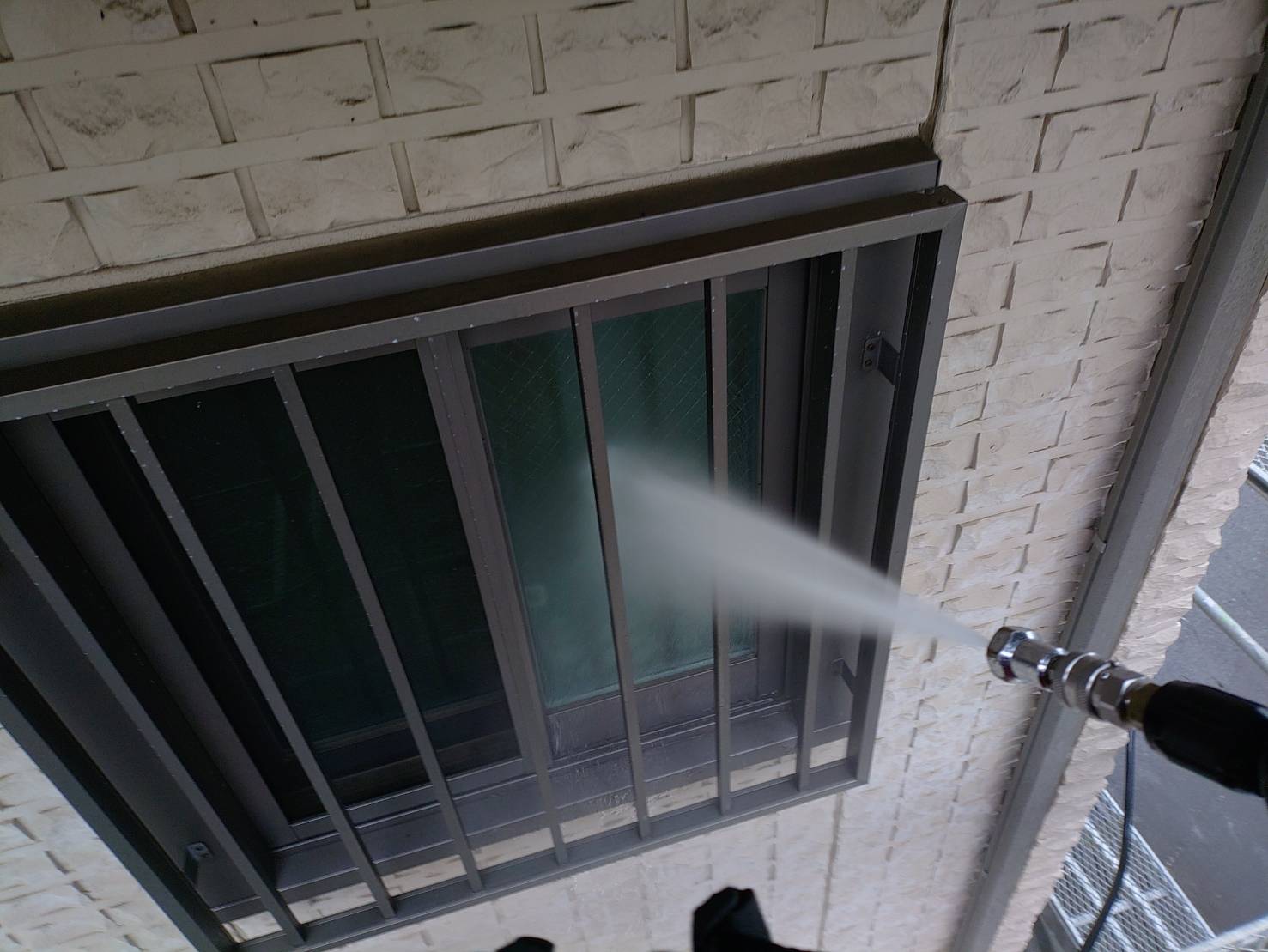

昨日はベランダ廻りの洗浄を行いました。 今日は外壁まわり、窓・付帯部分の洗浄になります!

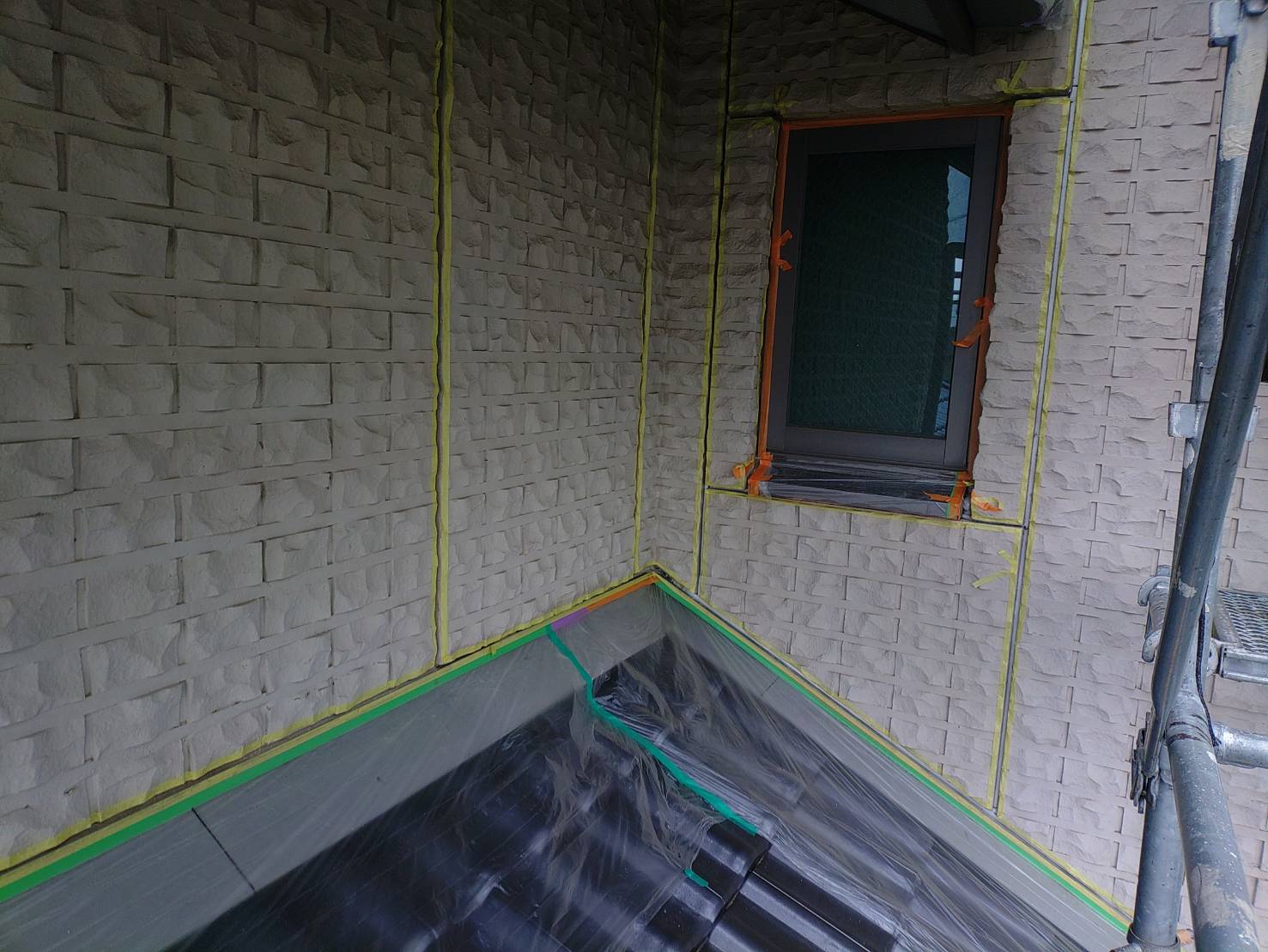

養生・ダインコンクリート目地 撤去 5日目

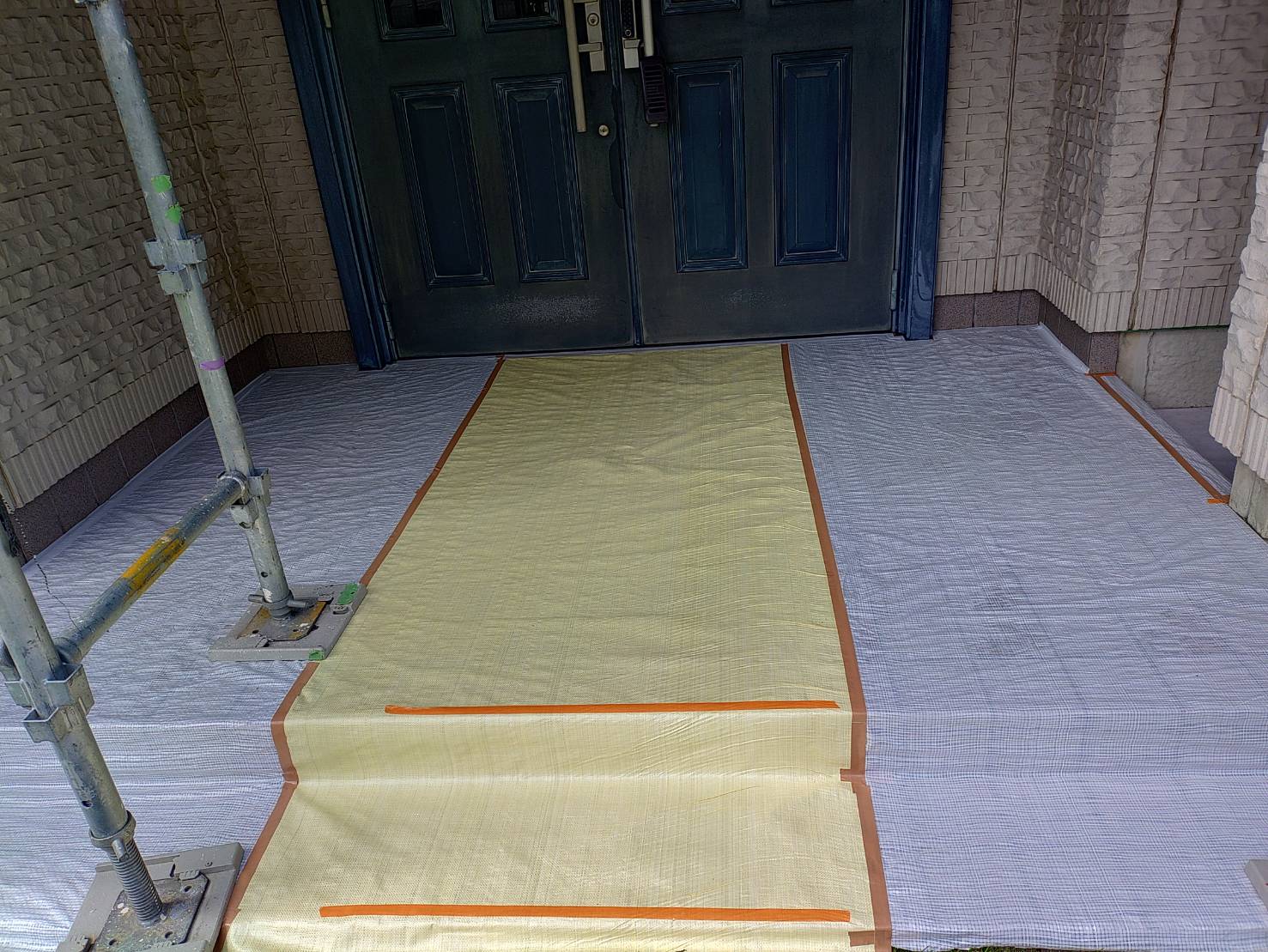

玄関まわり、土間まわりの養生になります。

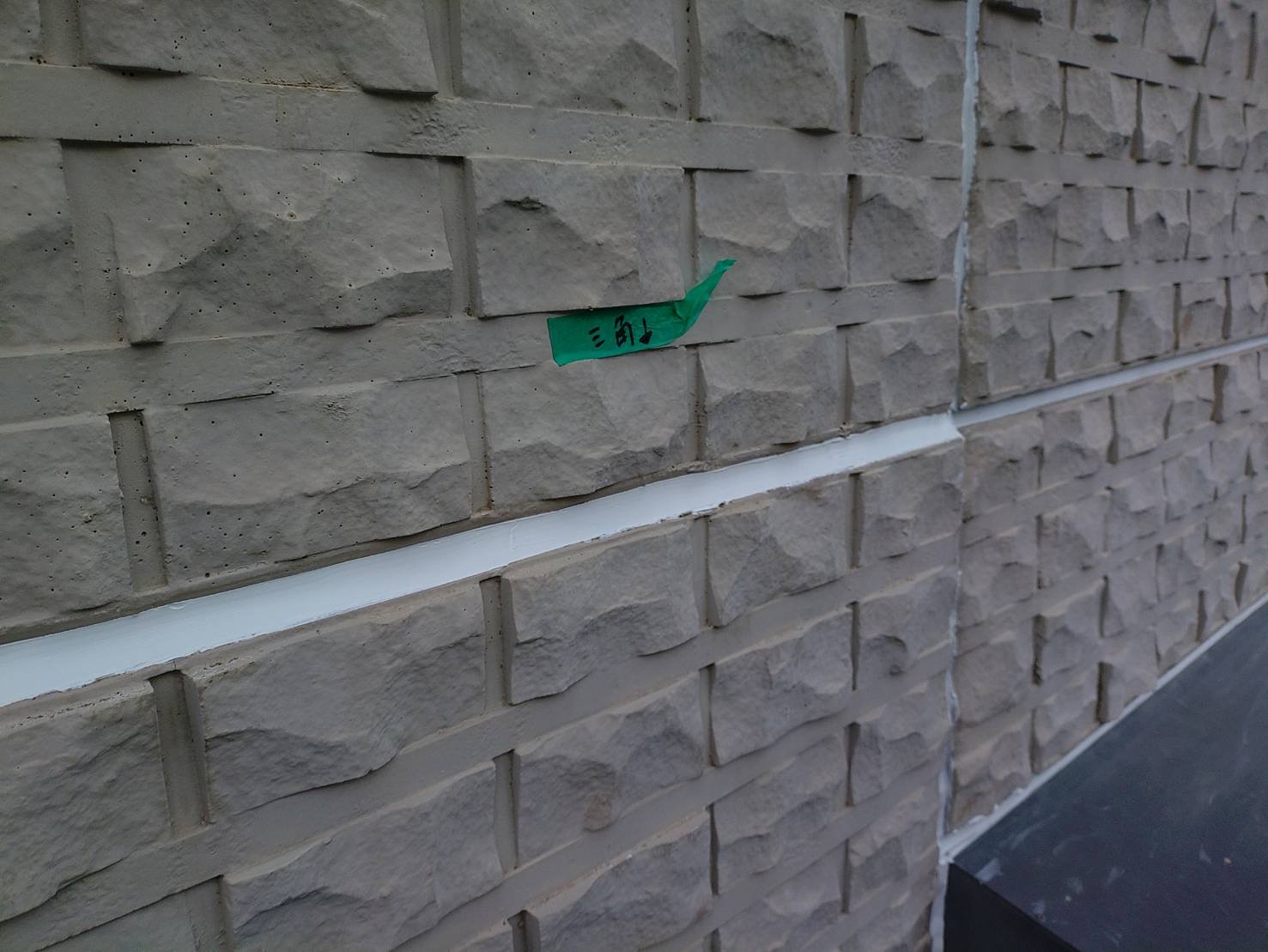

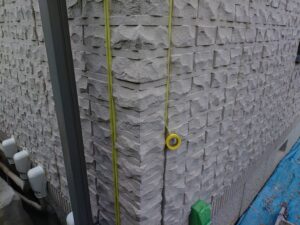

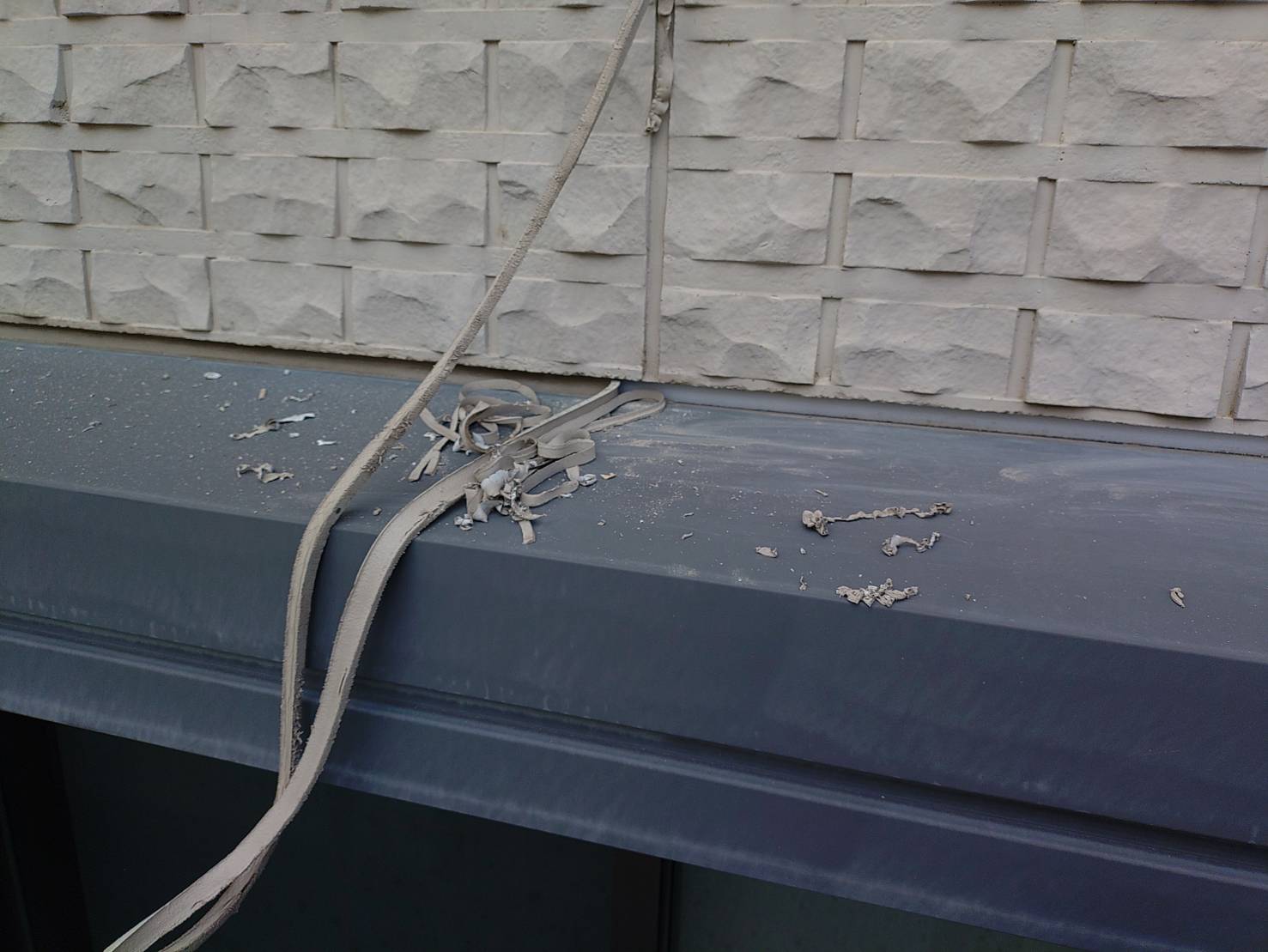

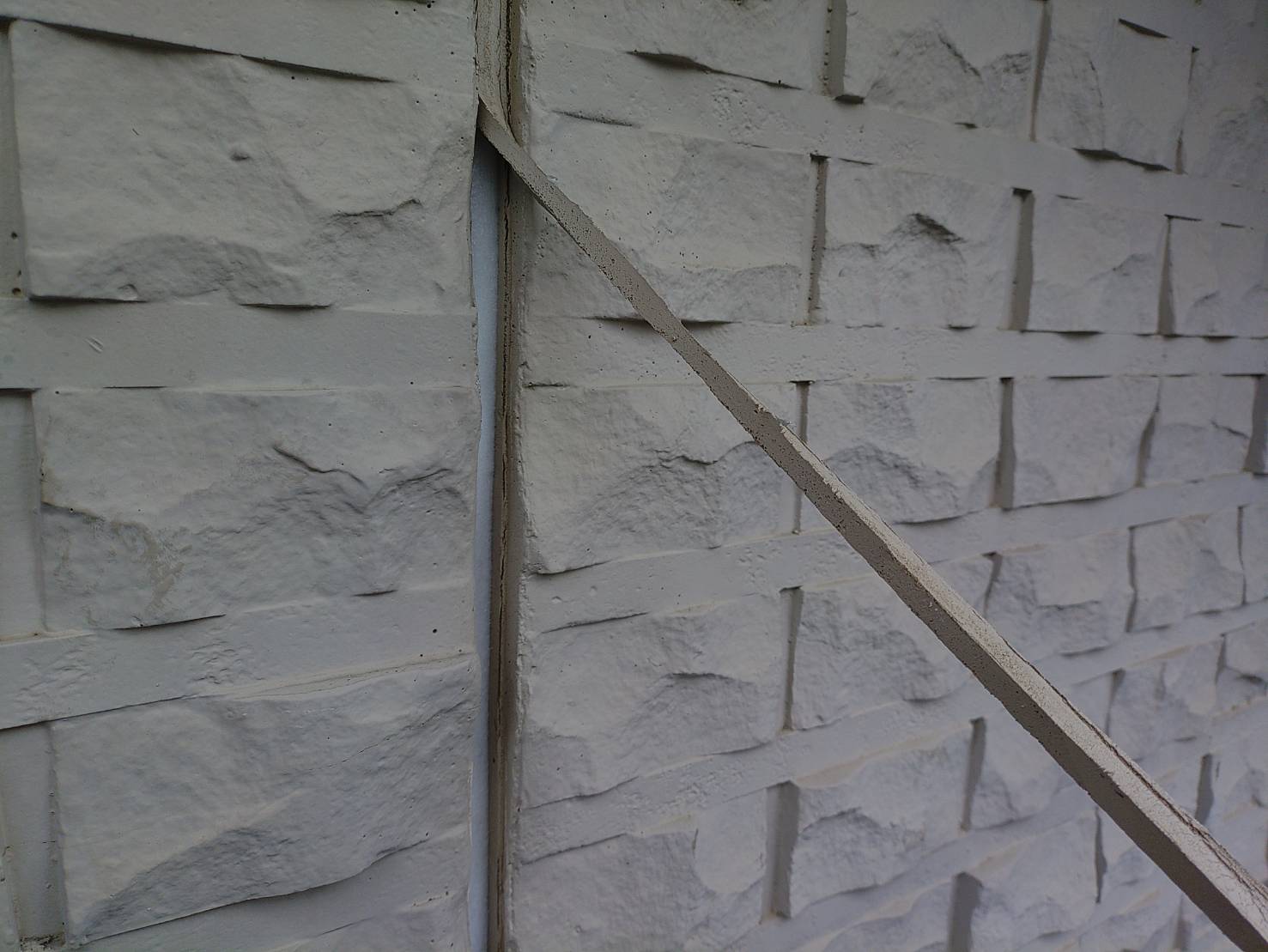

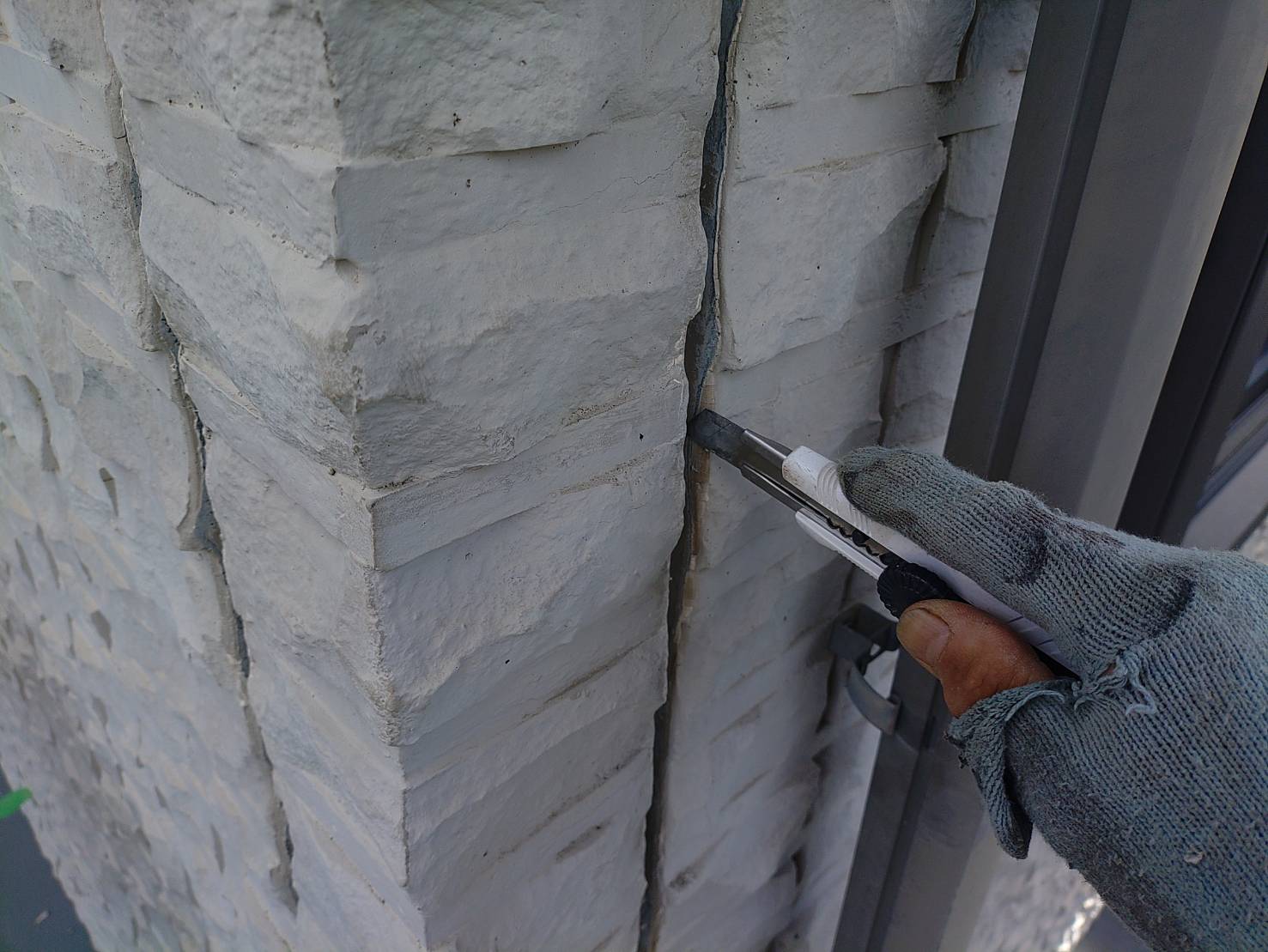

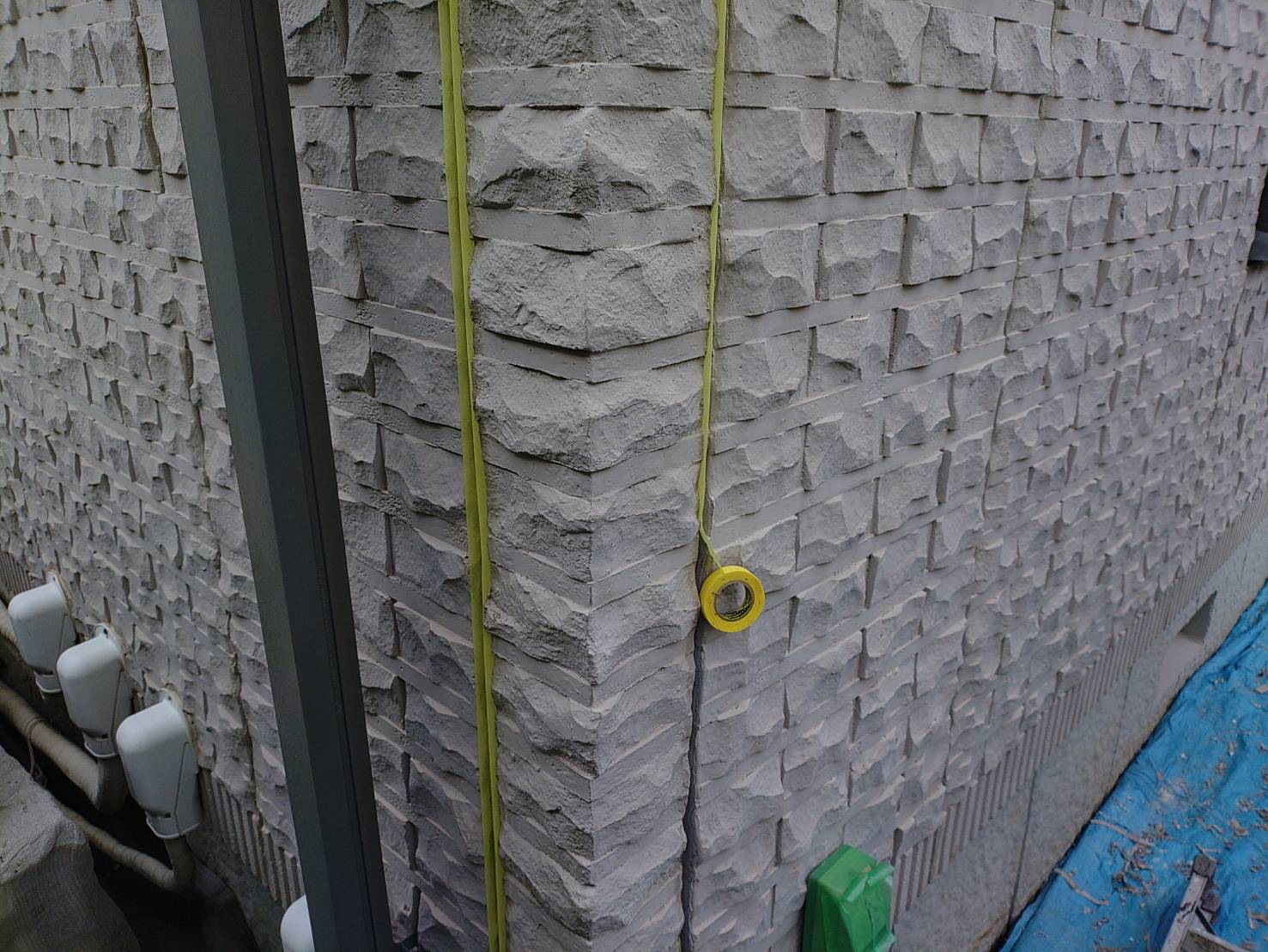

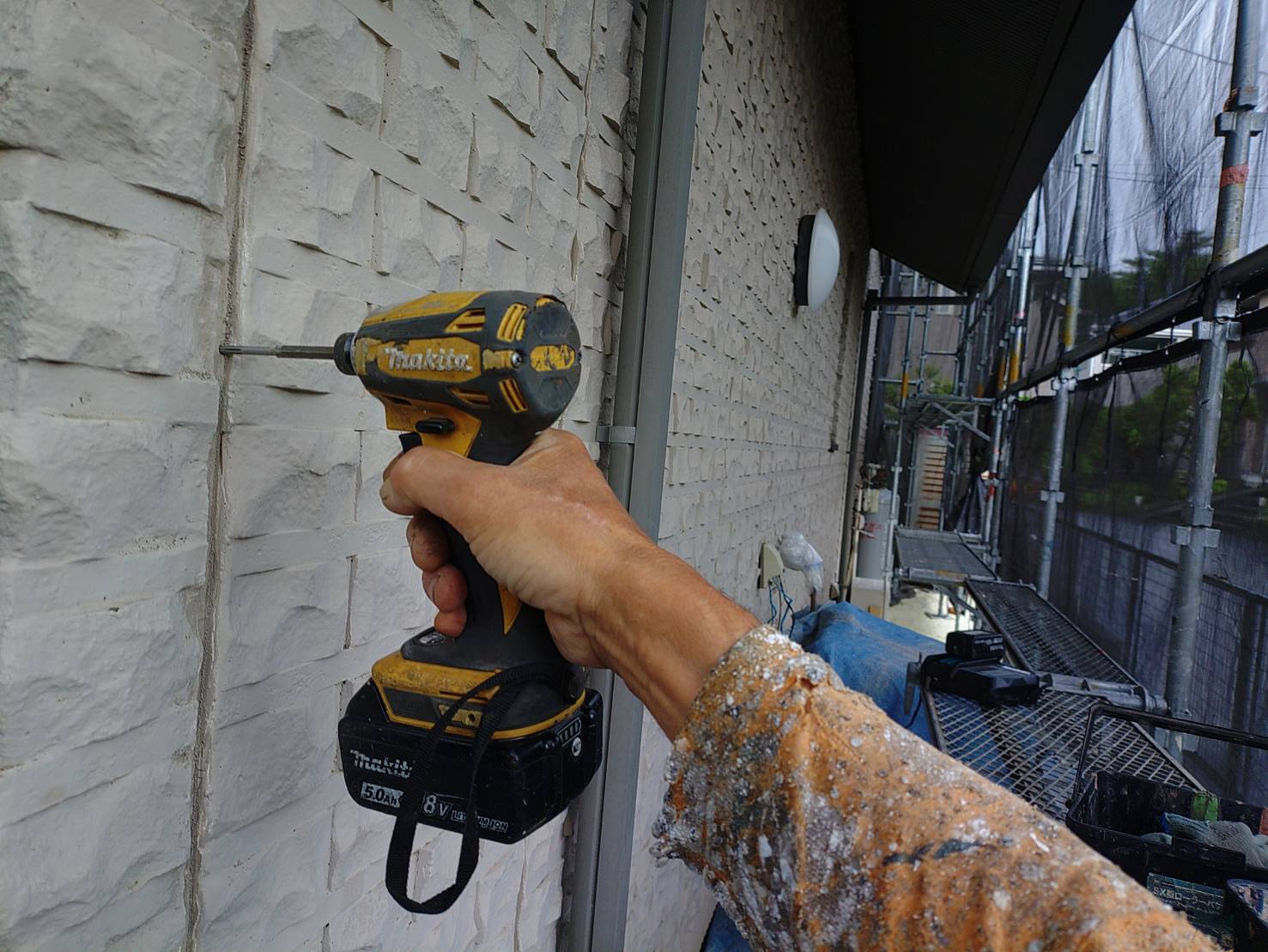

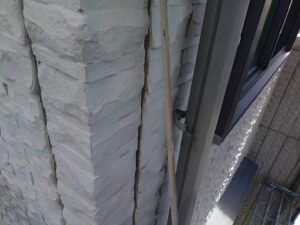

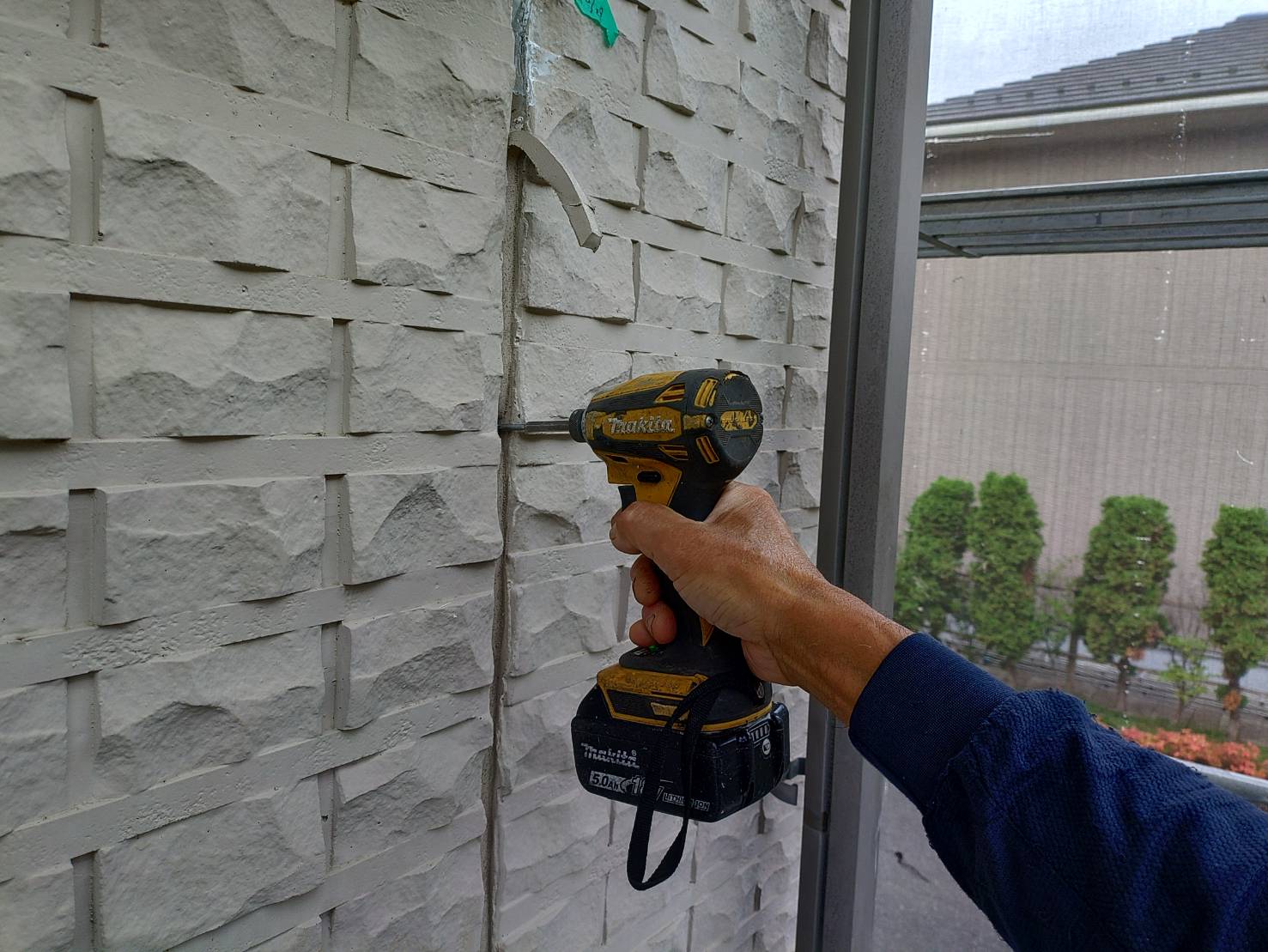

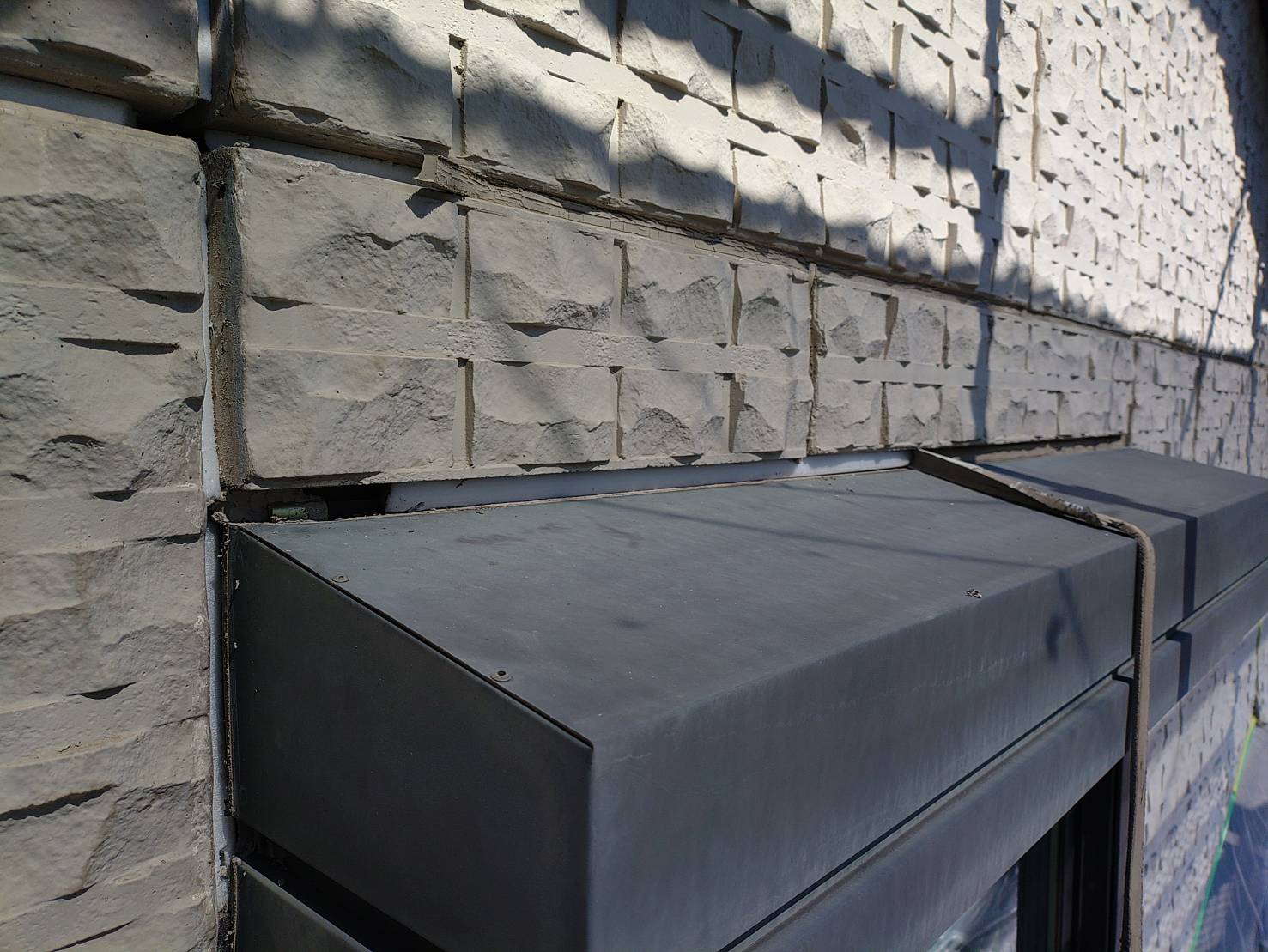

【外壁 目地材を撤去】・西側

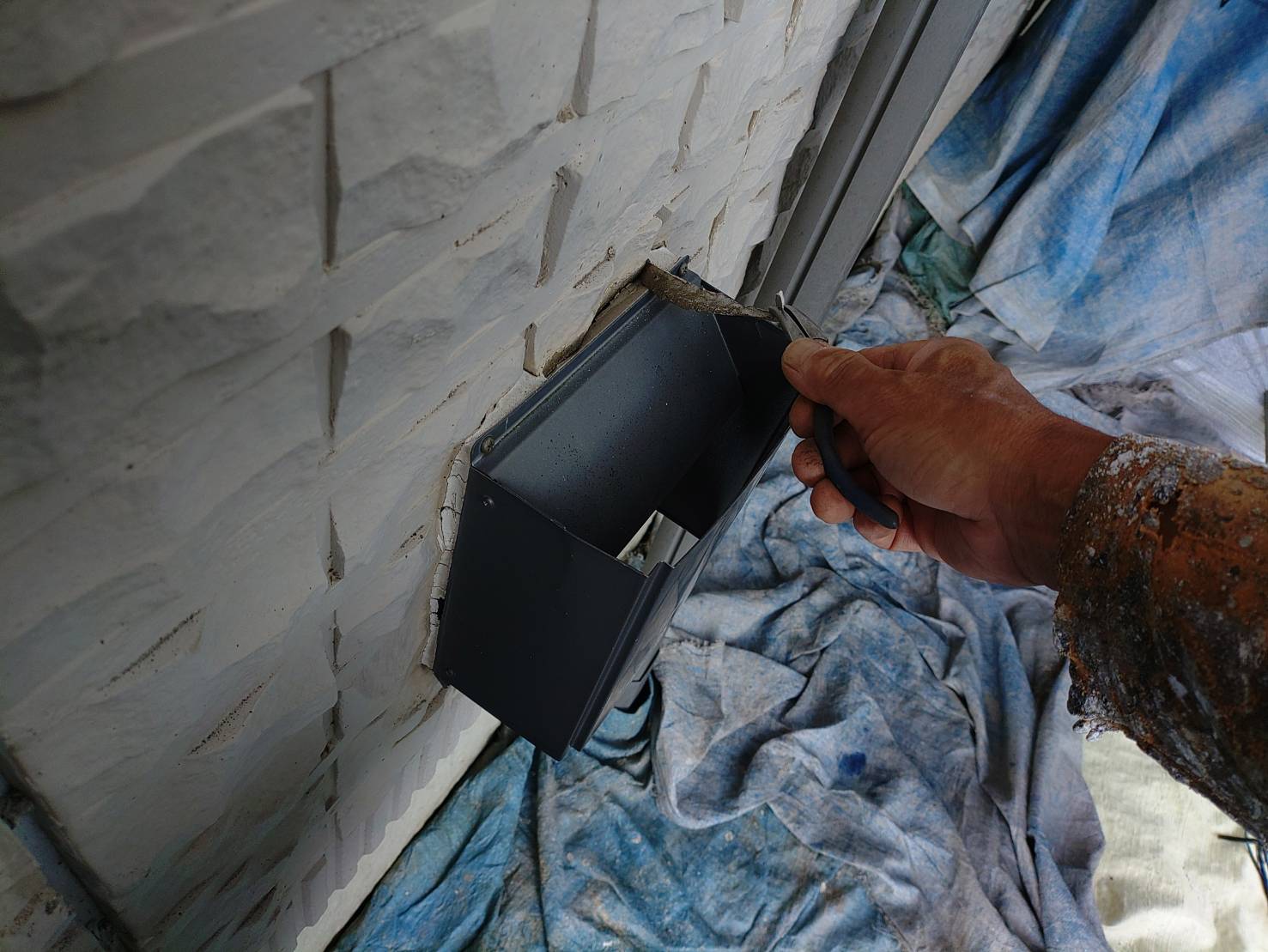

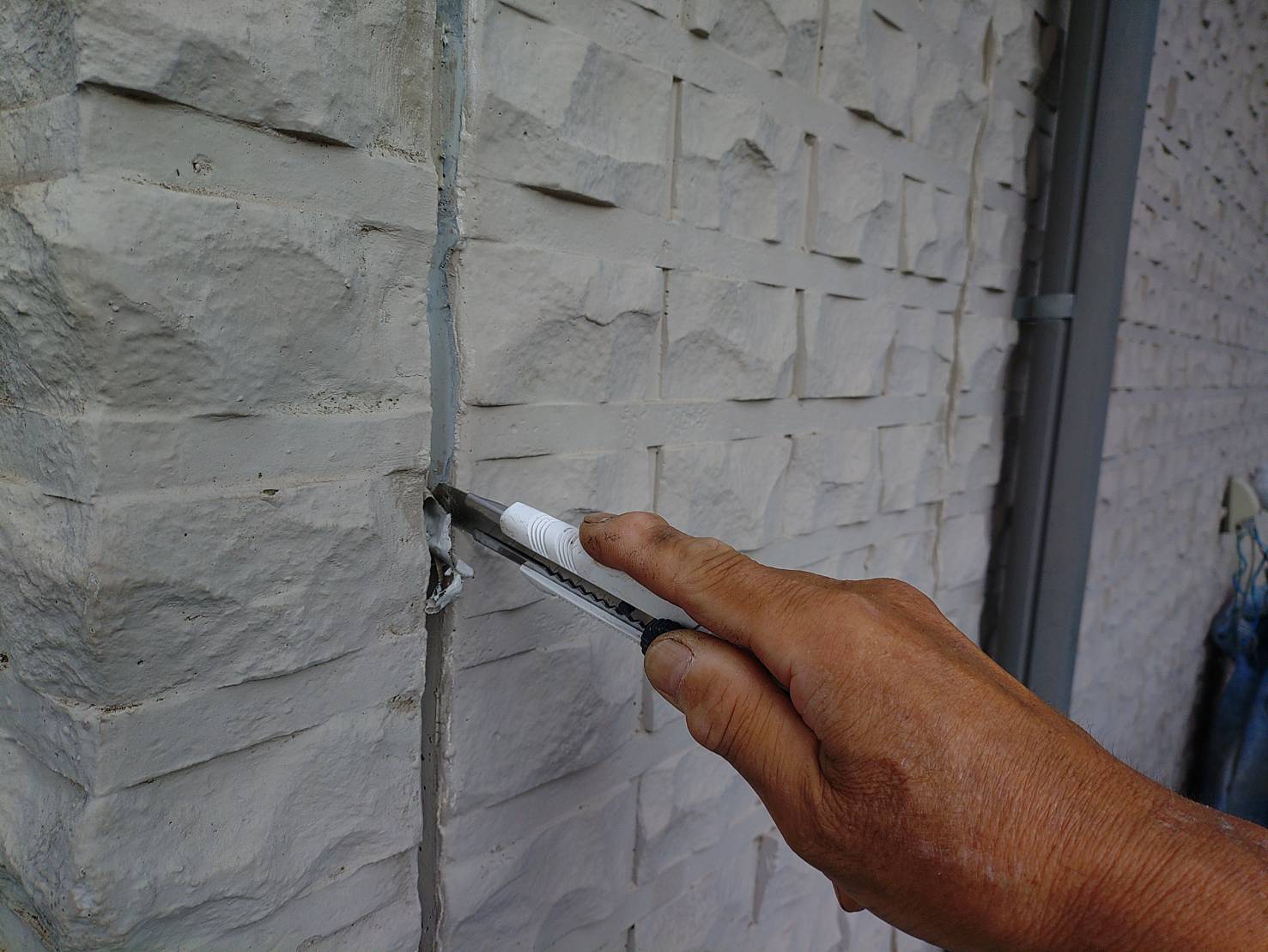

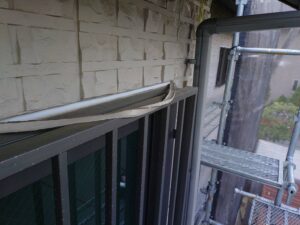

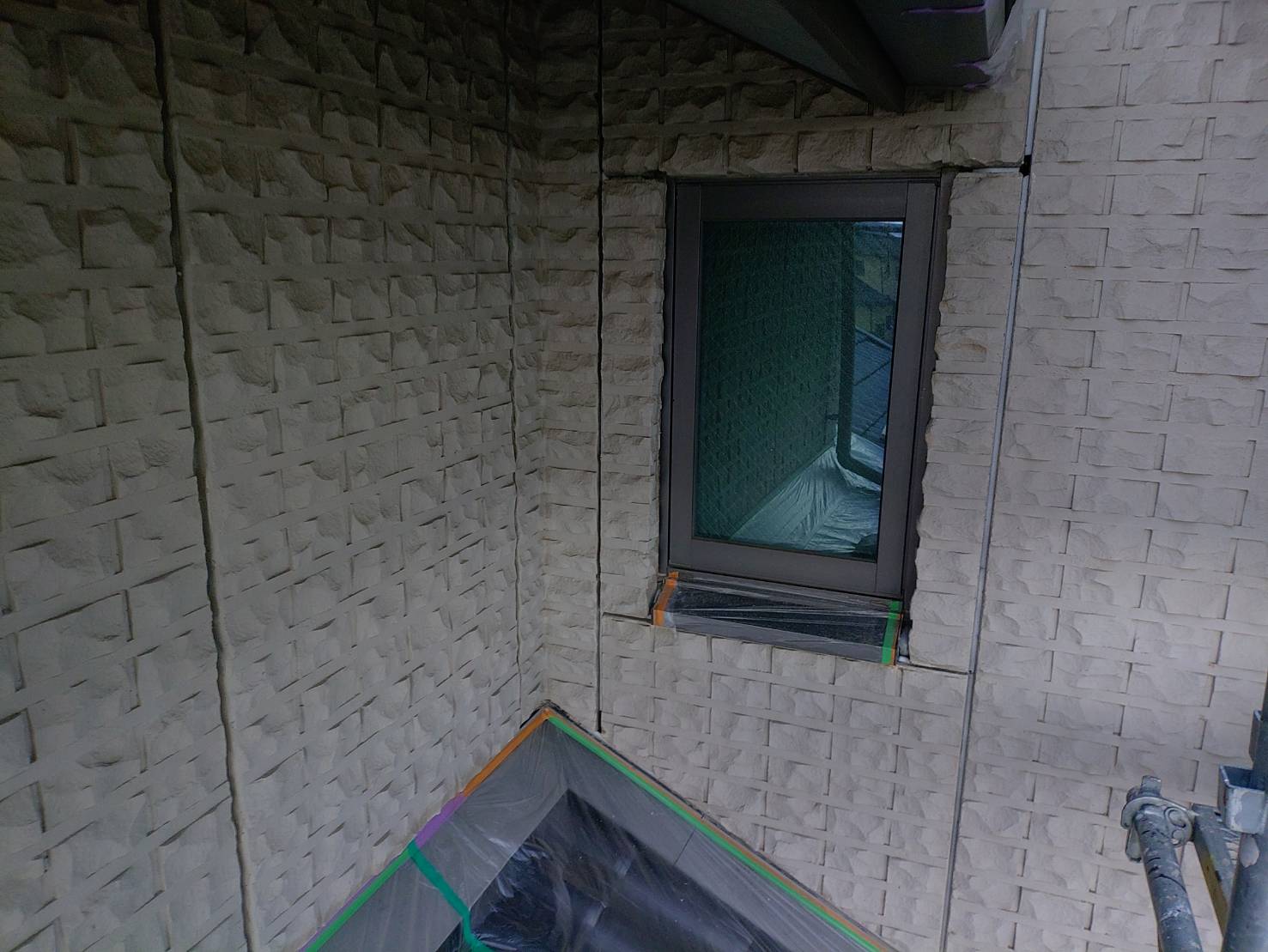

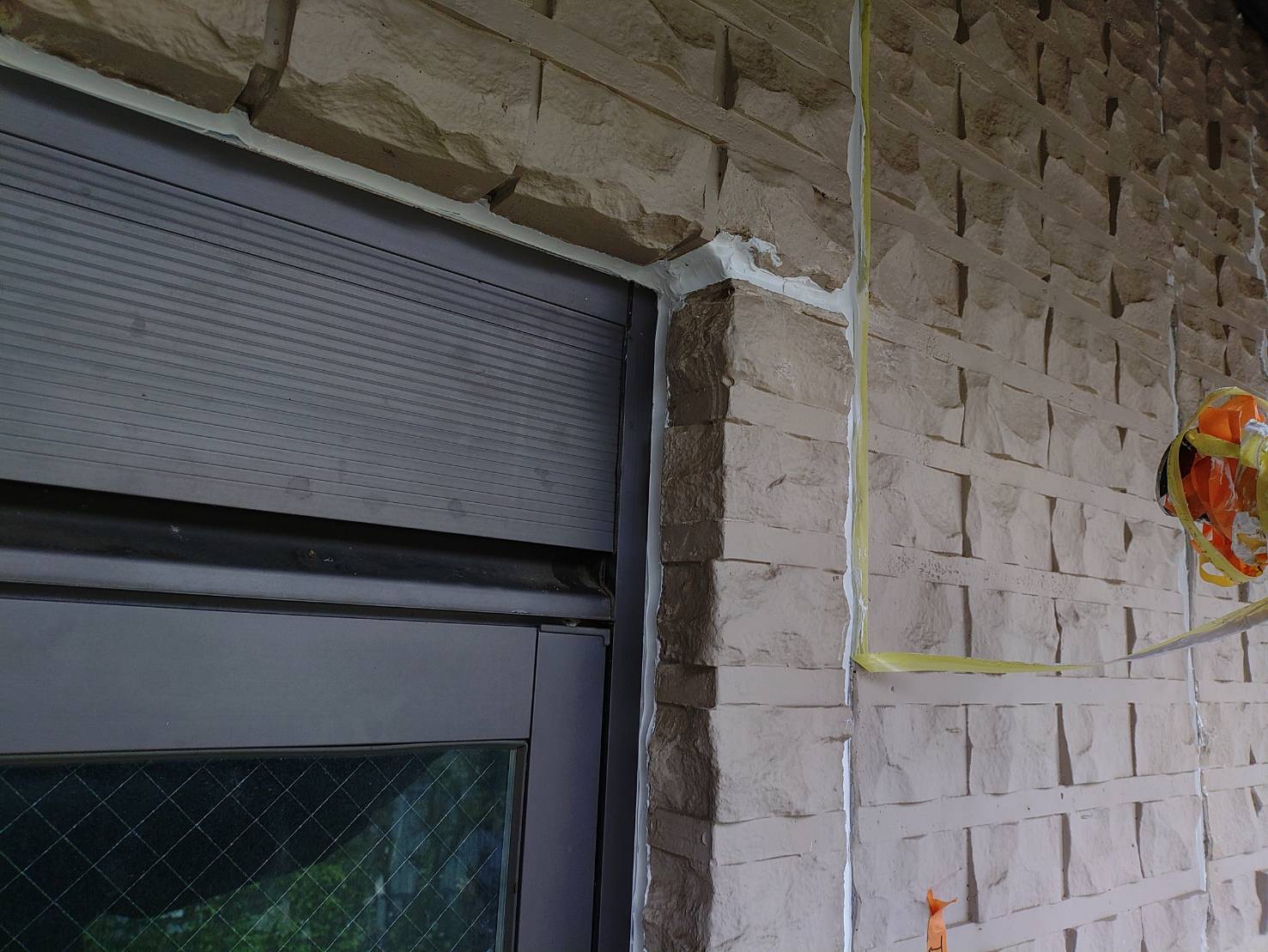

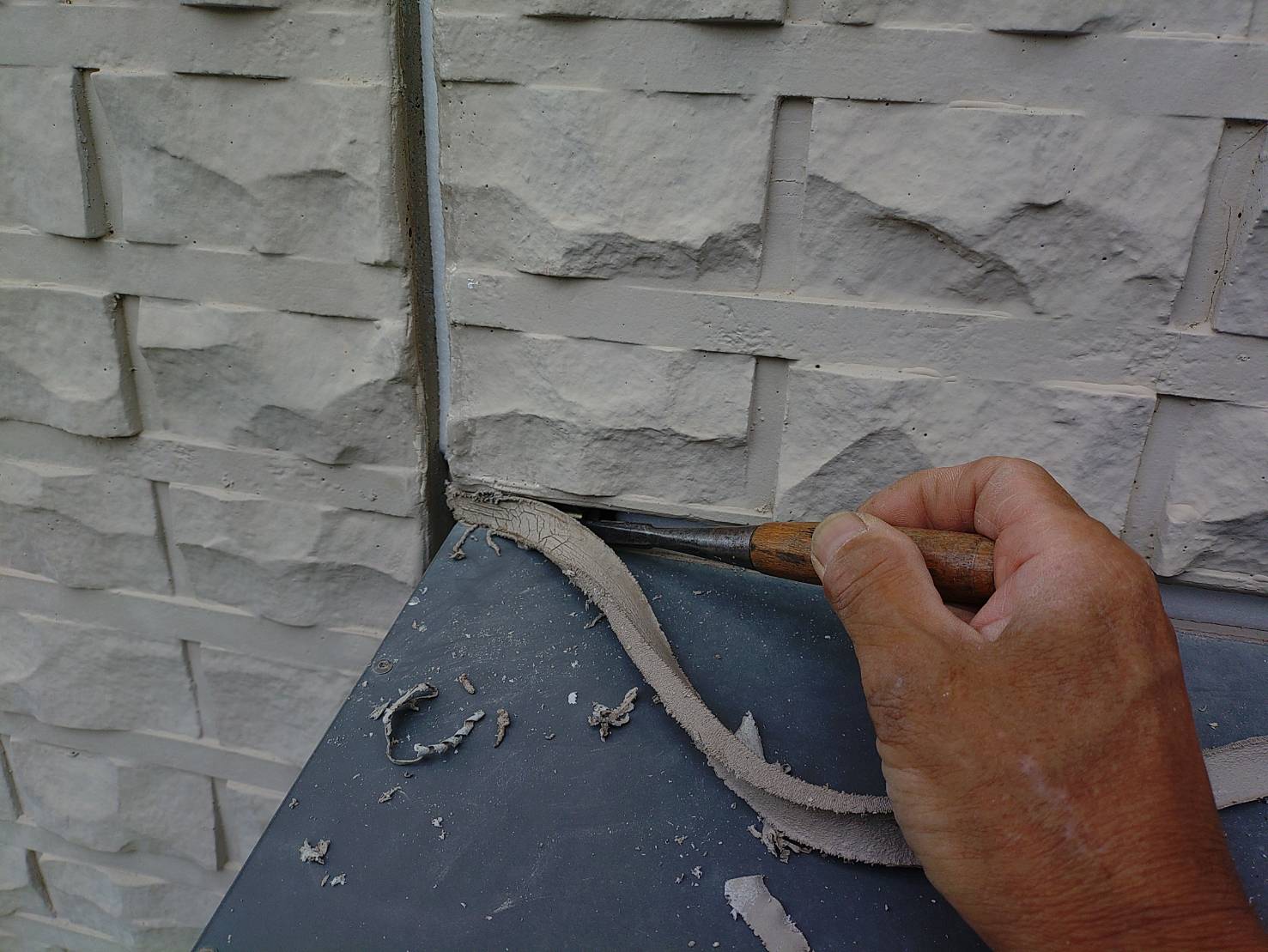

外壁目地材。 新しいものに交換するため、撤去。(防水シーリング材)

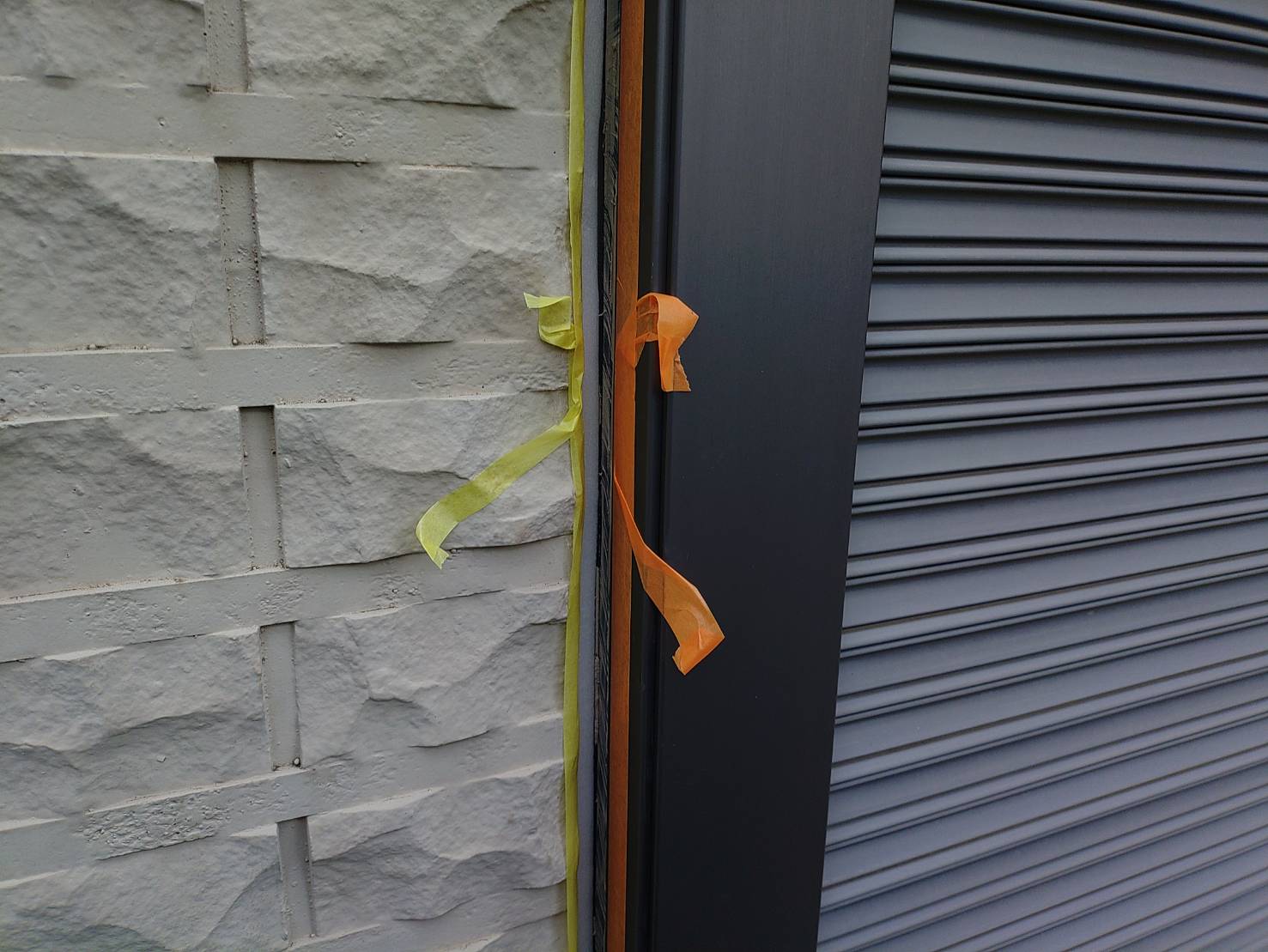

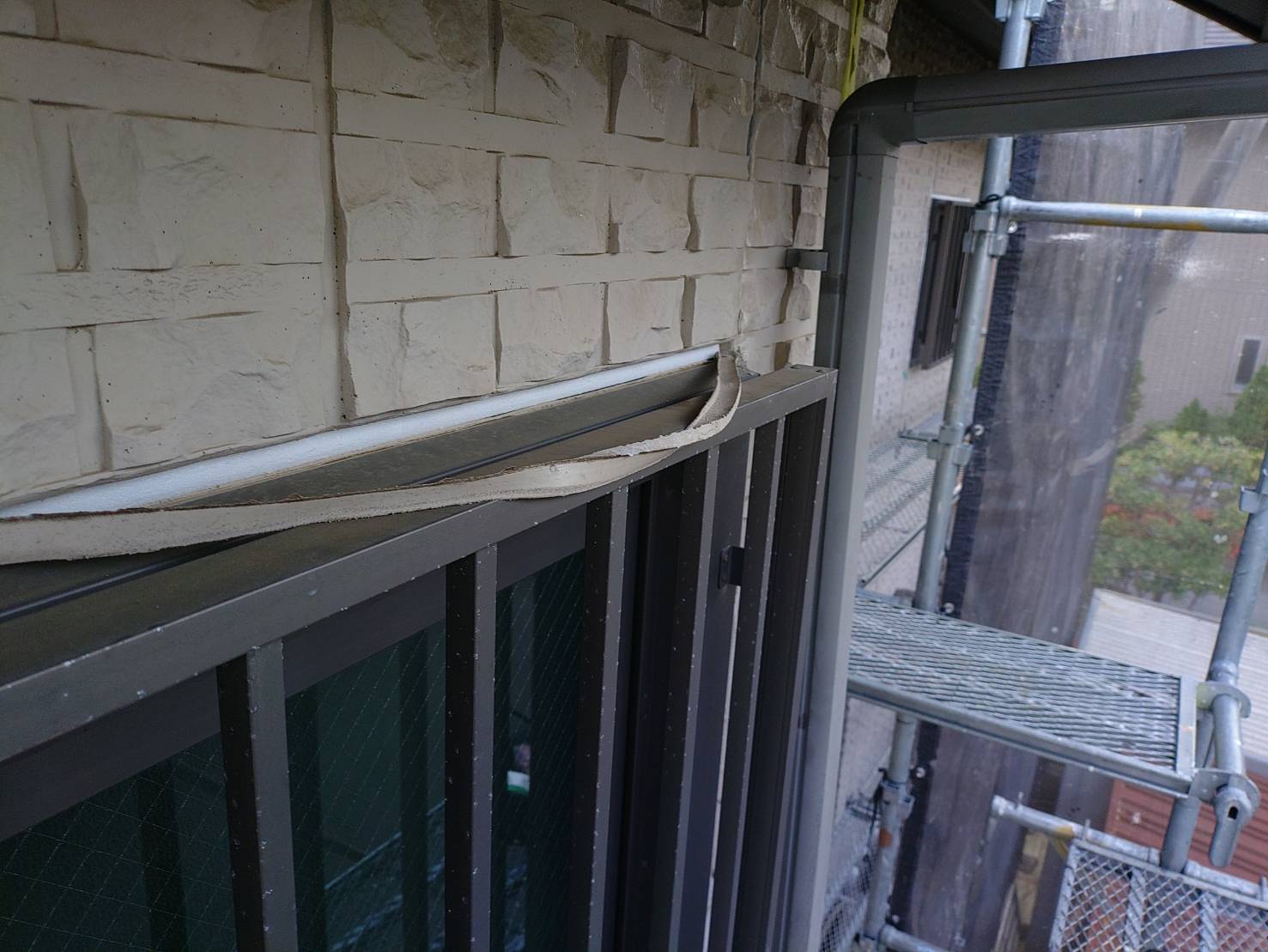

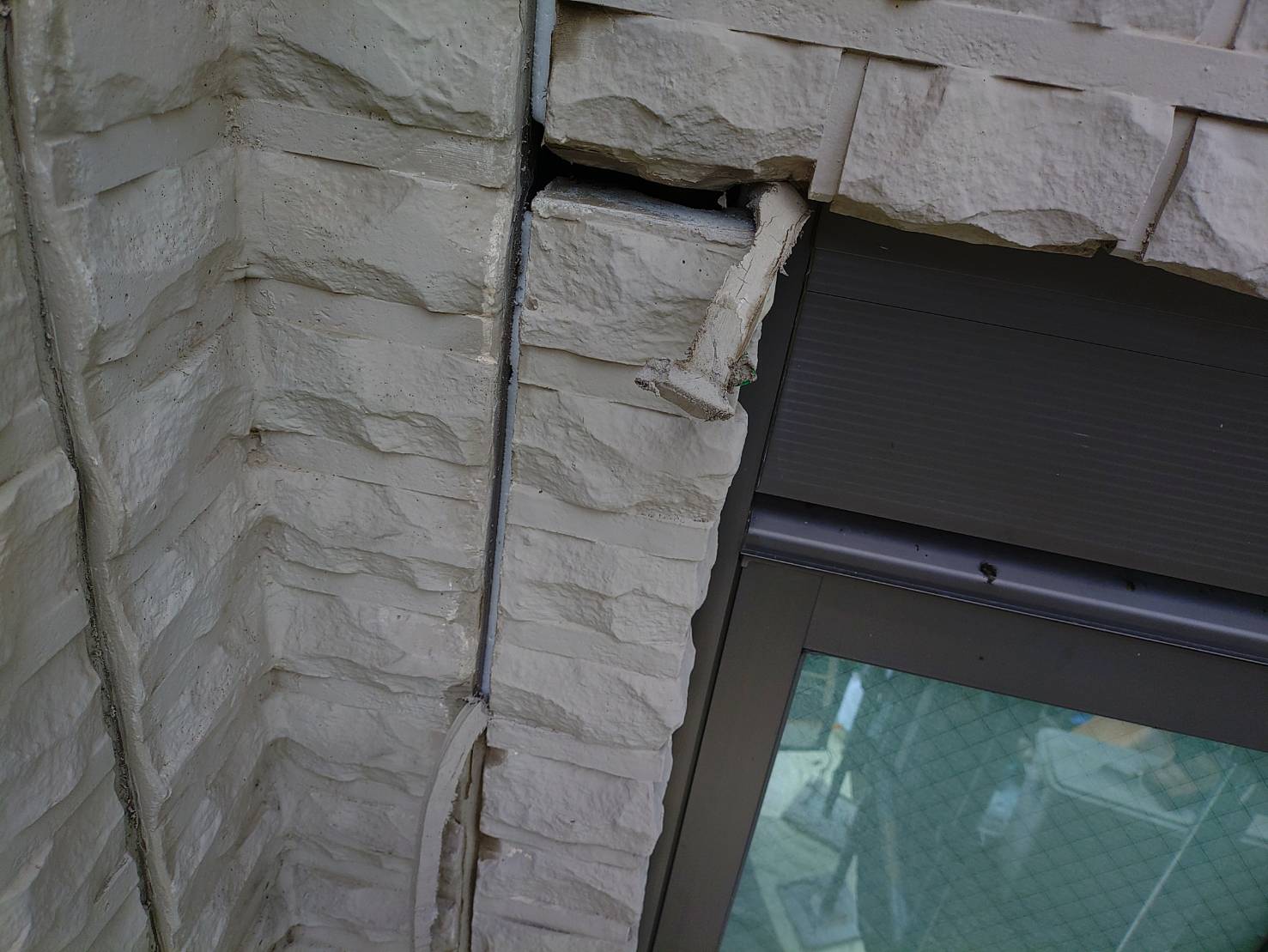

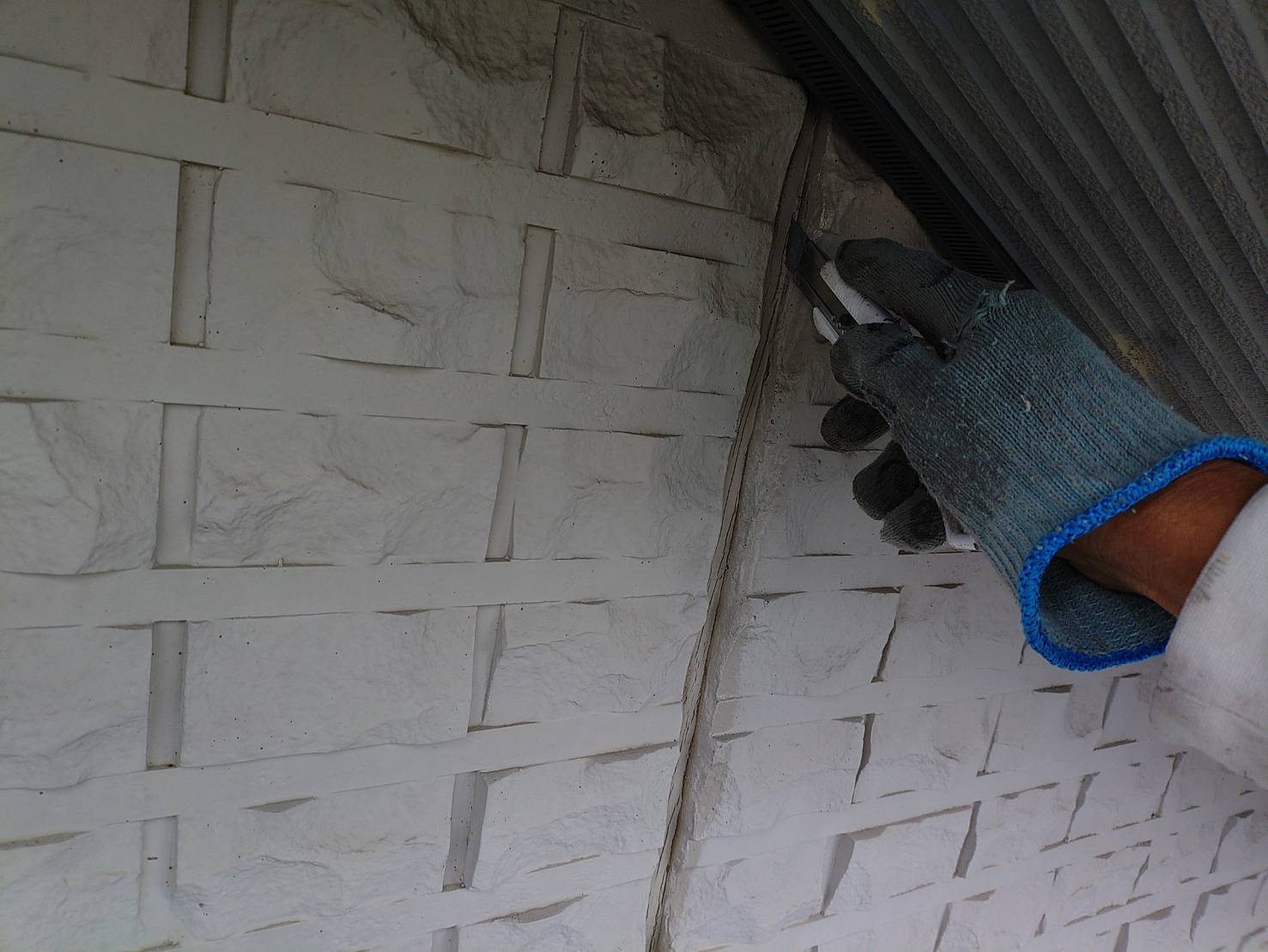

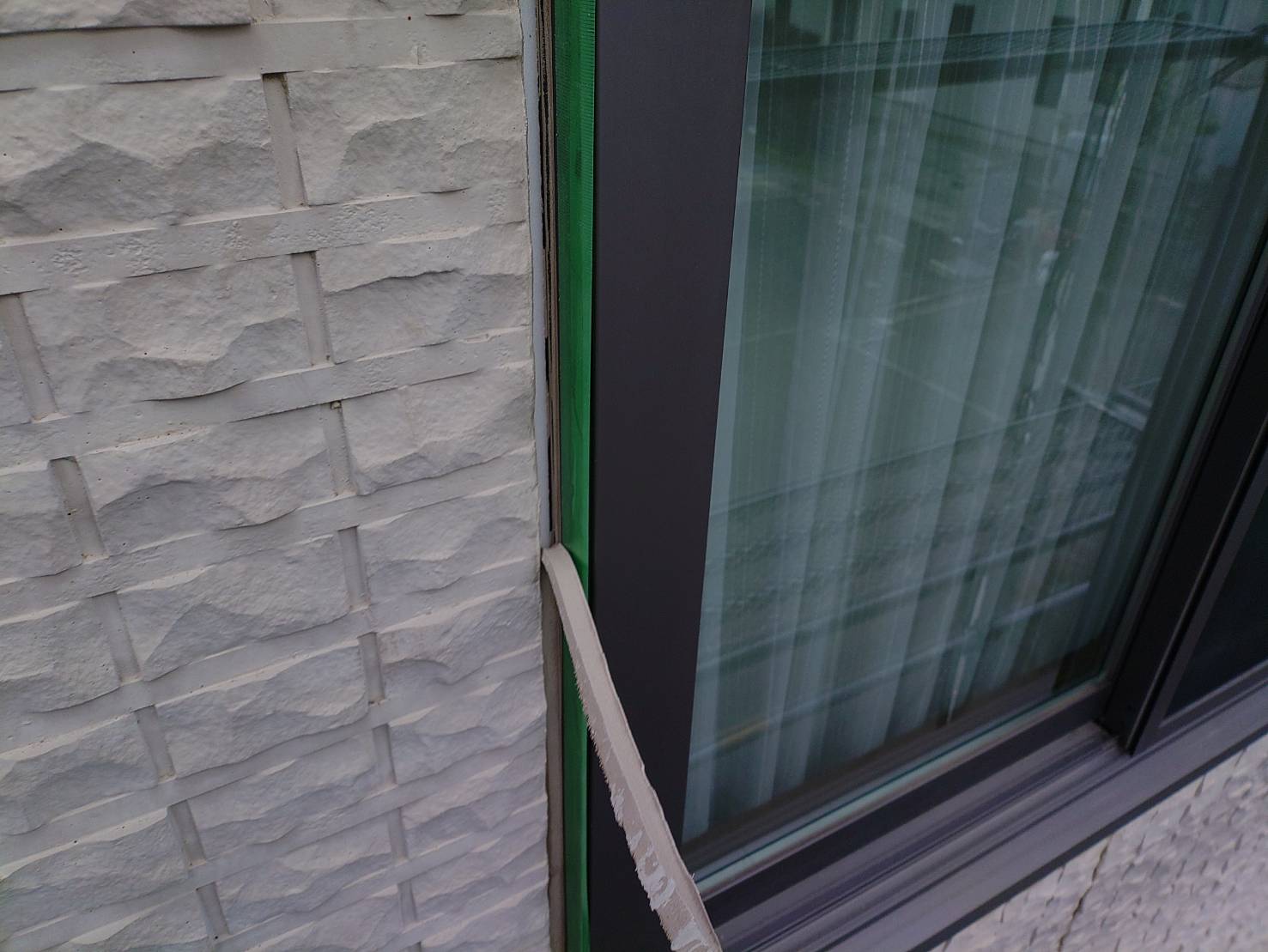

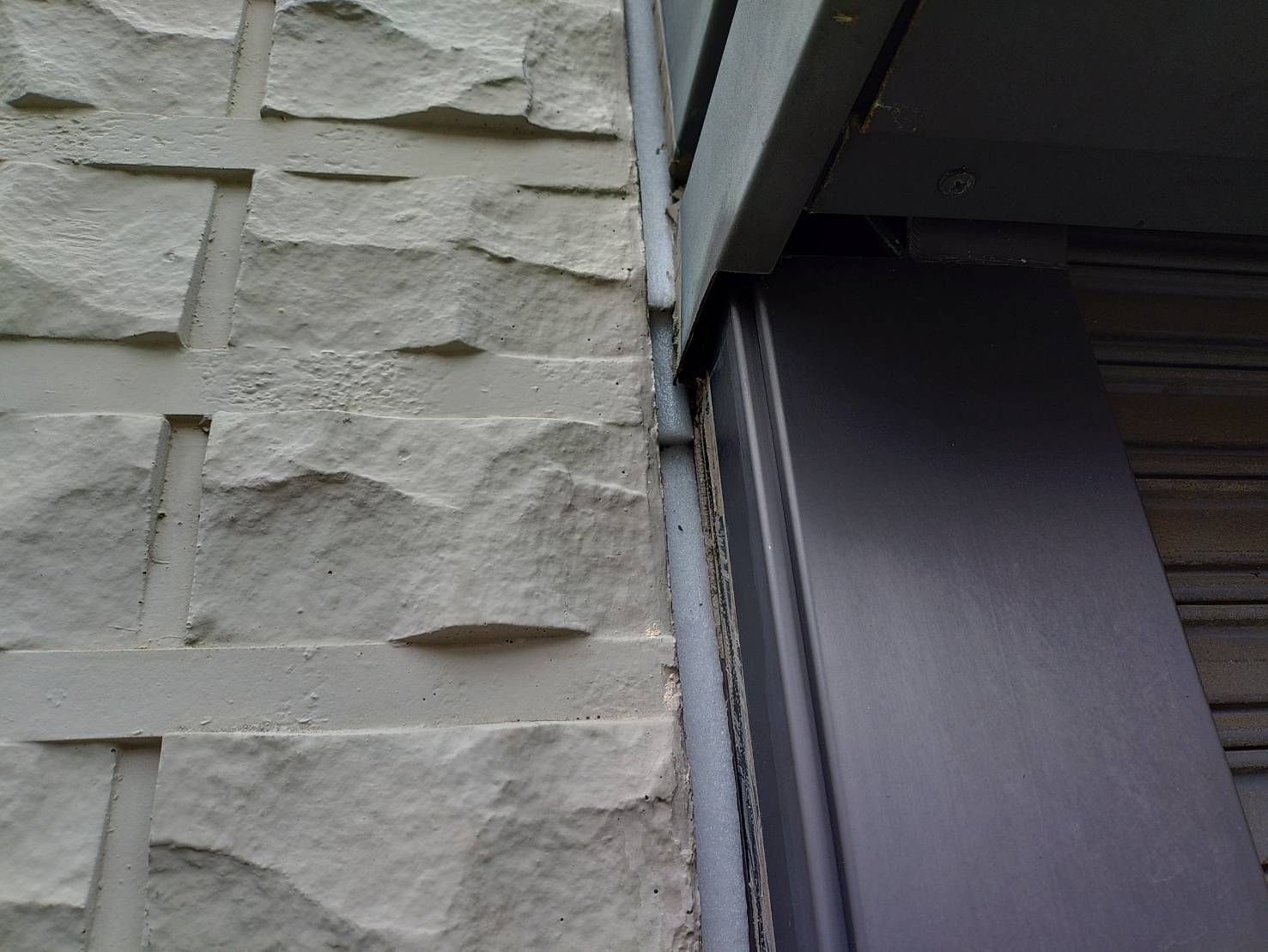

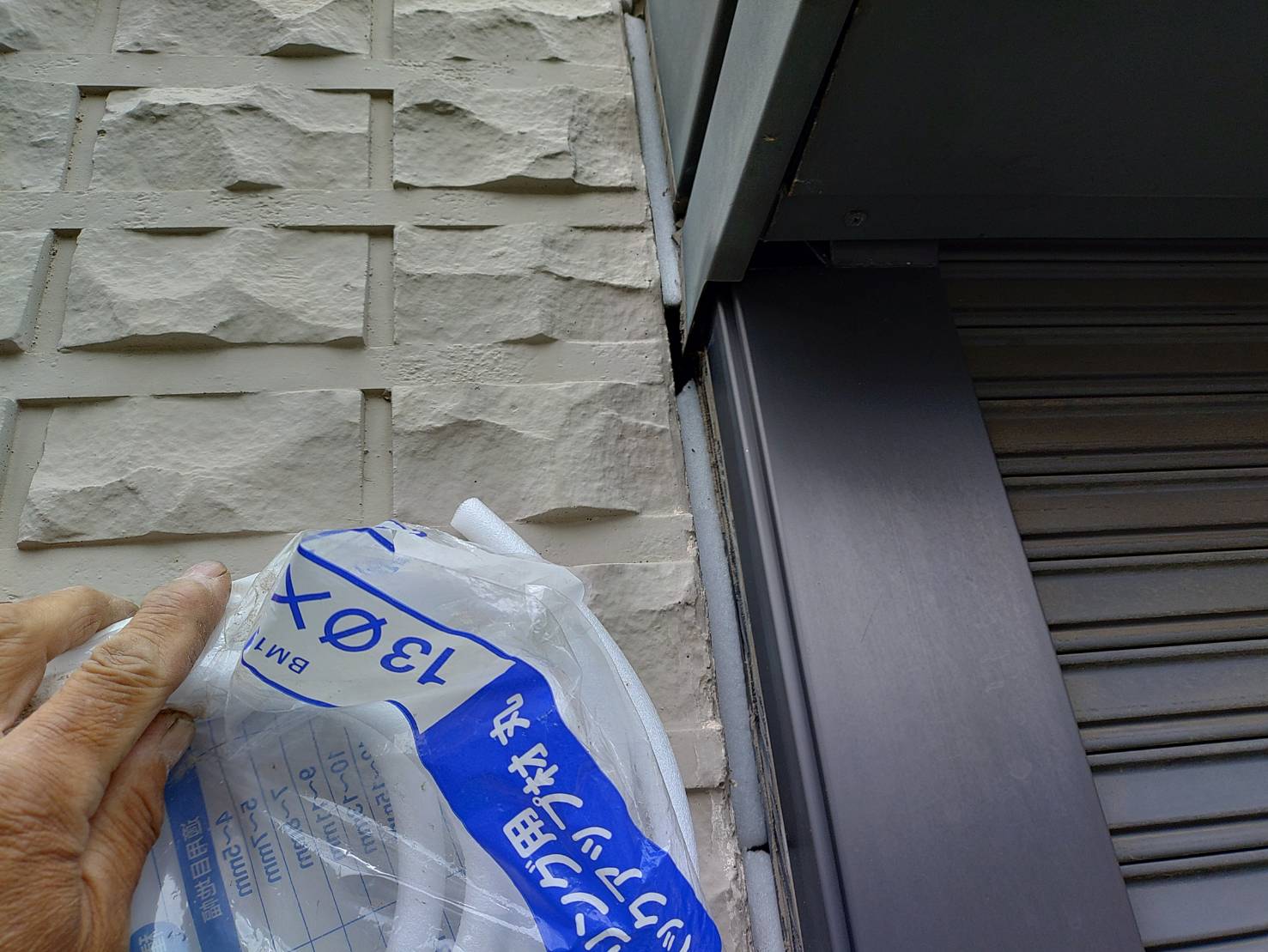

窓廻りの目地材も撤去です。

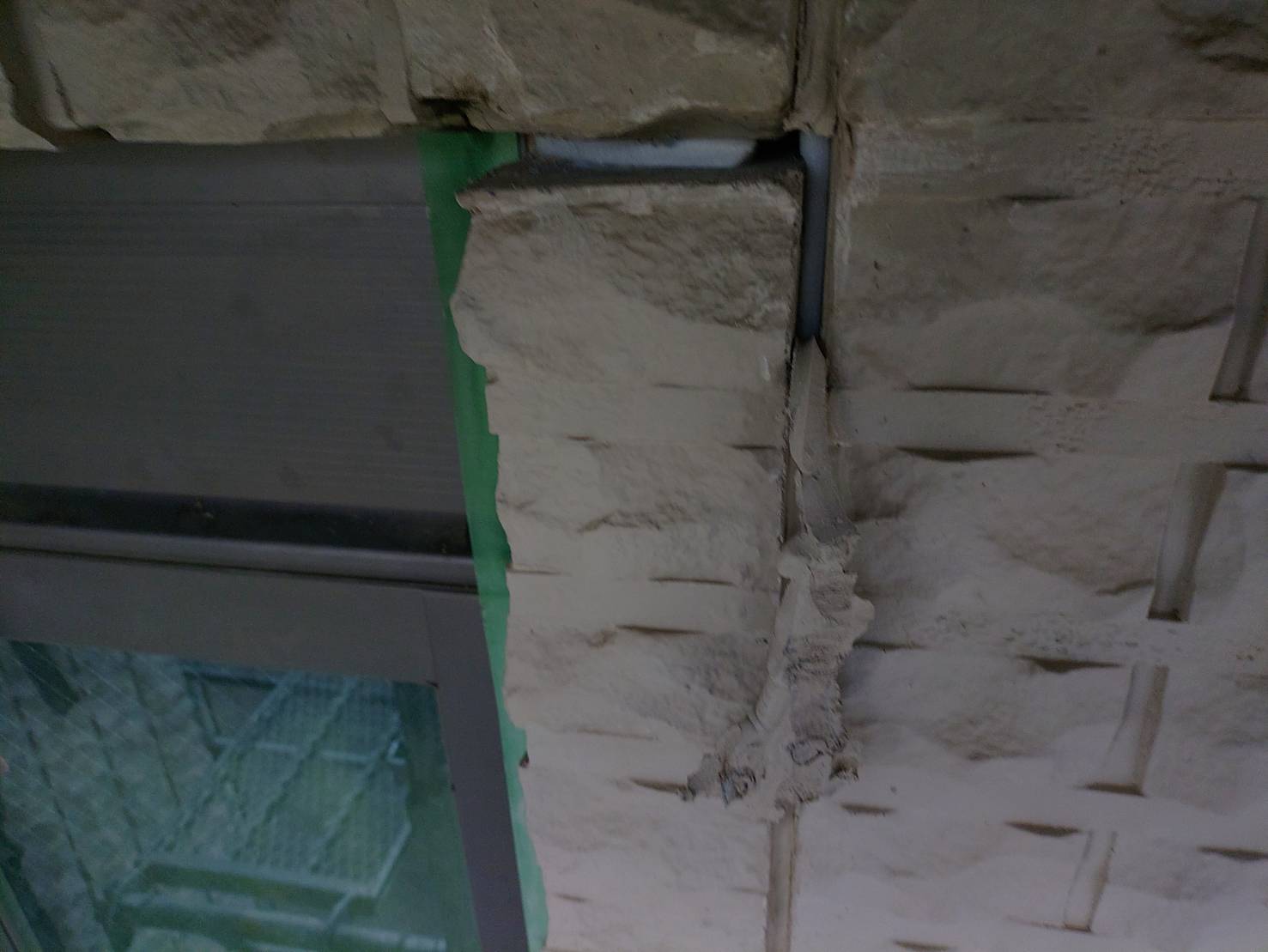

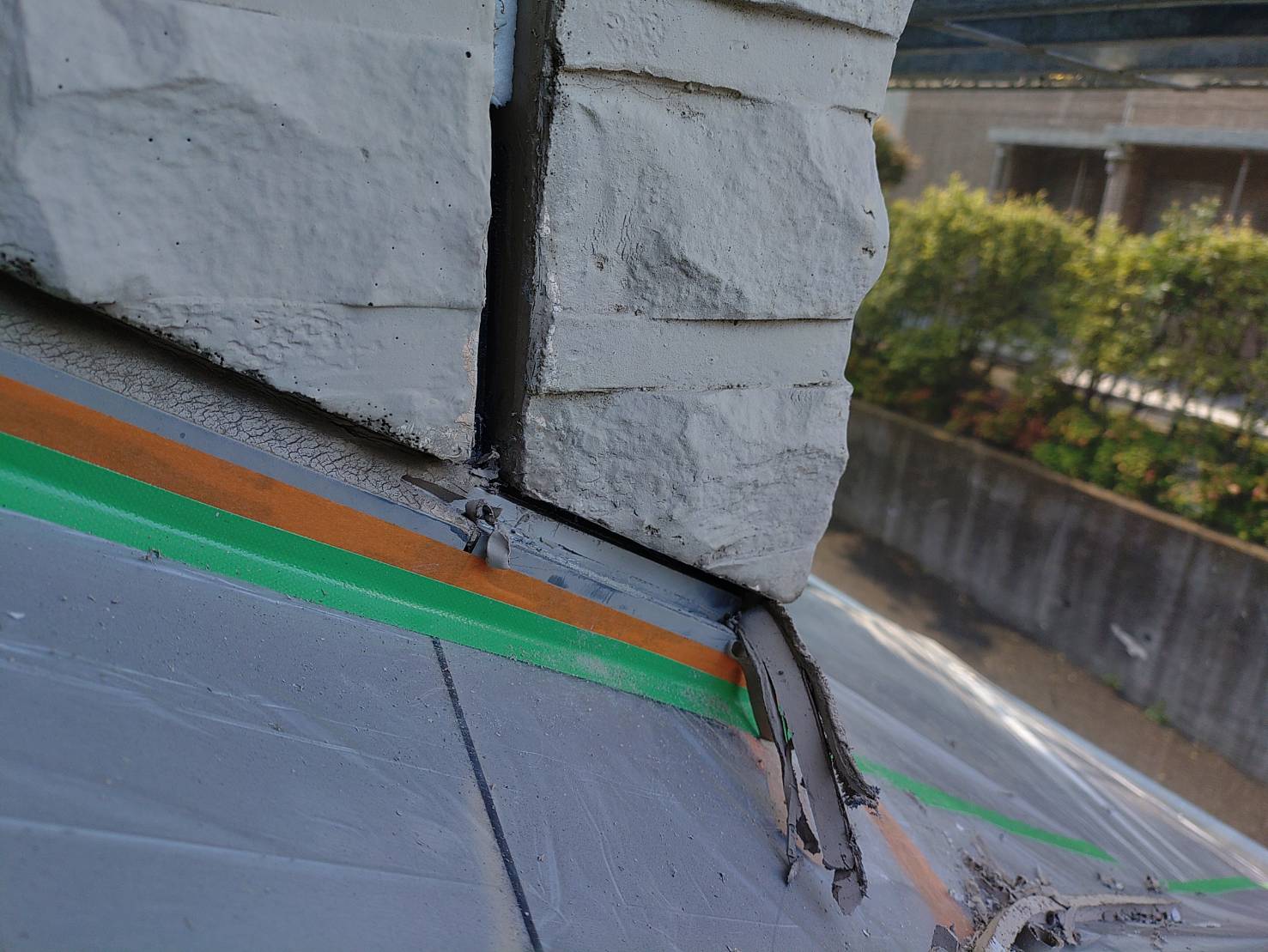

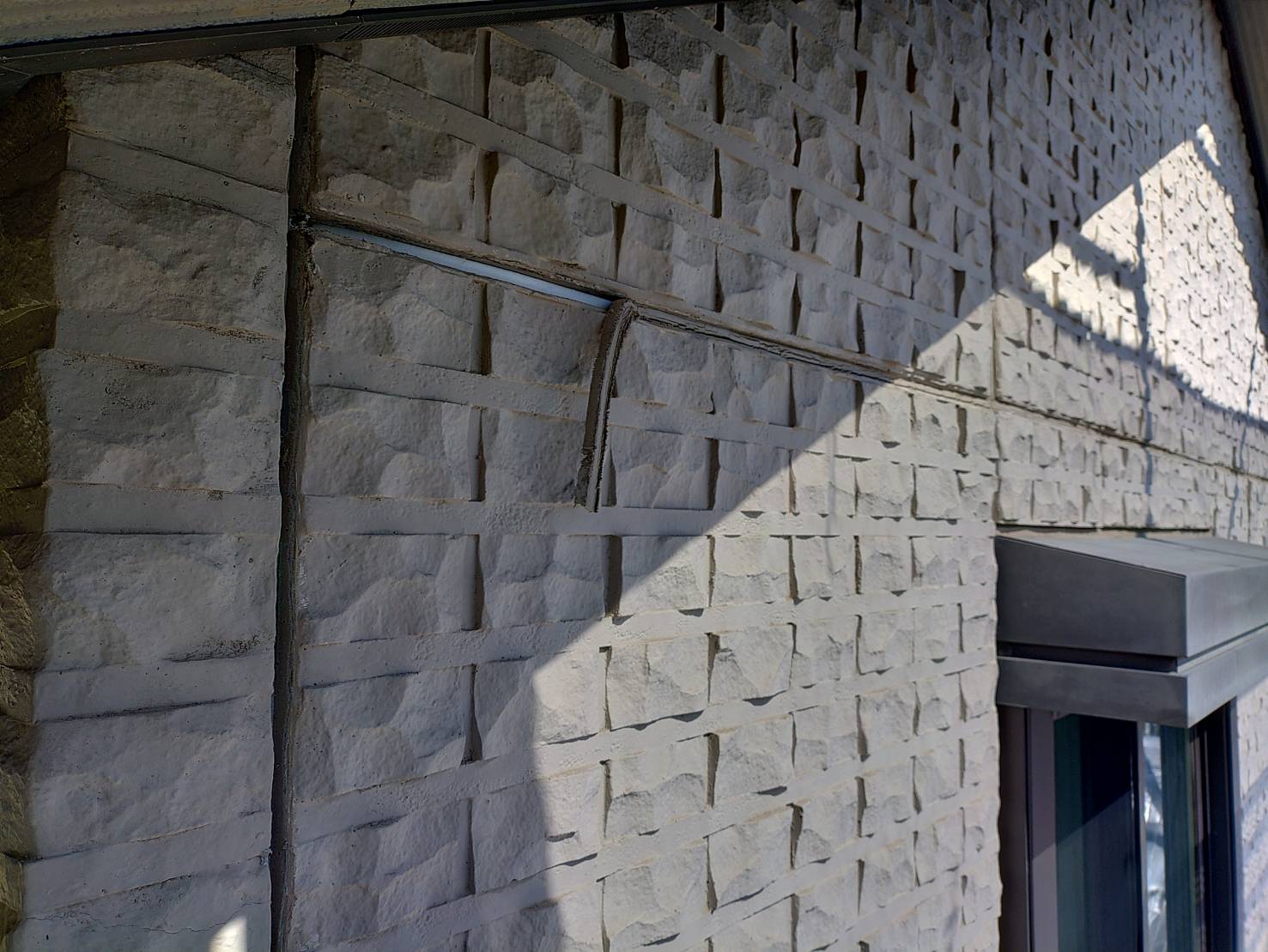

【屋根まわり点検 サビ確認】

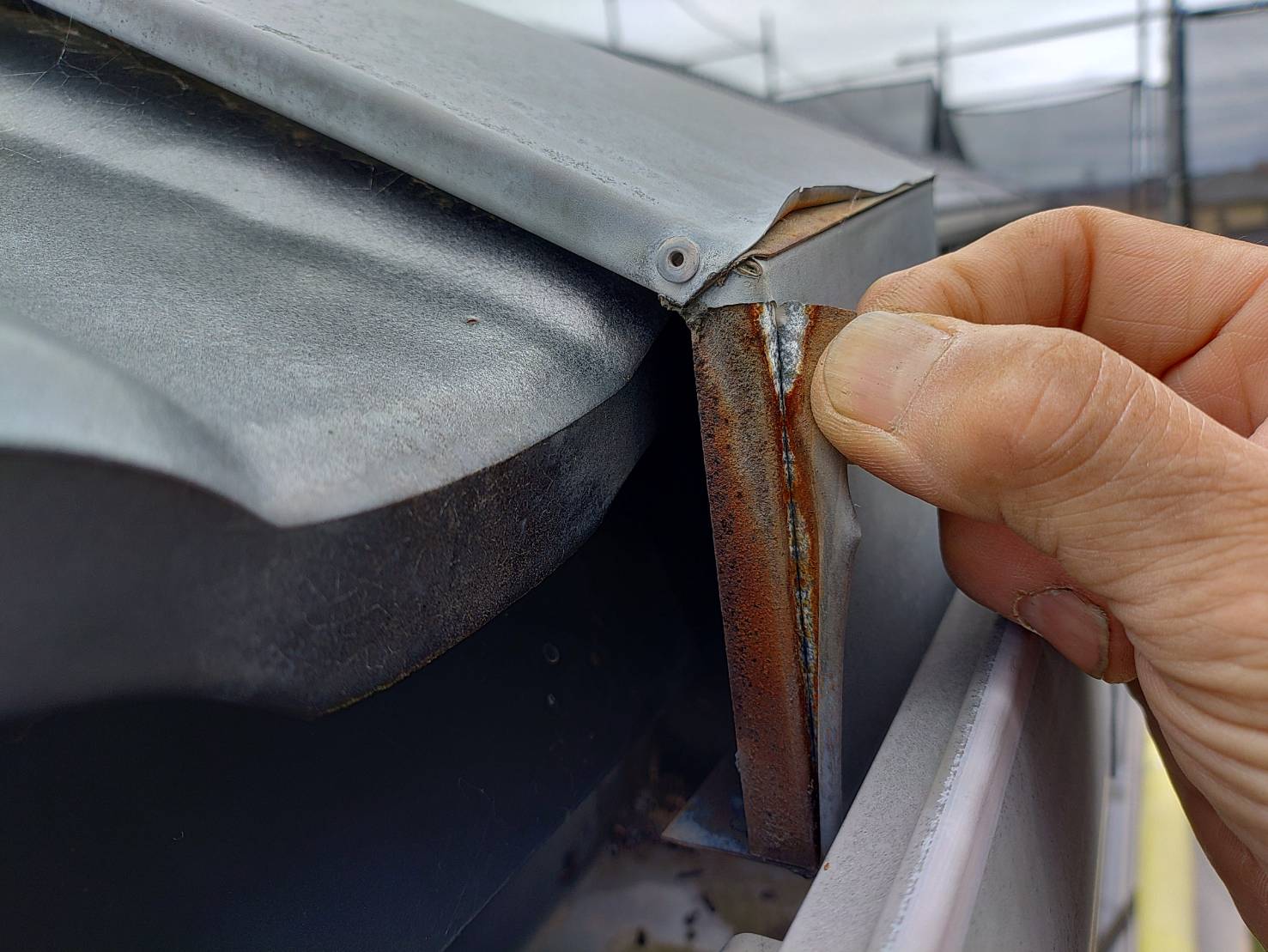

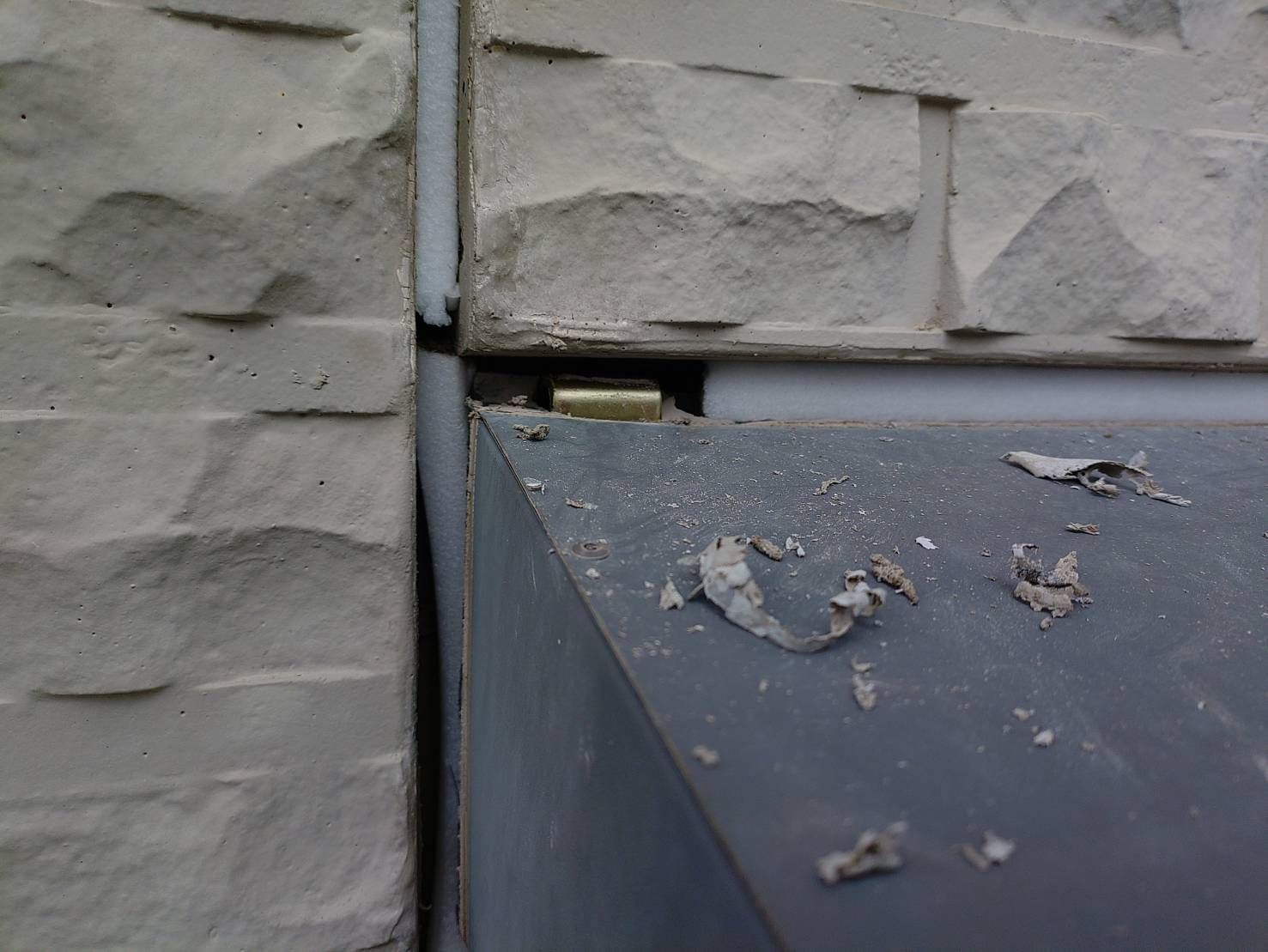

屋根の金属部 サビ発生  レザー鋼板の表面皮膜が剥がれてサビてます。

こちらも補修計画に入れておきましょう。

西側 シーリング撤去 6日目

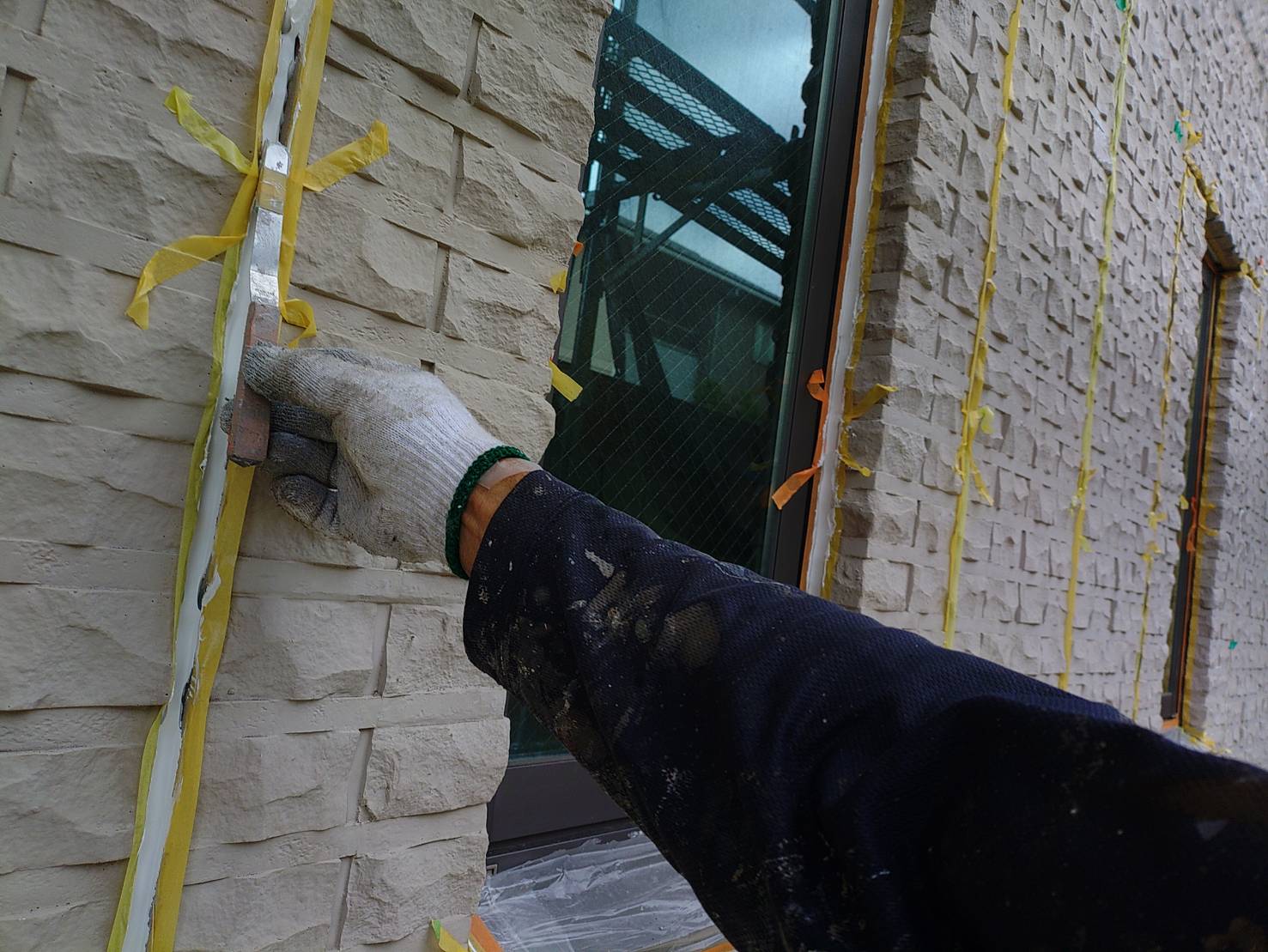

【外壁 目地材を撤去】・西側

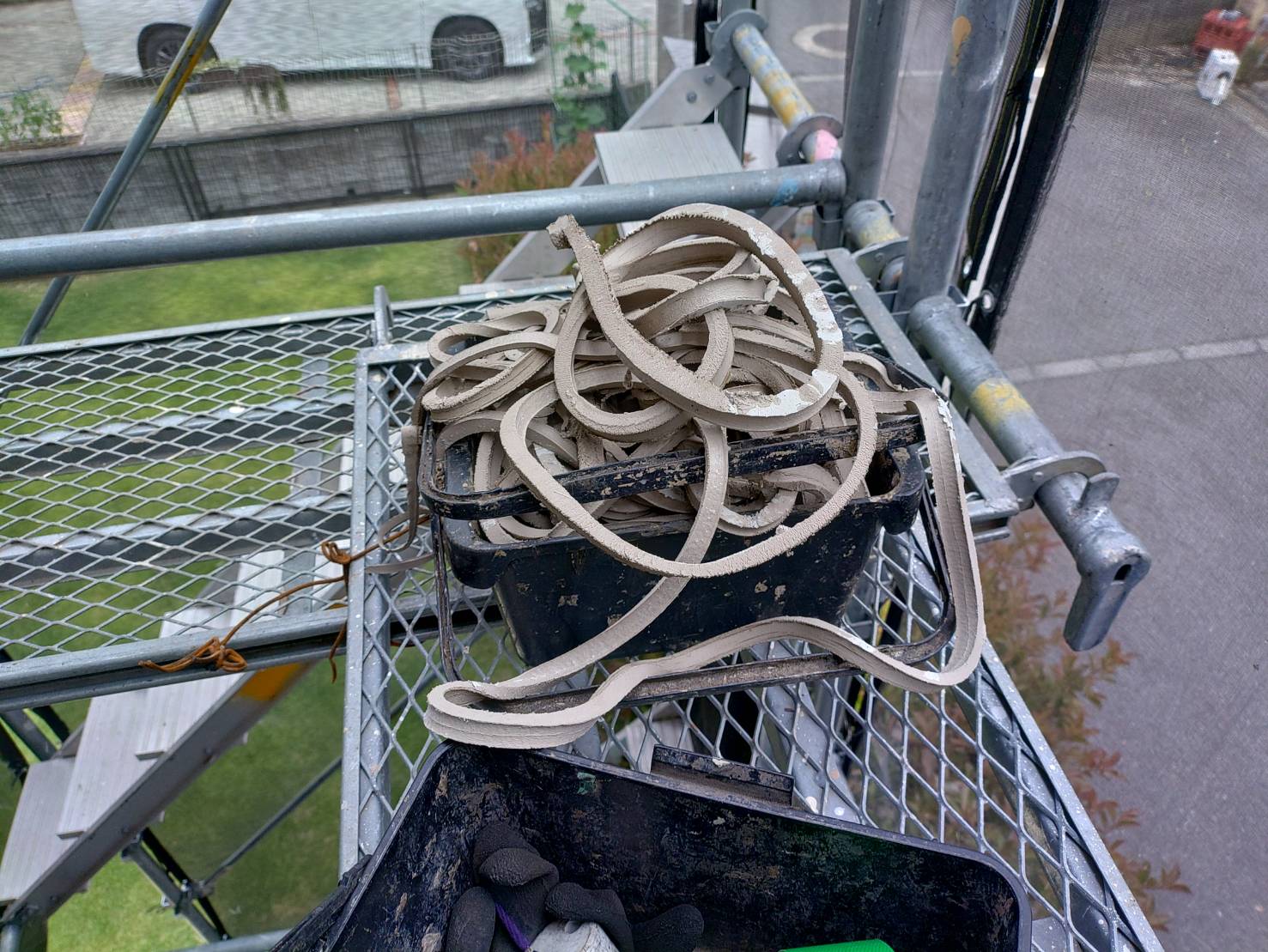

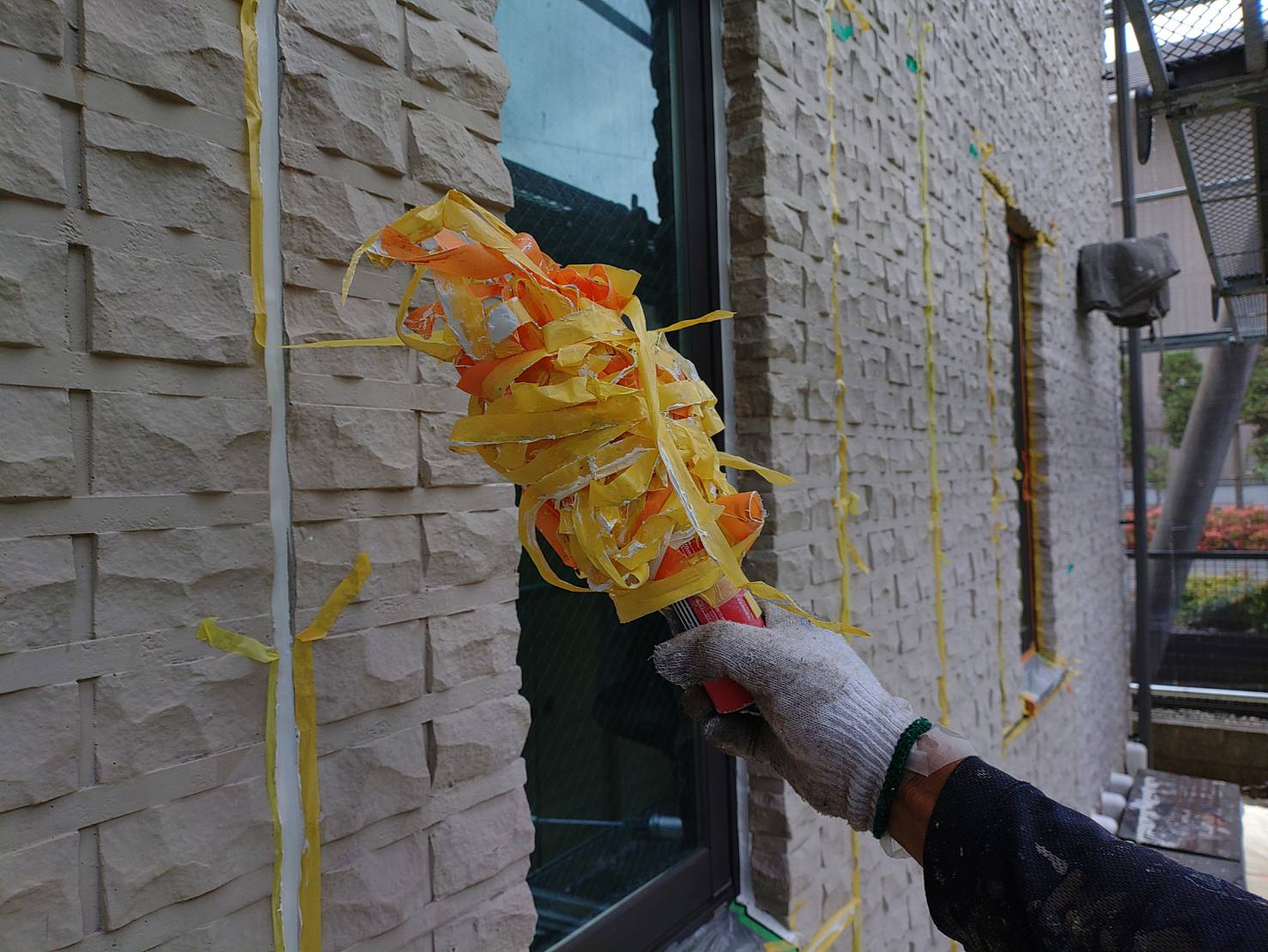

古いシーリング材を撤去。 出来るだけキレイの除去、施工進めます。

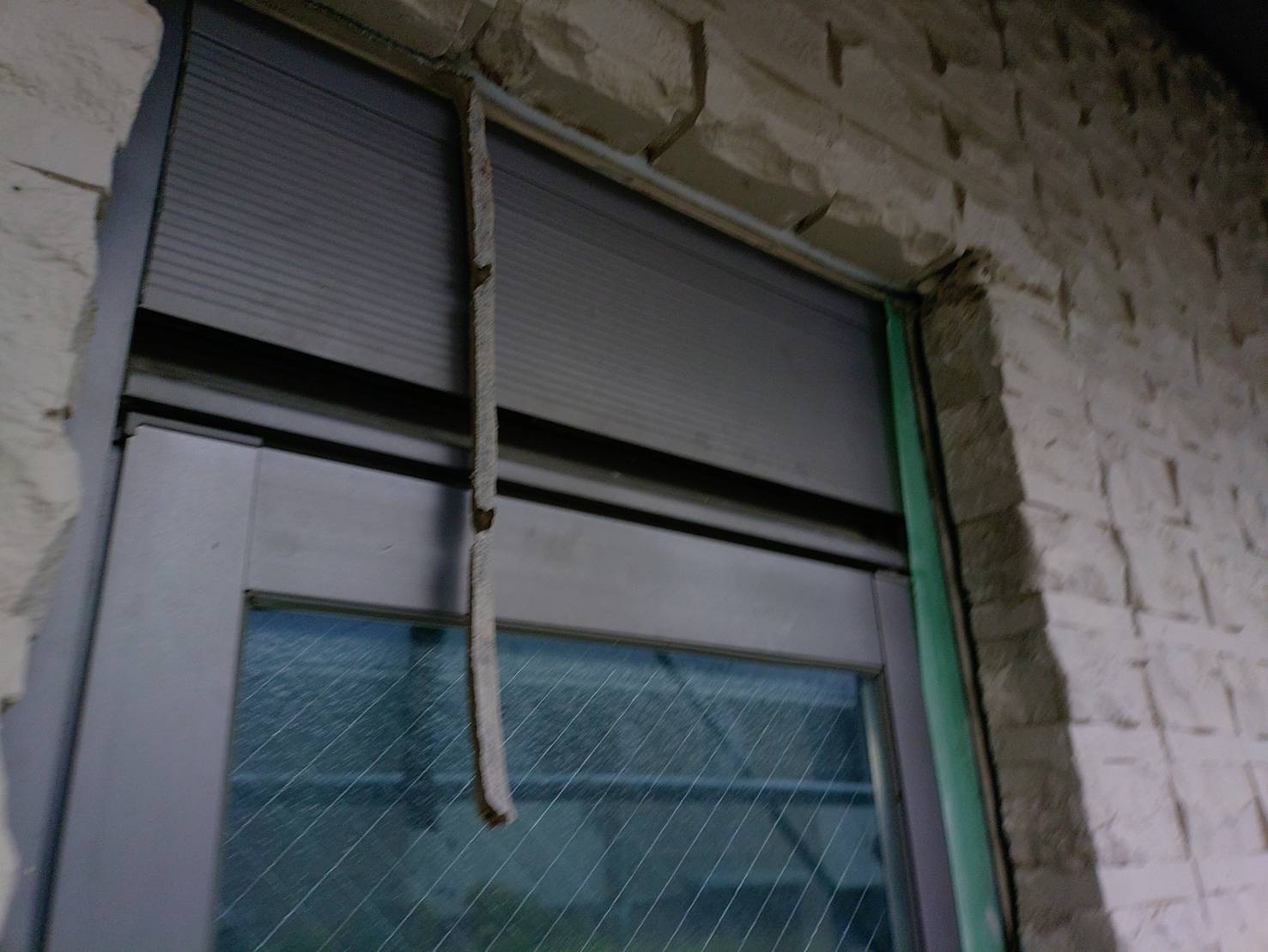

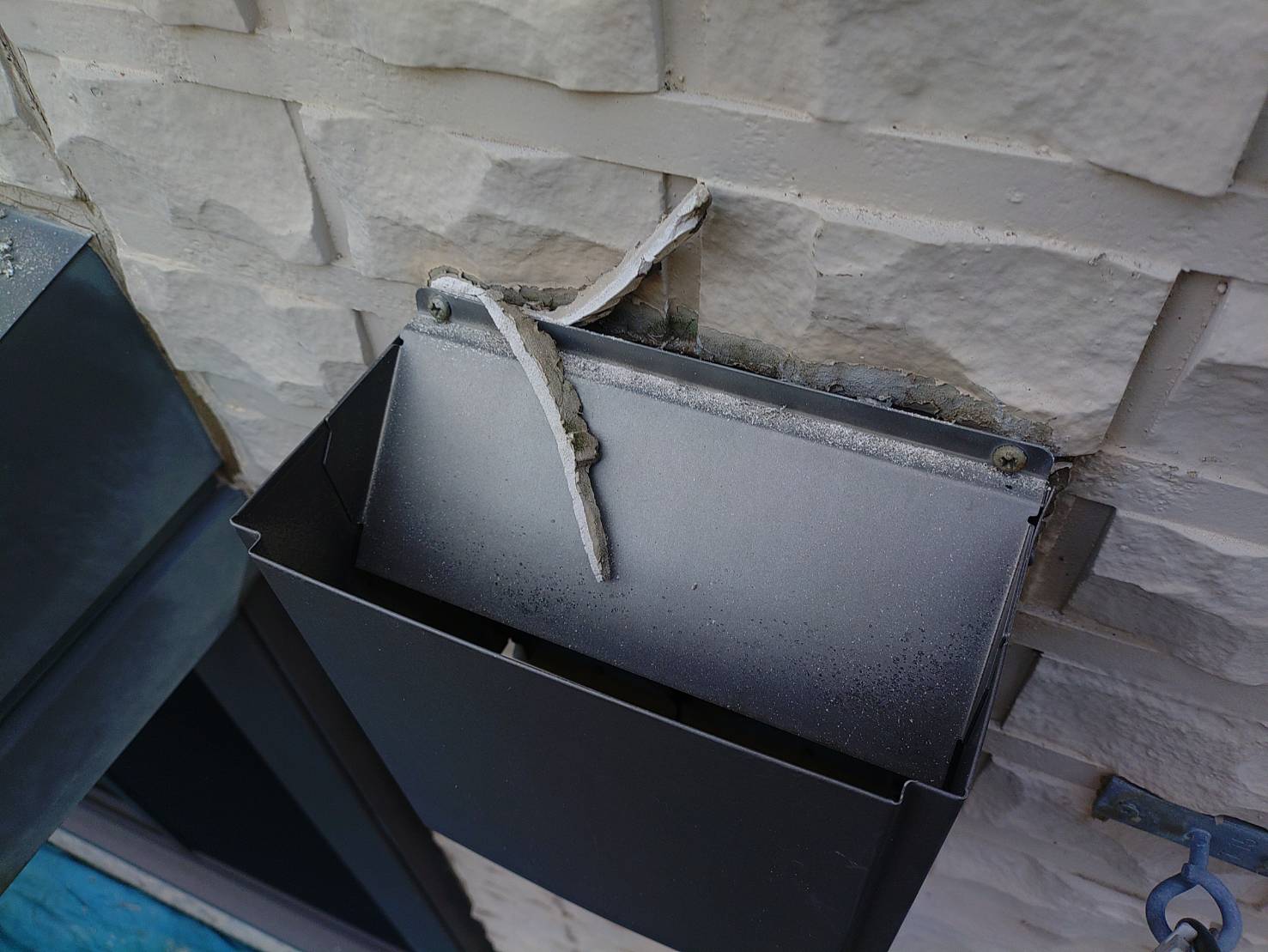

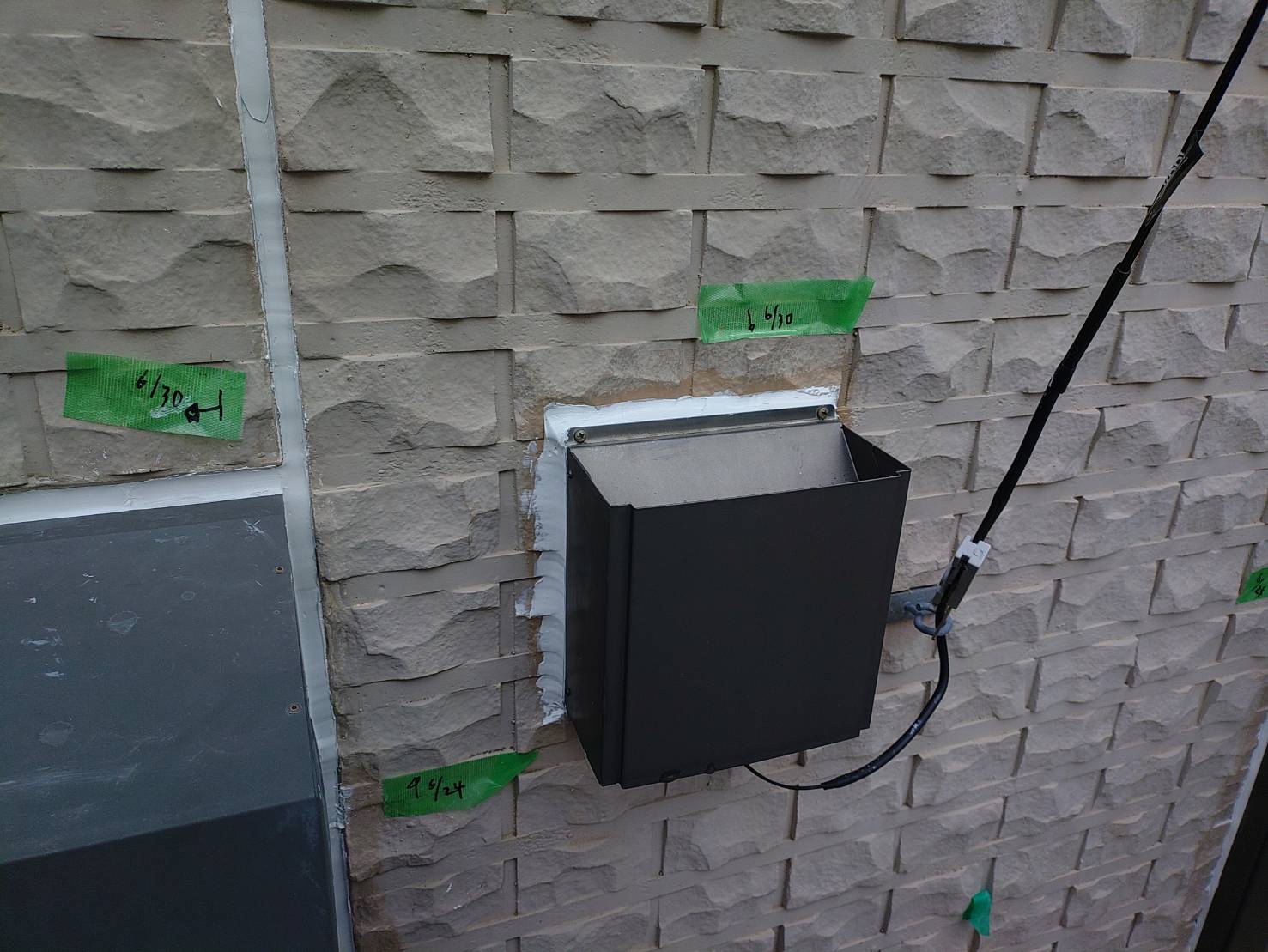

【換気フード廻り シーリング除去】

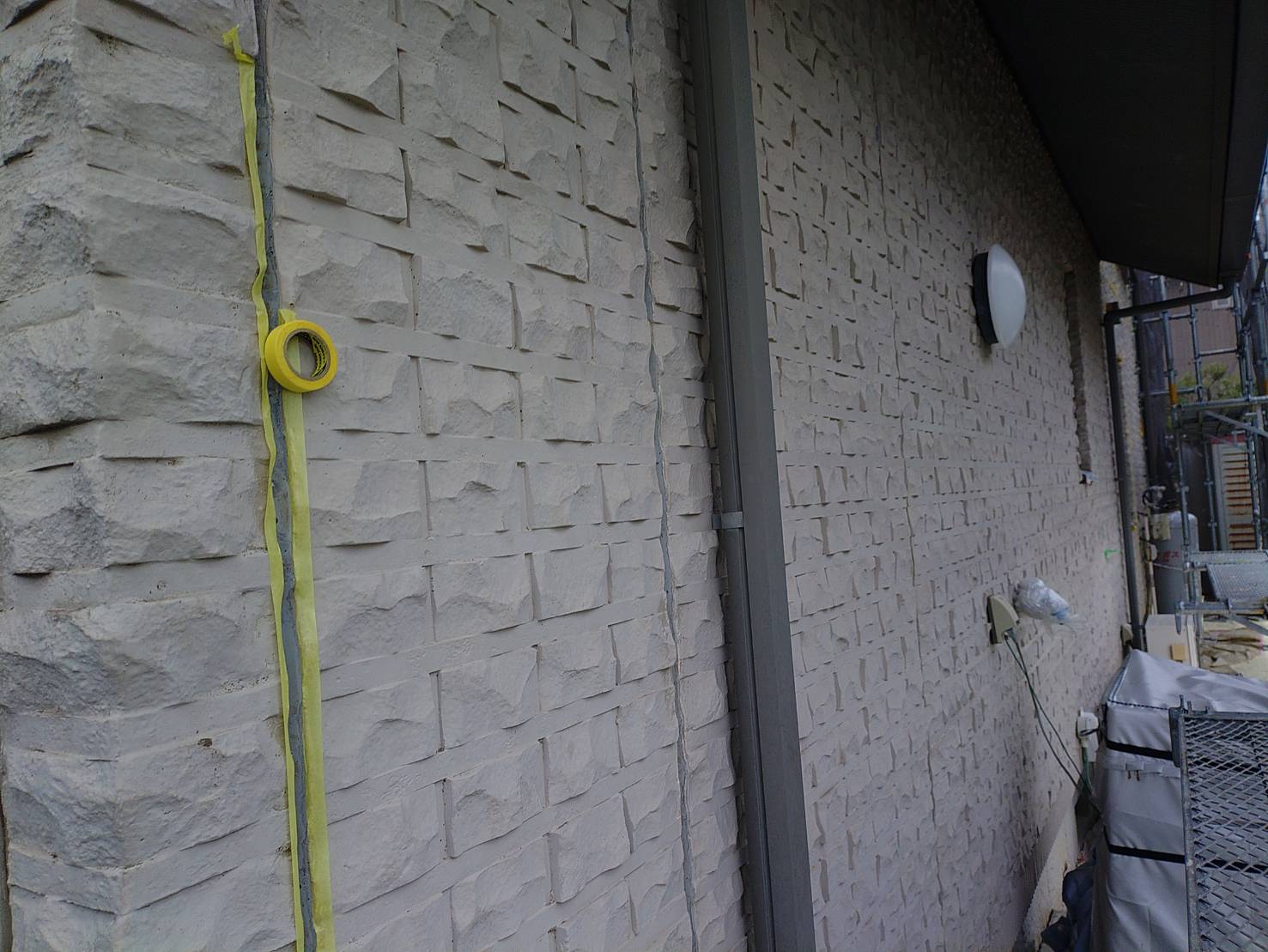

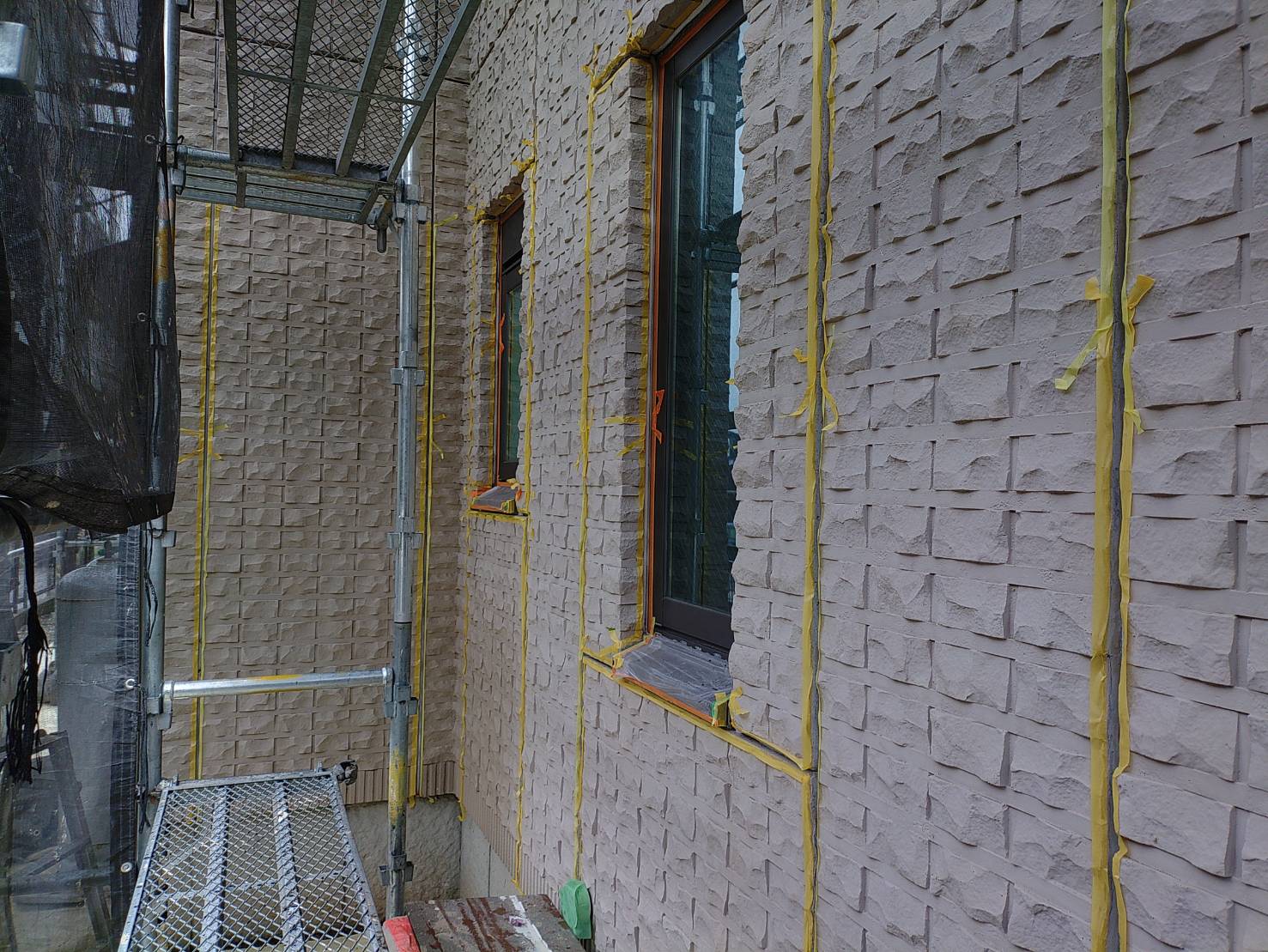

西側 マスキング 7日目

【古いシーリング材 撤去】

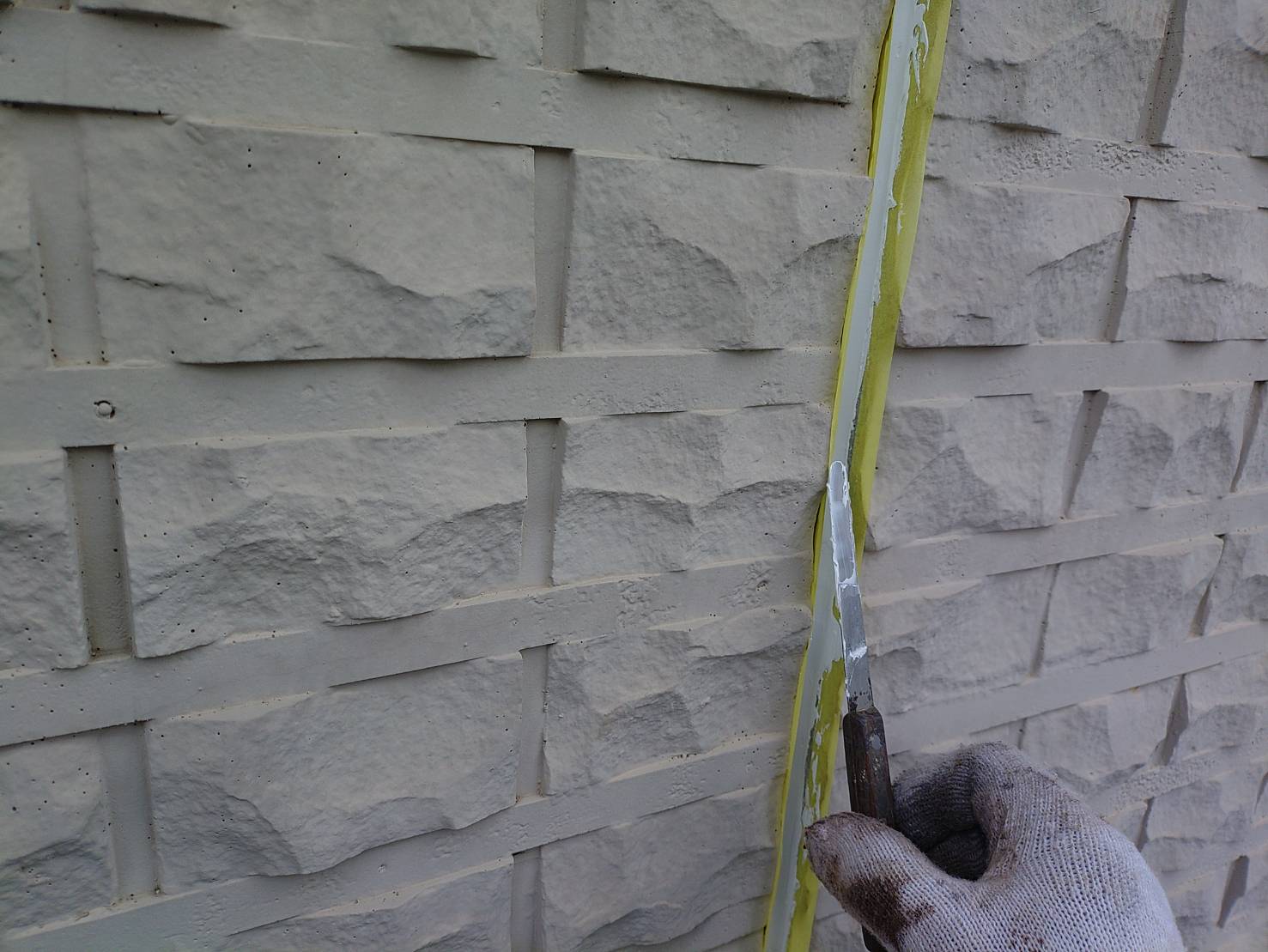

【目地底、バックアップ材取付】

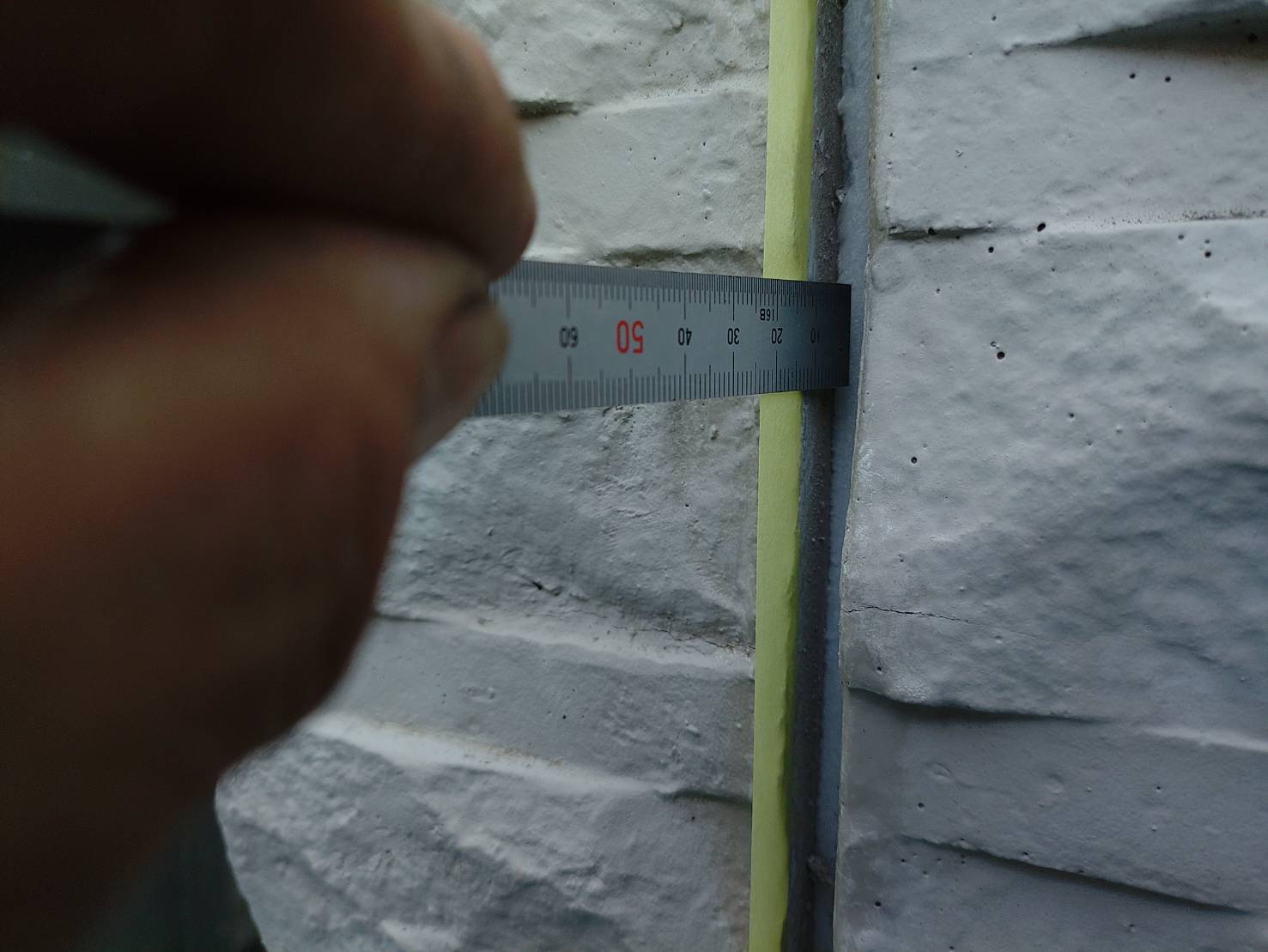

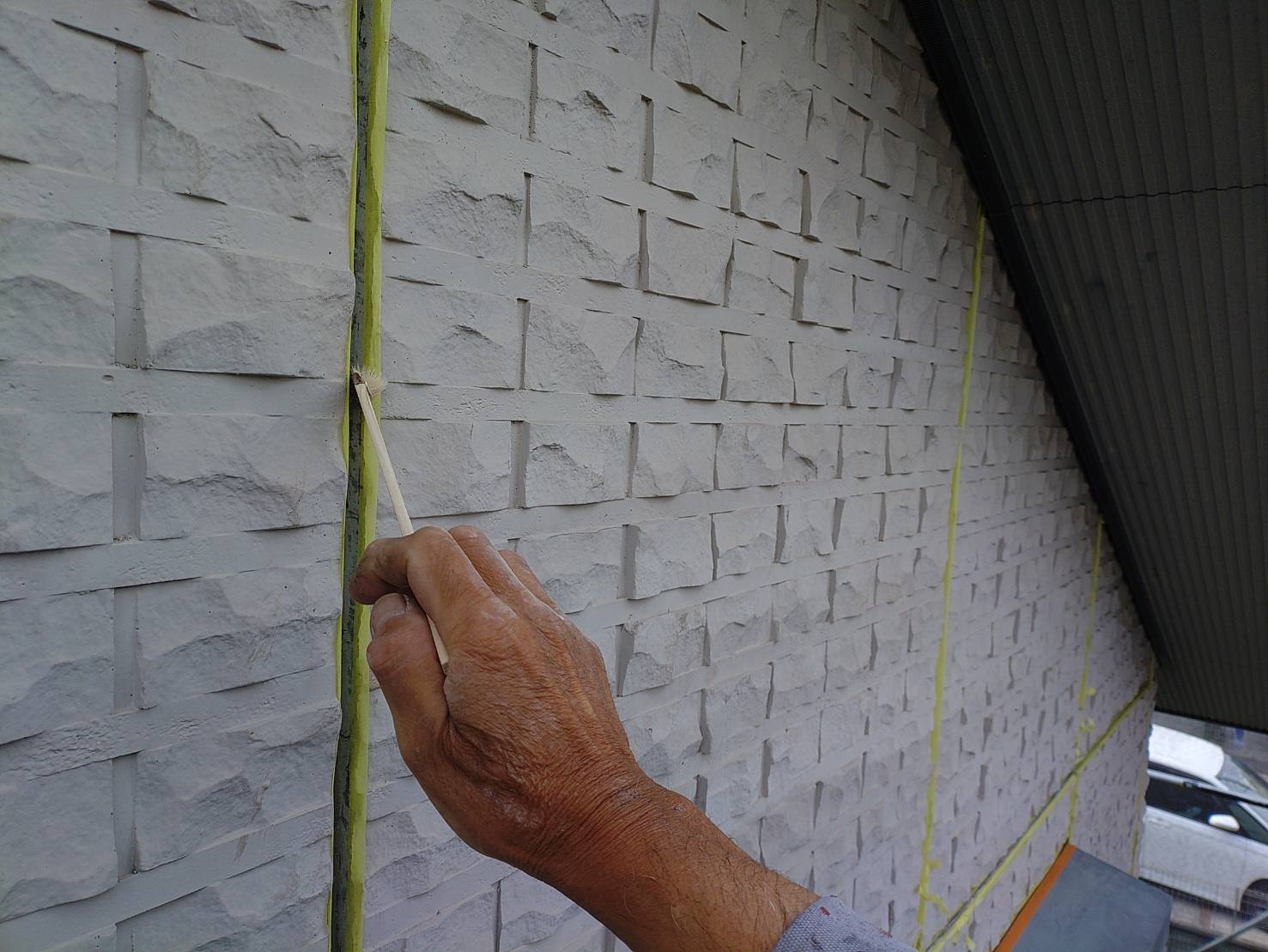

バックアップ材を取付したら、マスキングと目地深さを算定計算します。

目地幅によりますが、幅と同じくらいになるように設定する所がほとんどです。  適切なシーリングの厚みを確保する事が一番長持ちします。

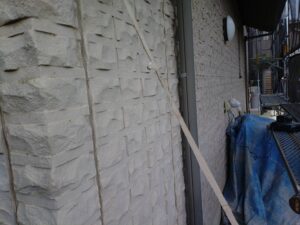

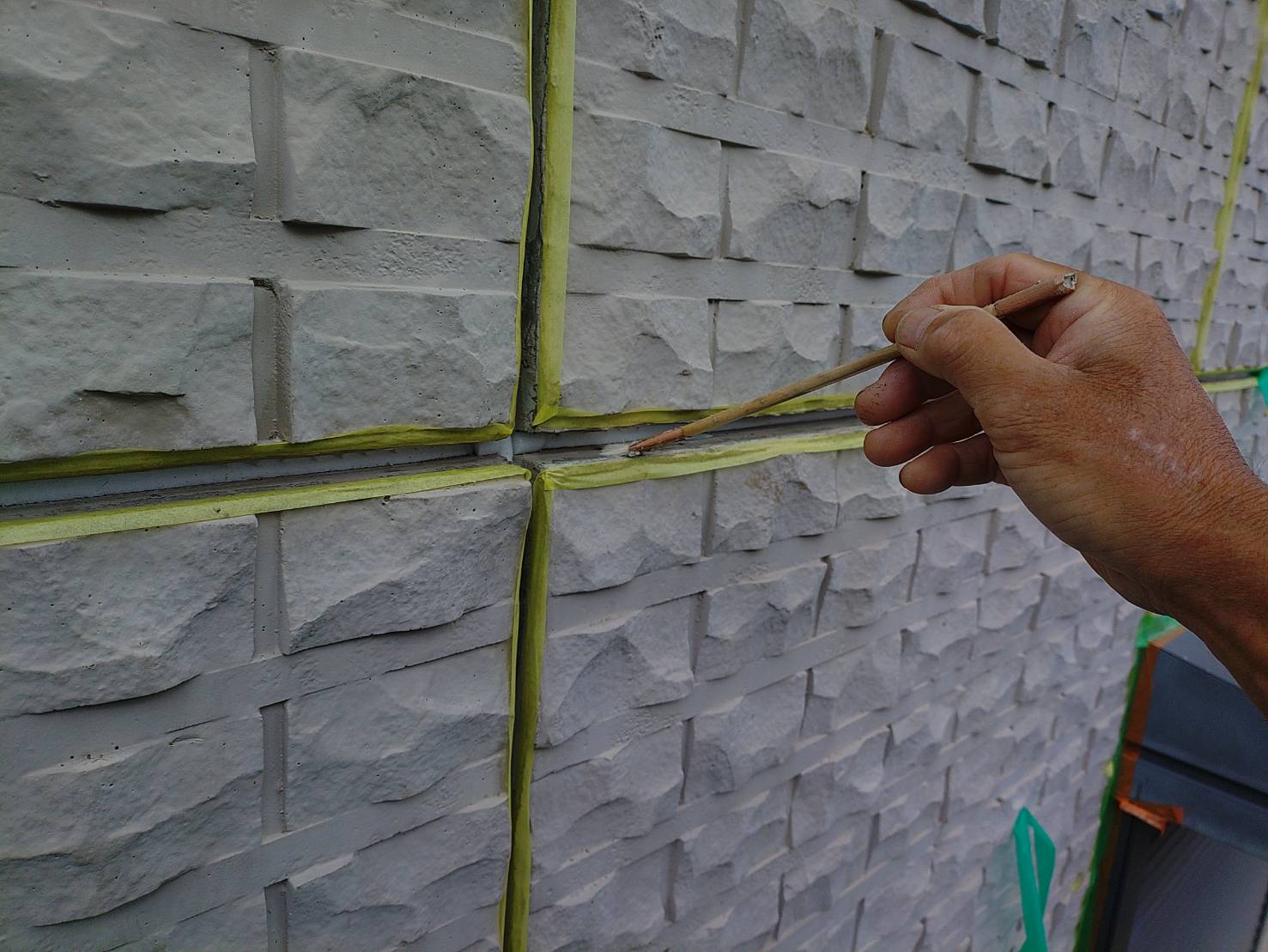

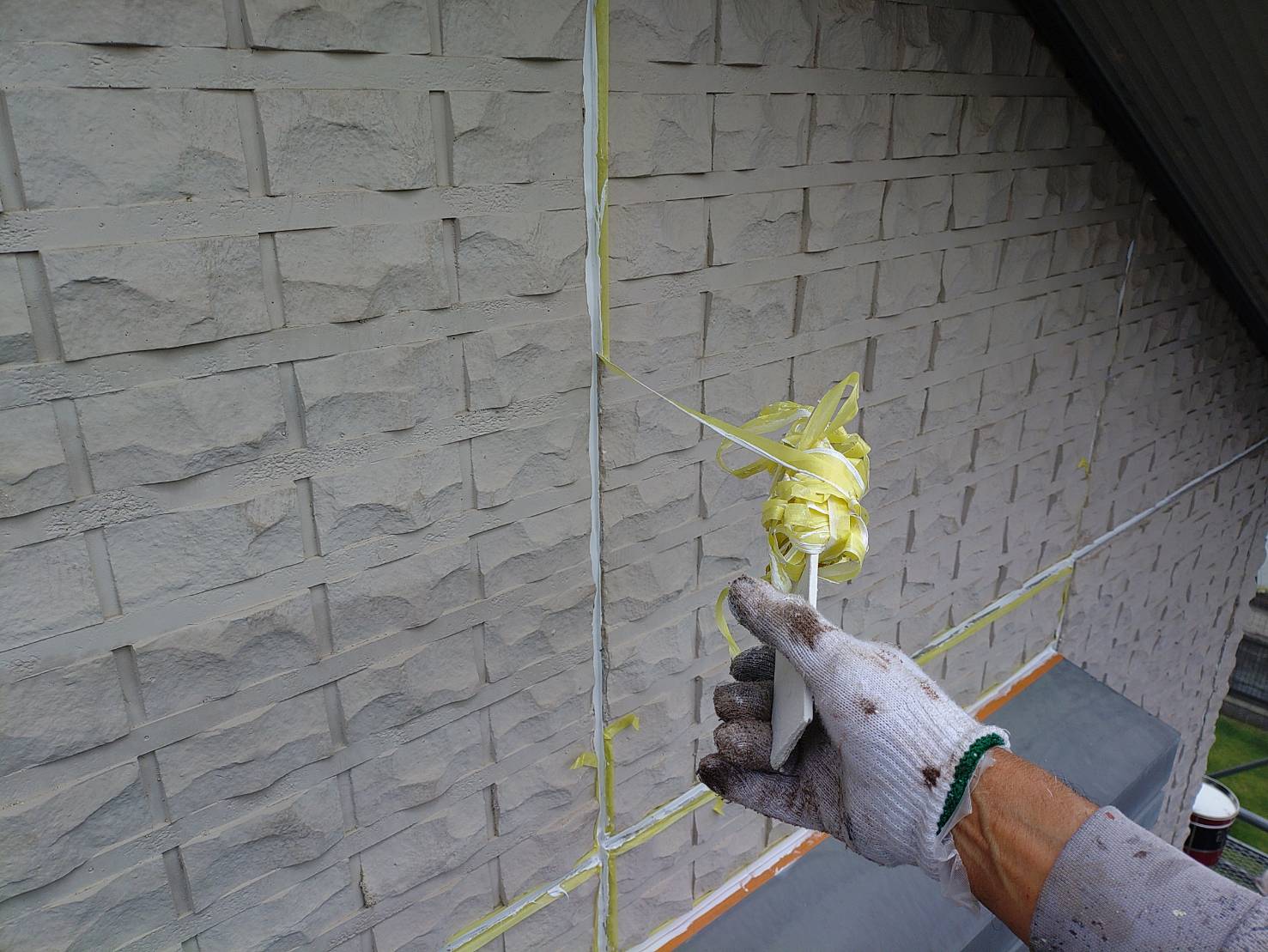

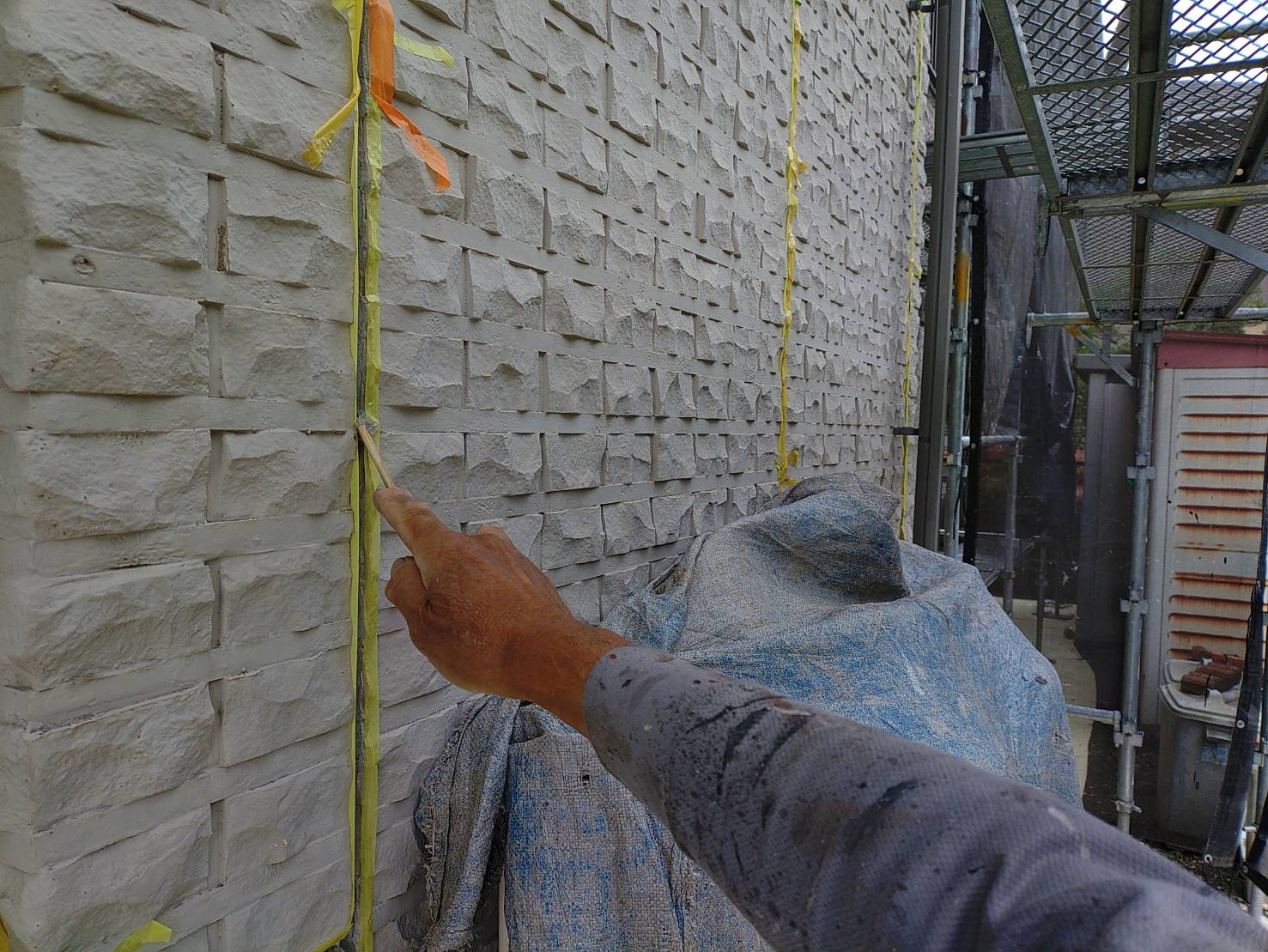

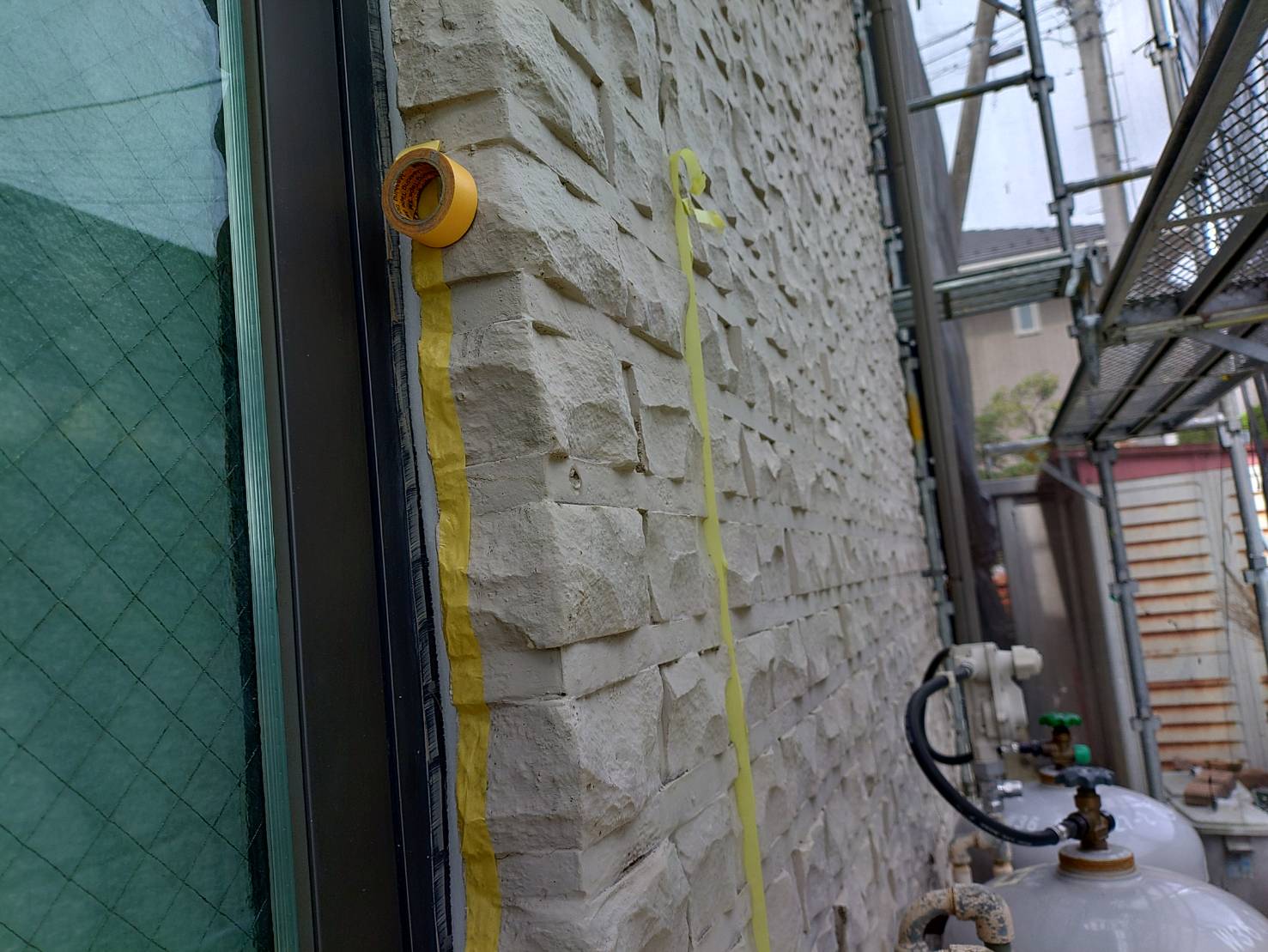

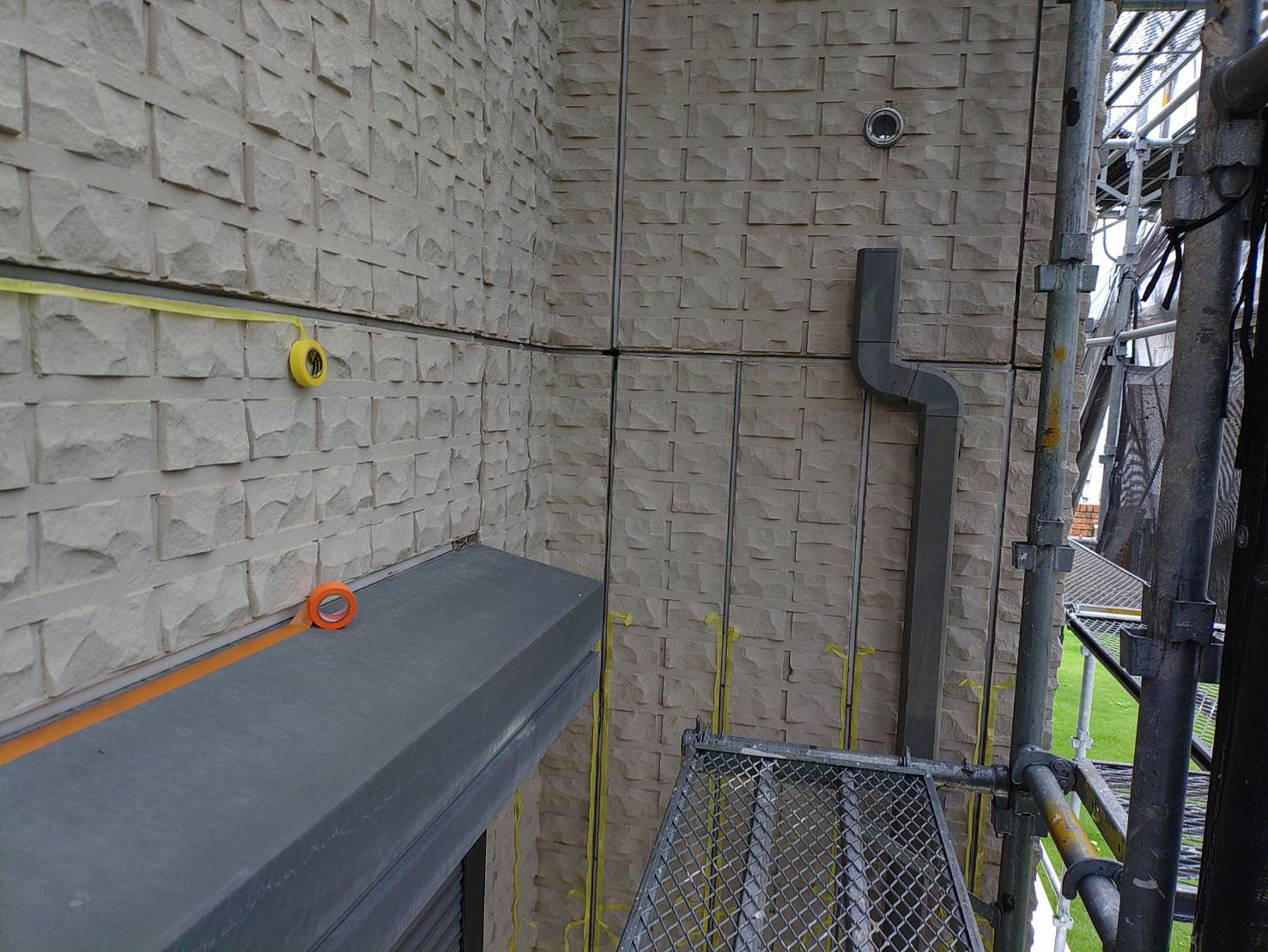

【マスキングテープ張り】

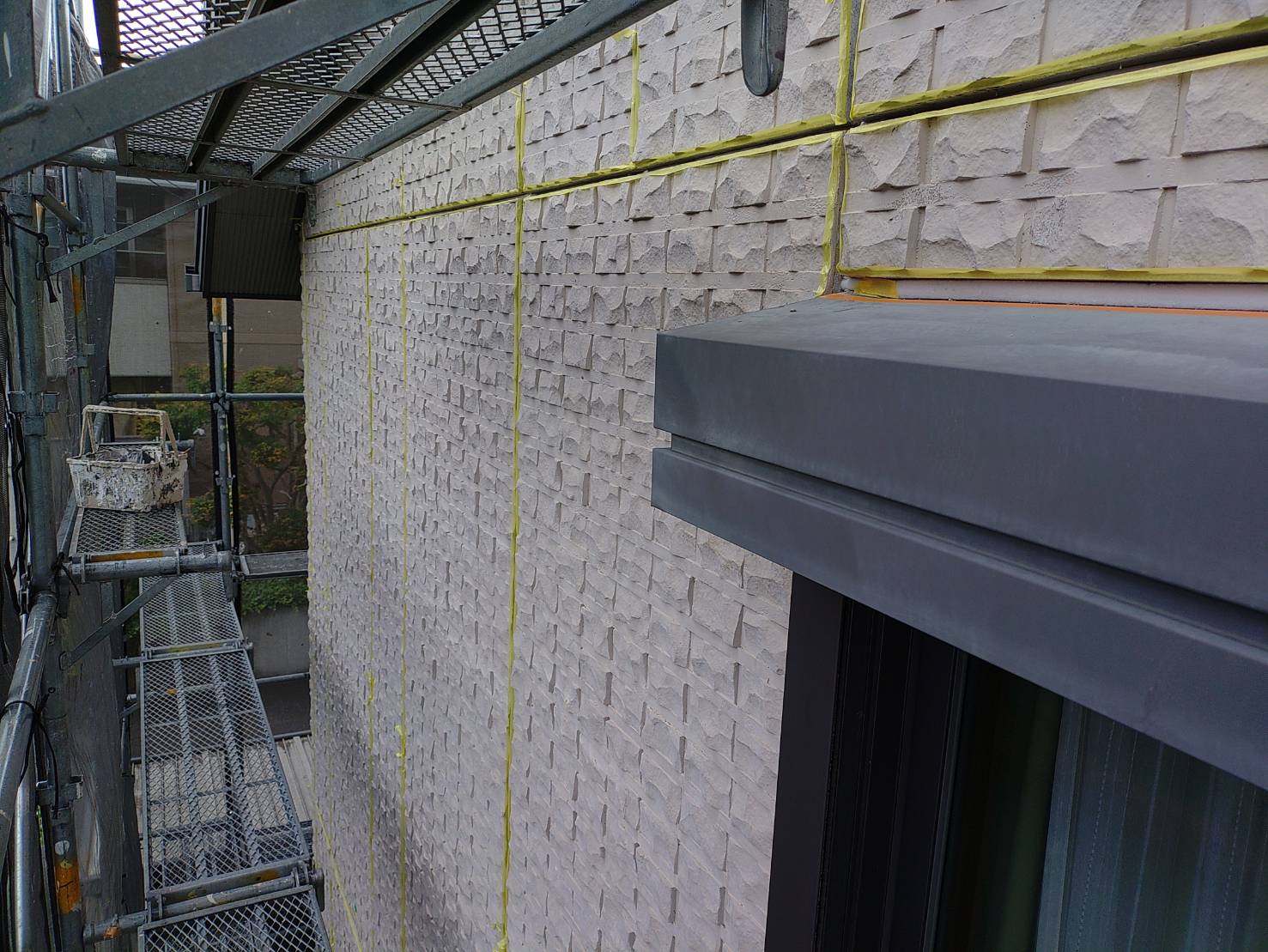

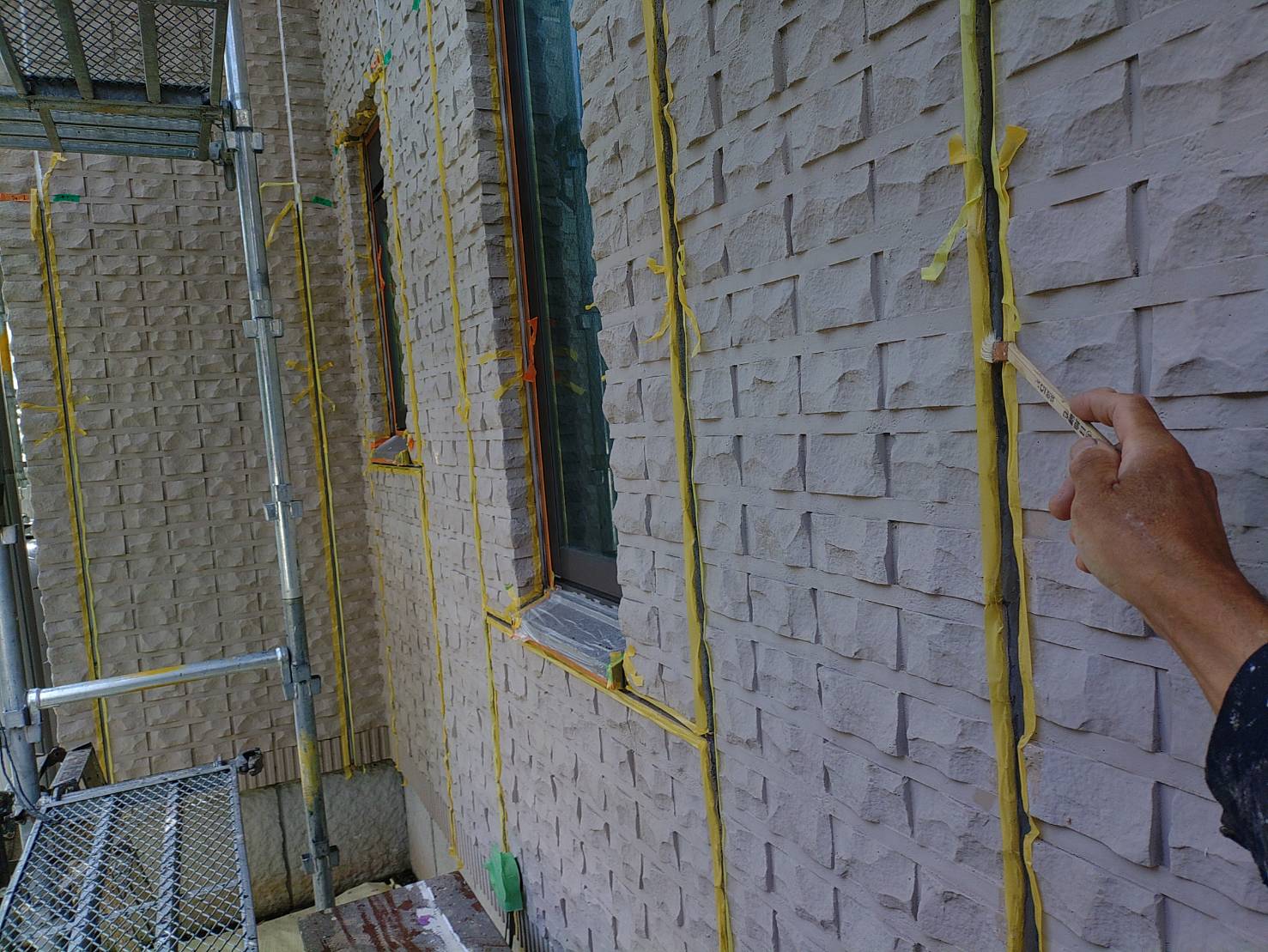

各所マスキングテープ張りです。

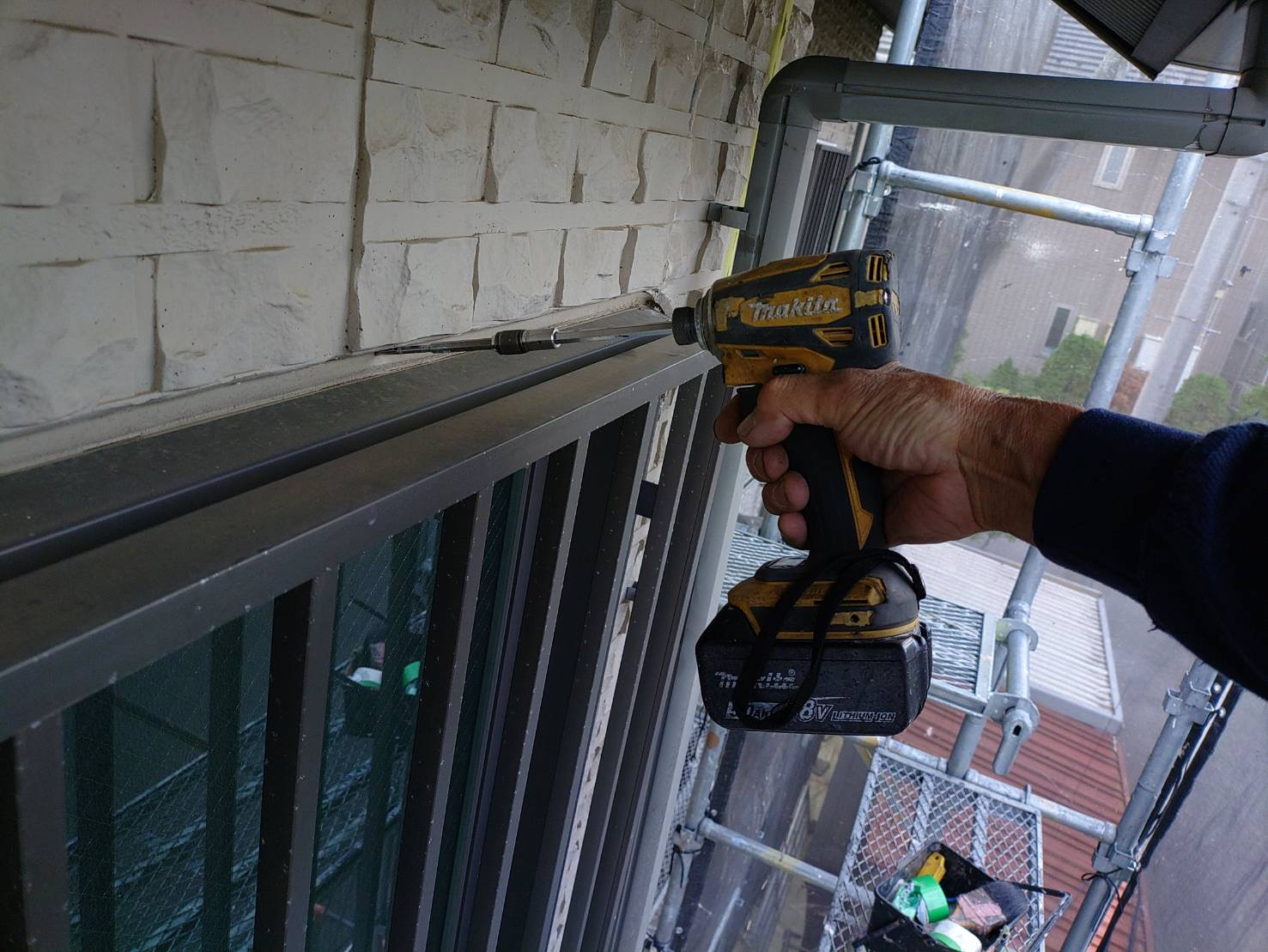

西側 シーリング注入 8日目

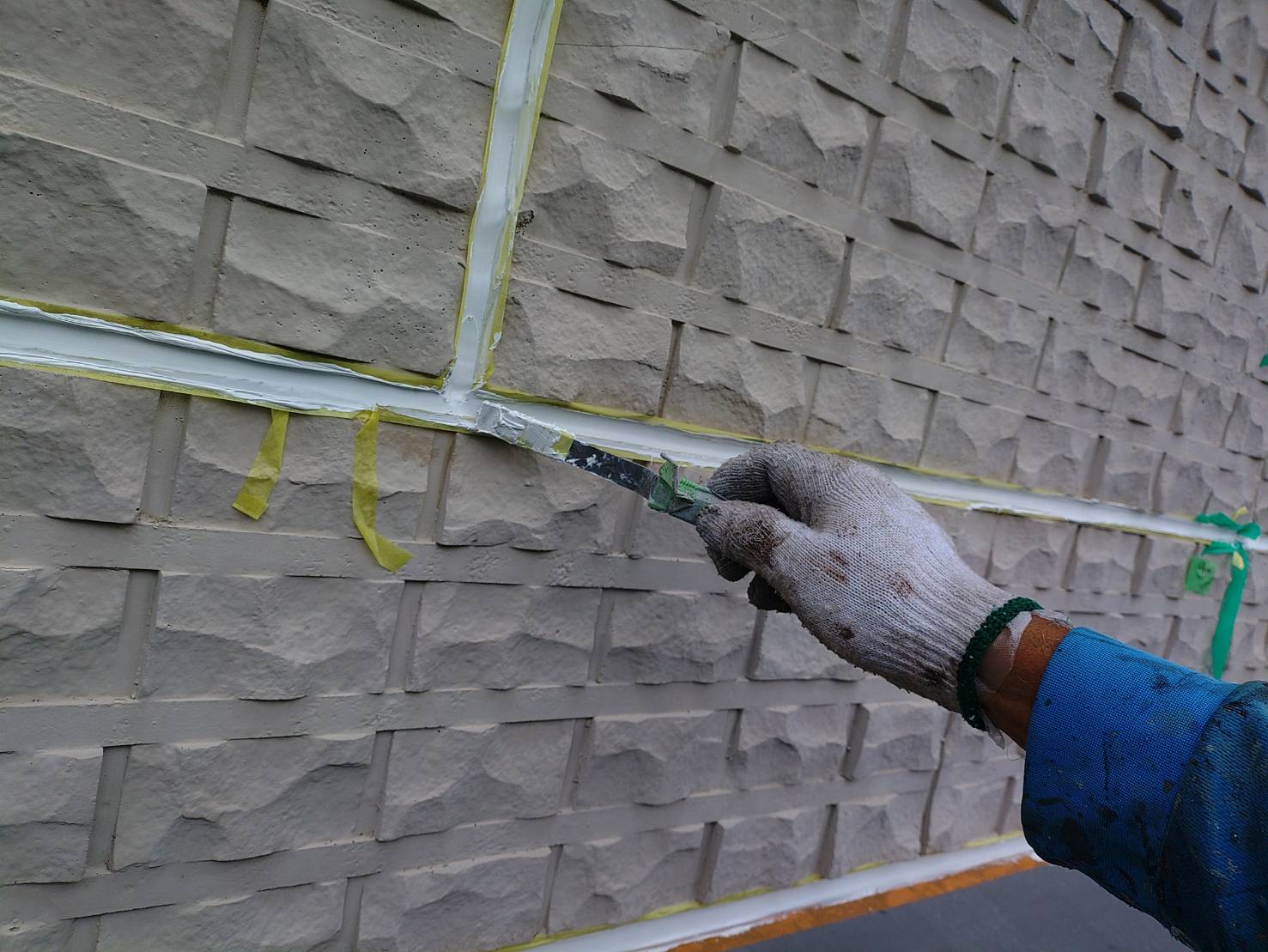

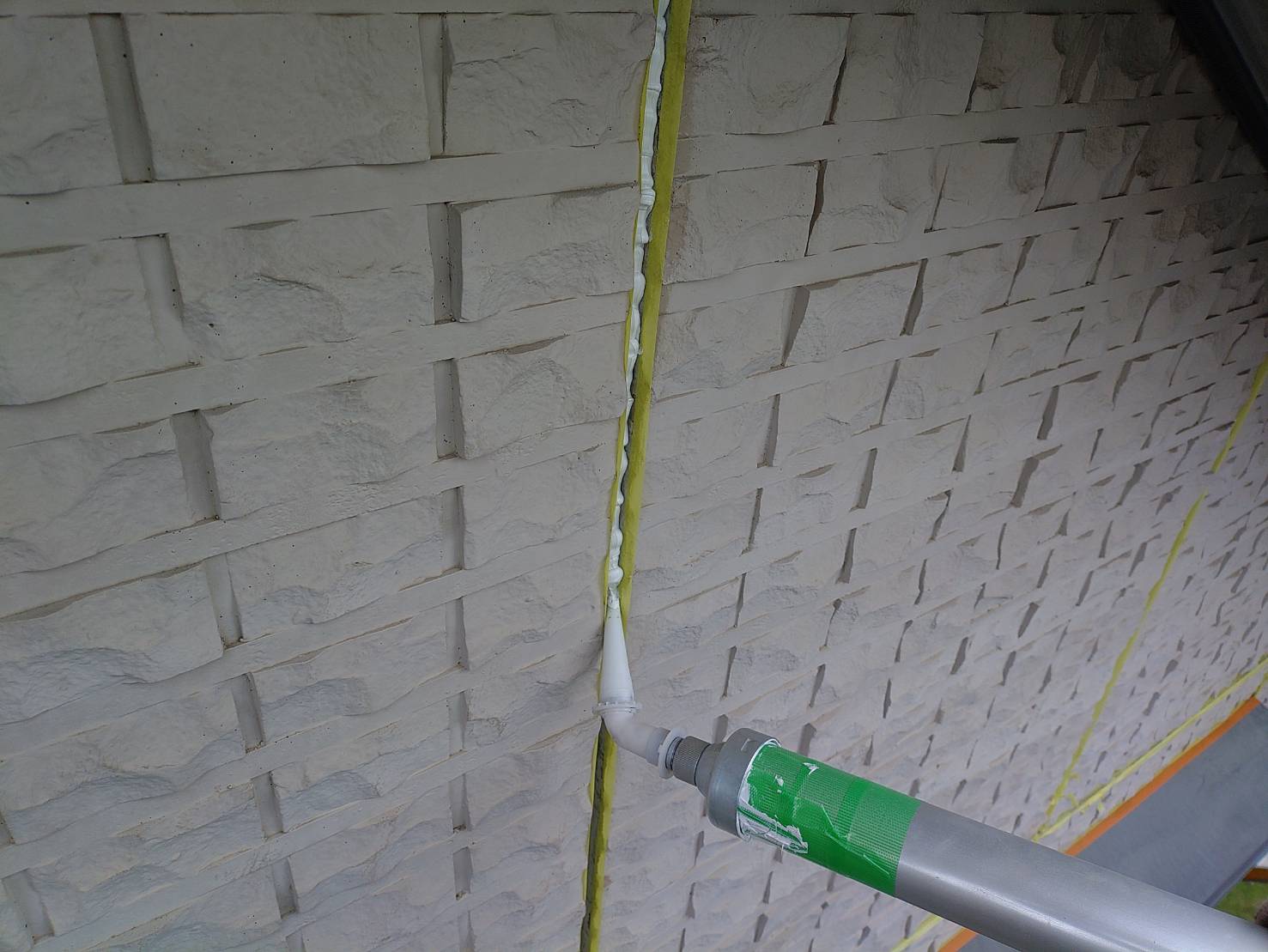

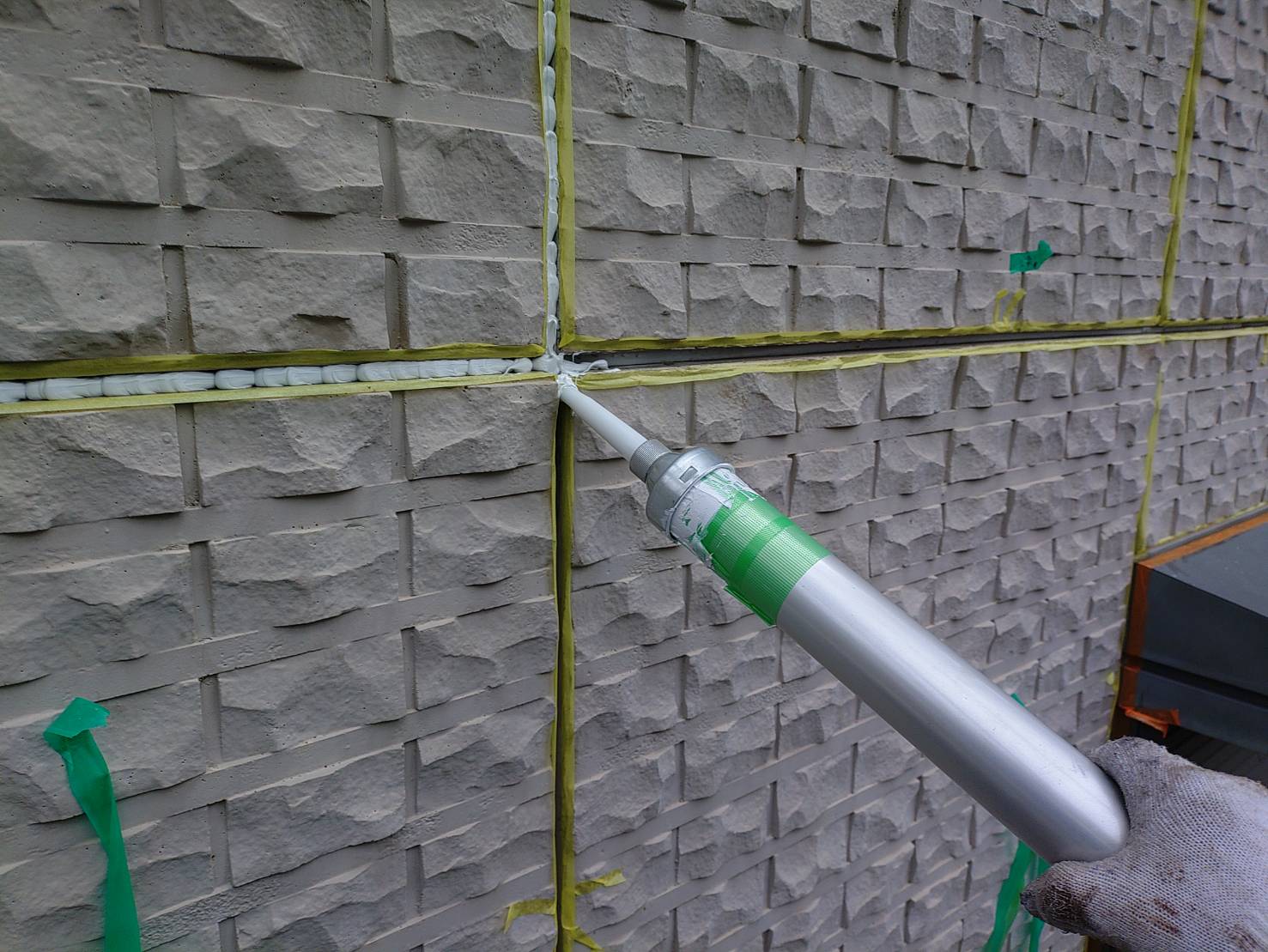

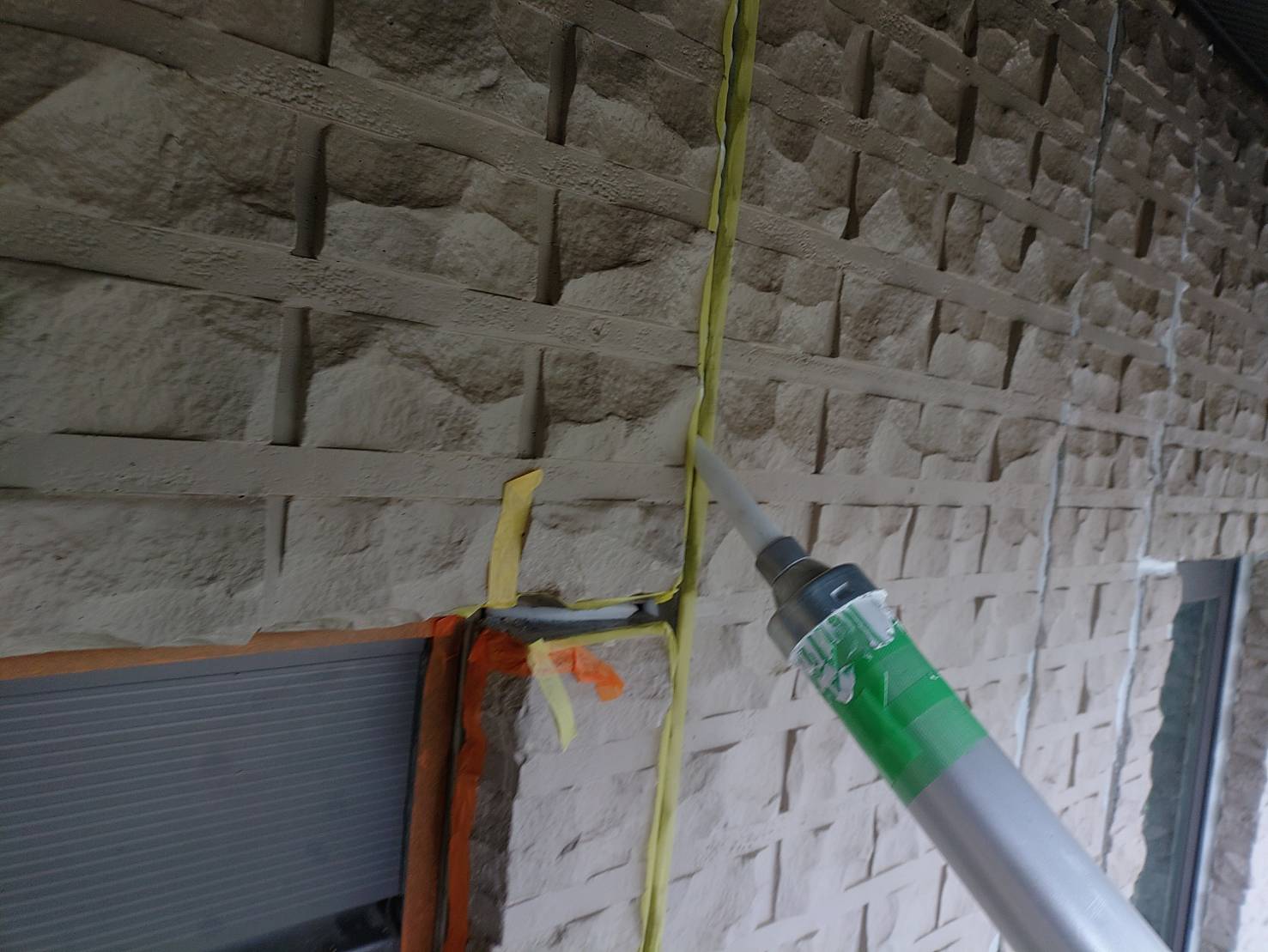

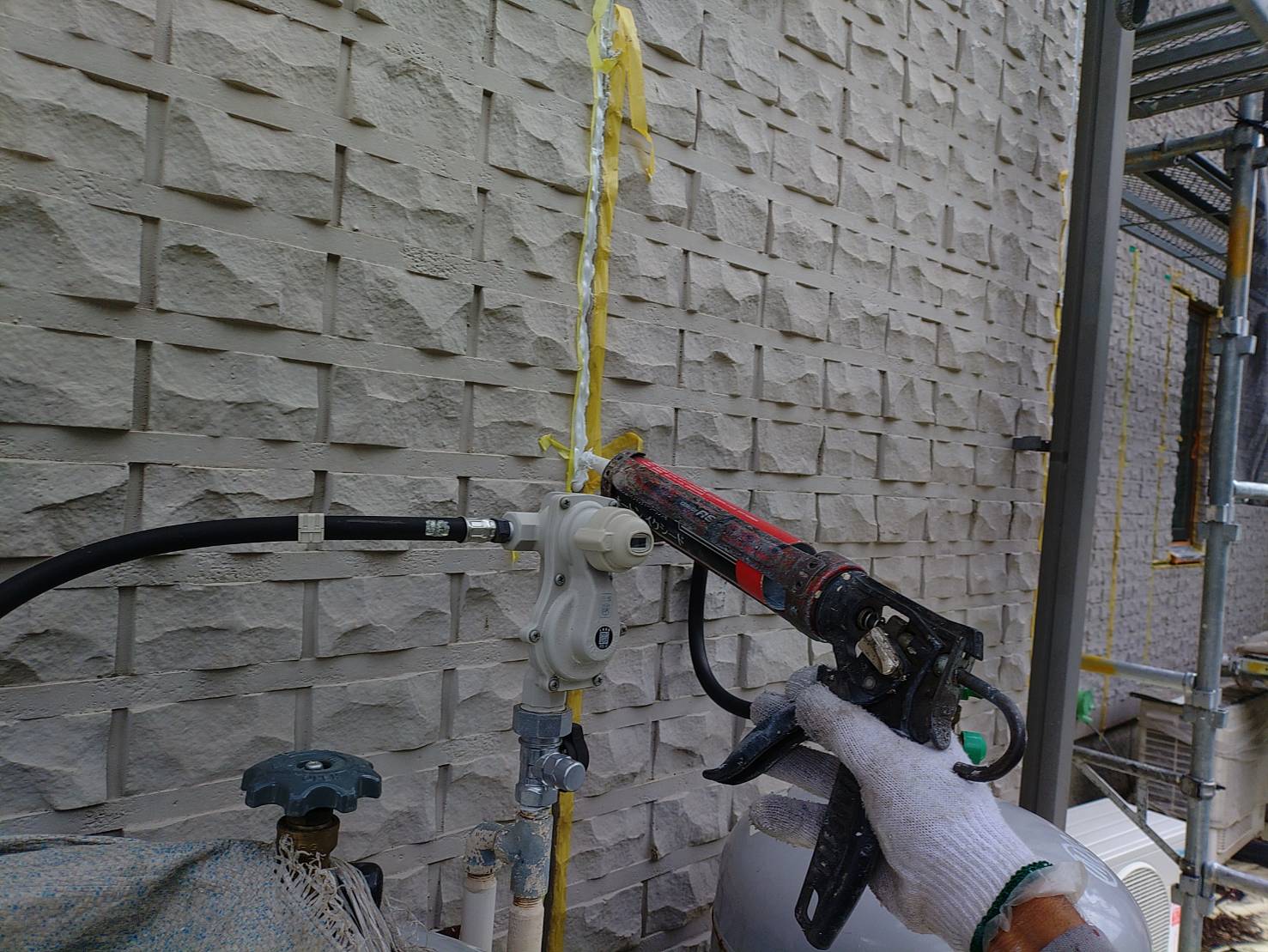

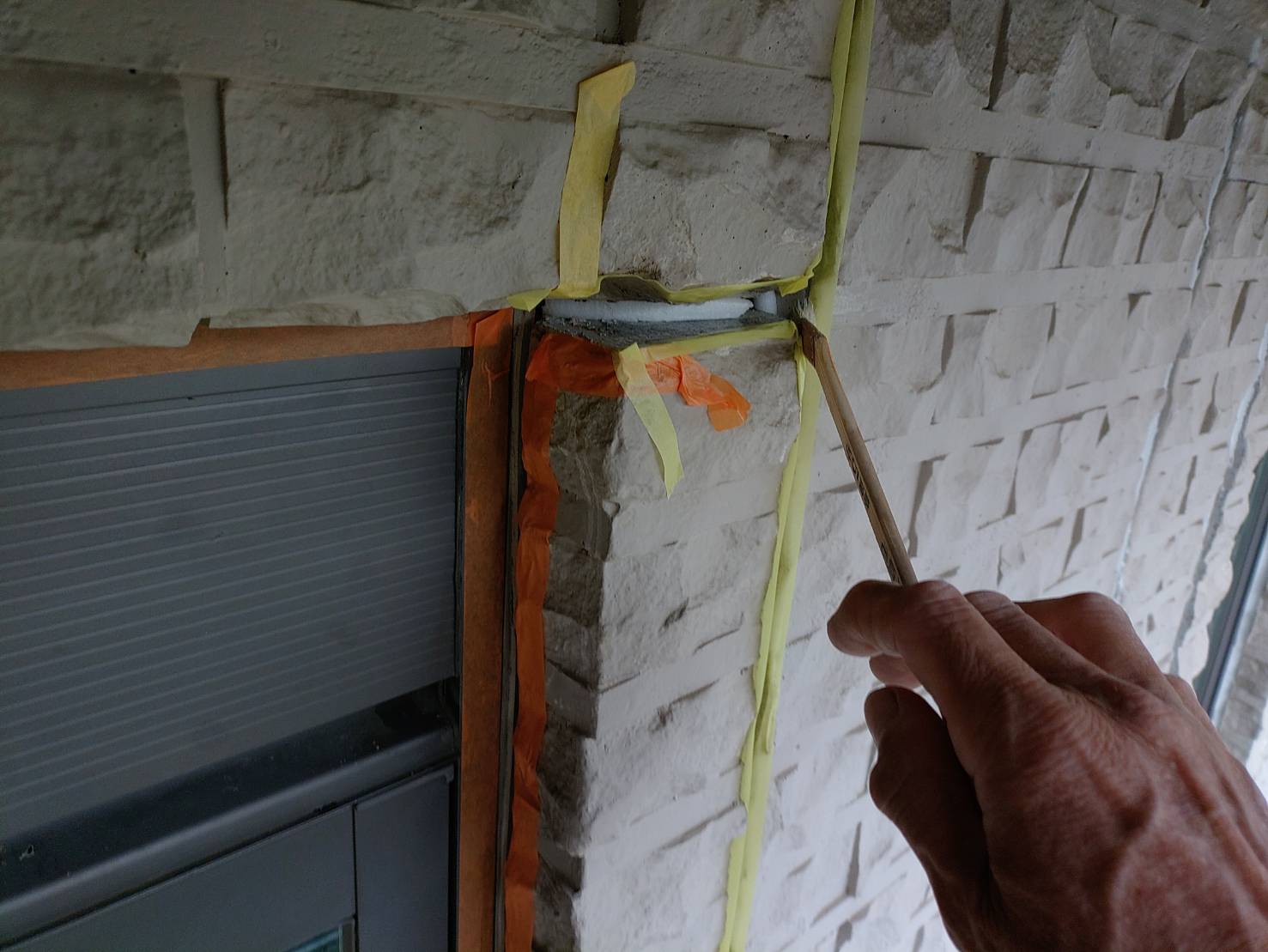

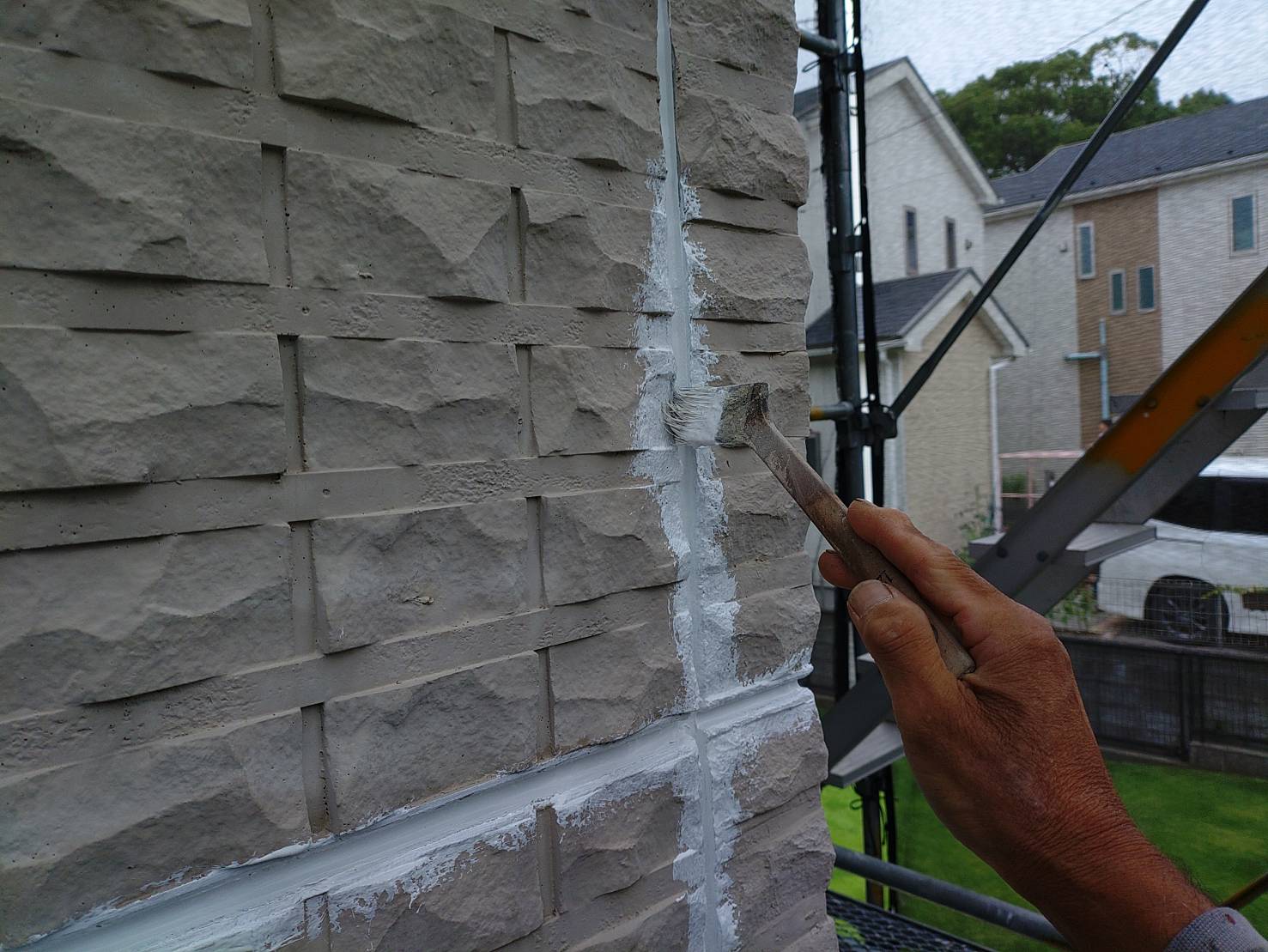

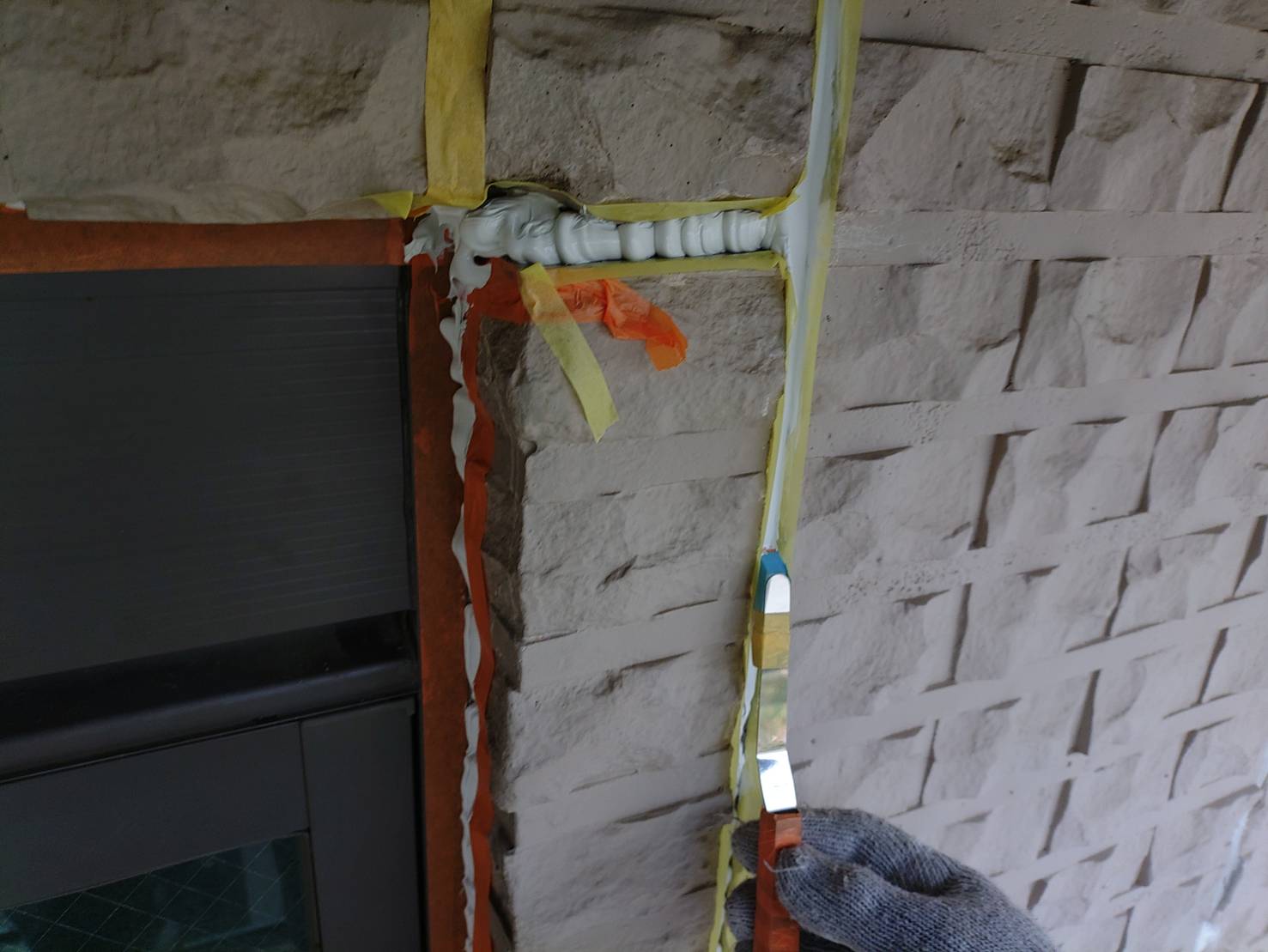

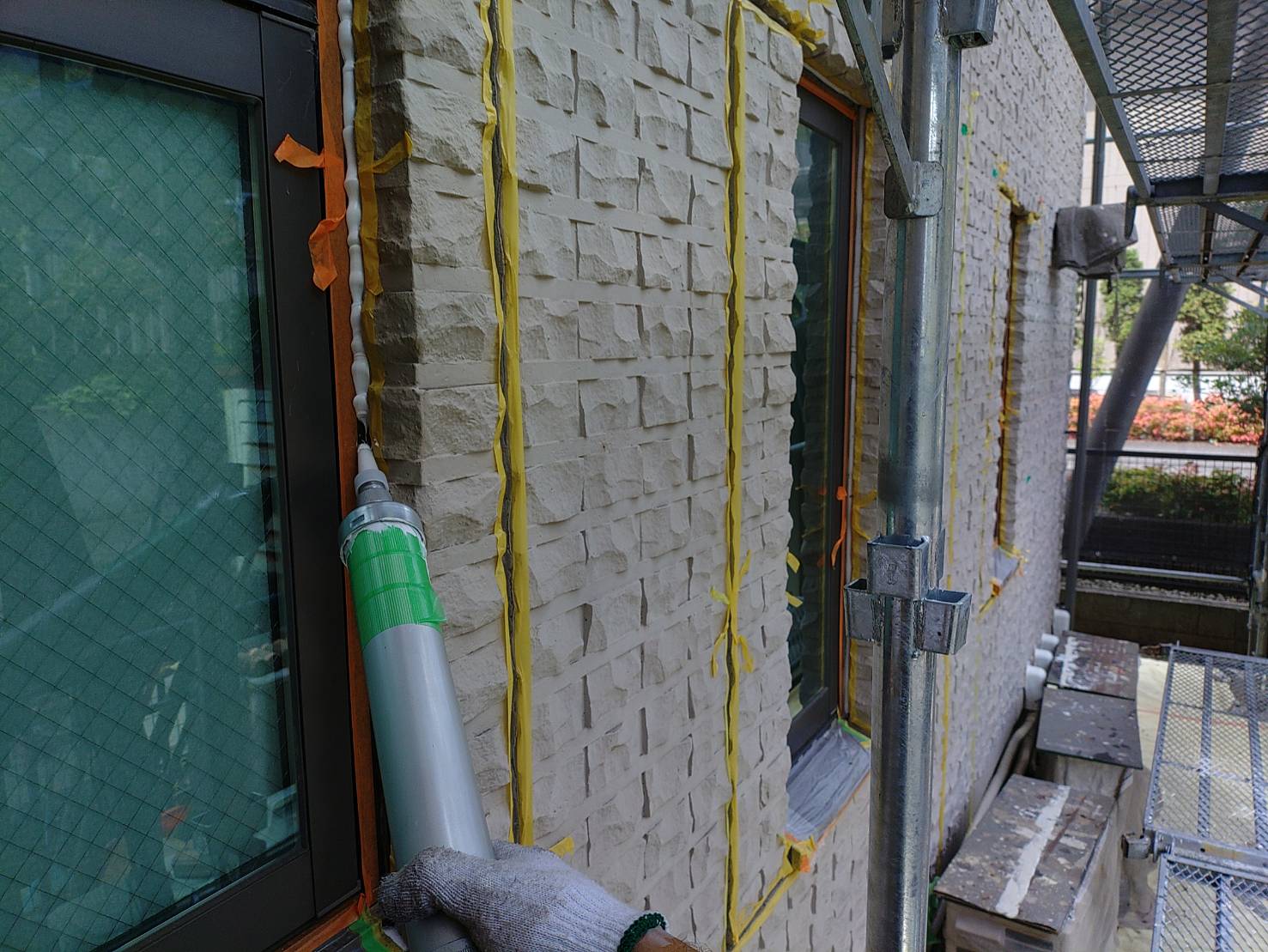

【シーリング 注入】

プライマー塗り
オートンイクシード(超耐侯型)

シーリング注入
ヘラ成型

マスキングテープ撤去

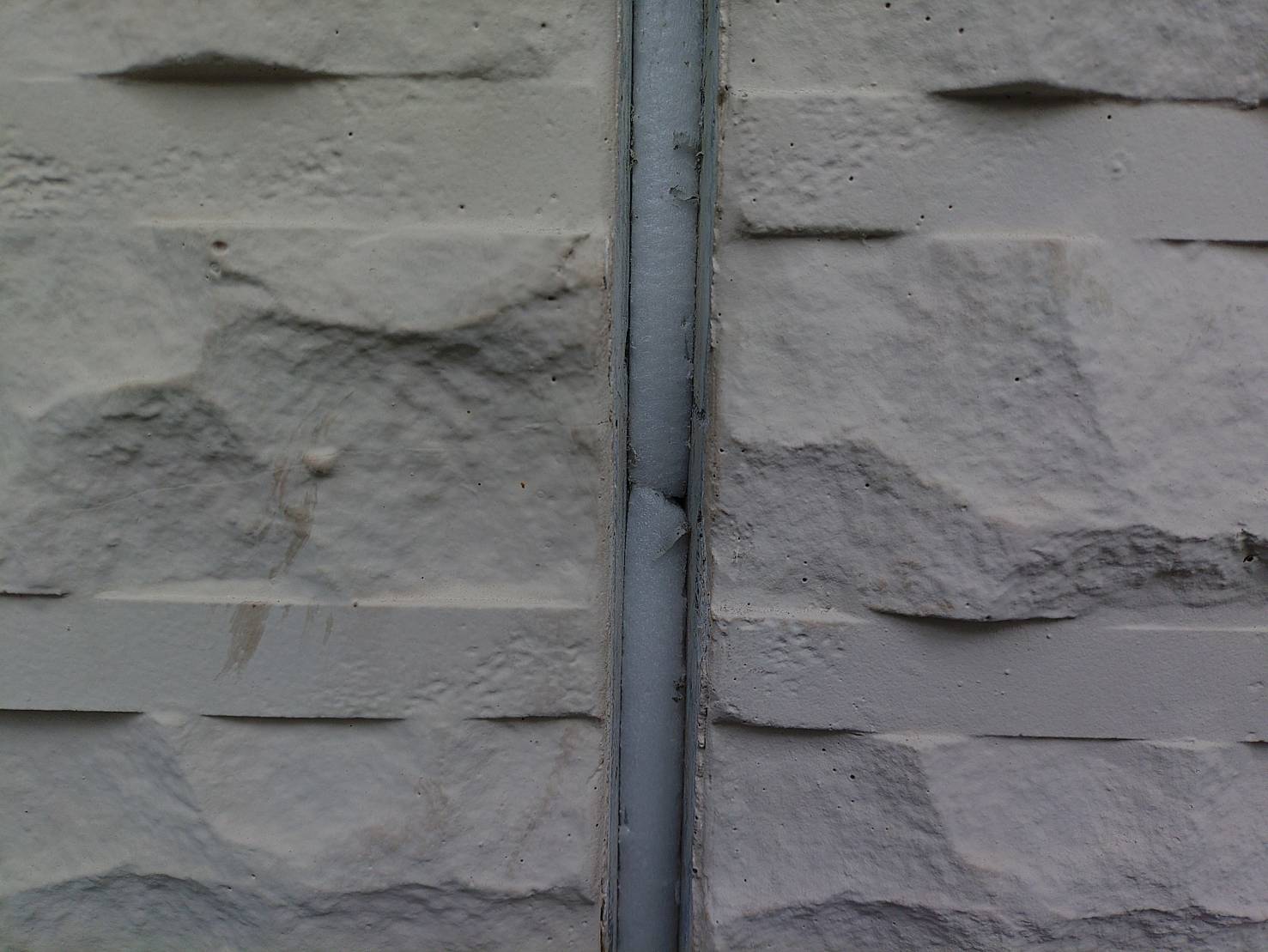

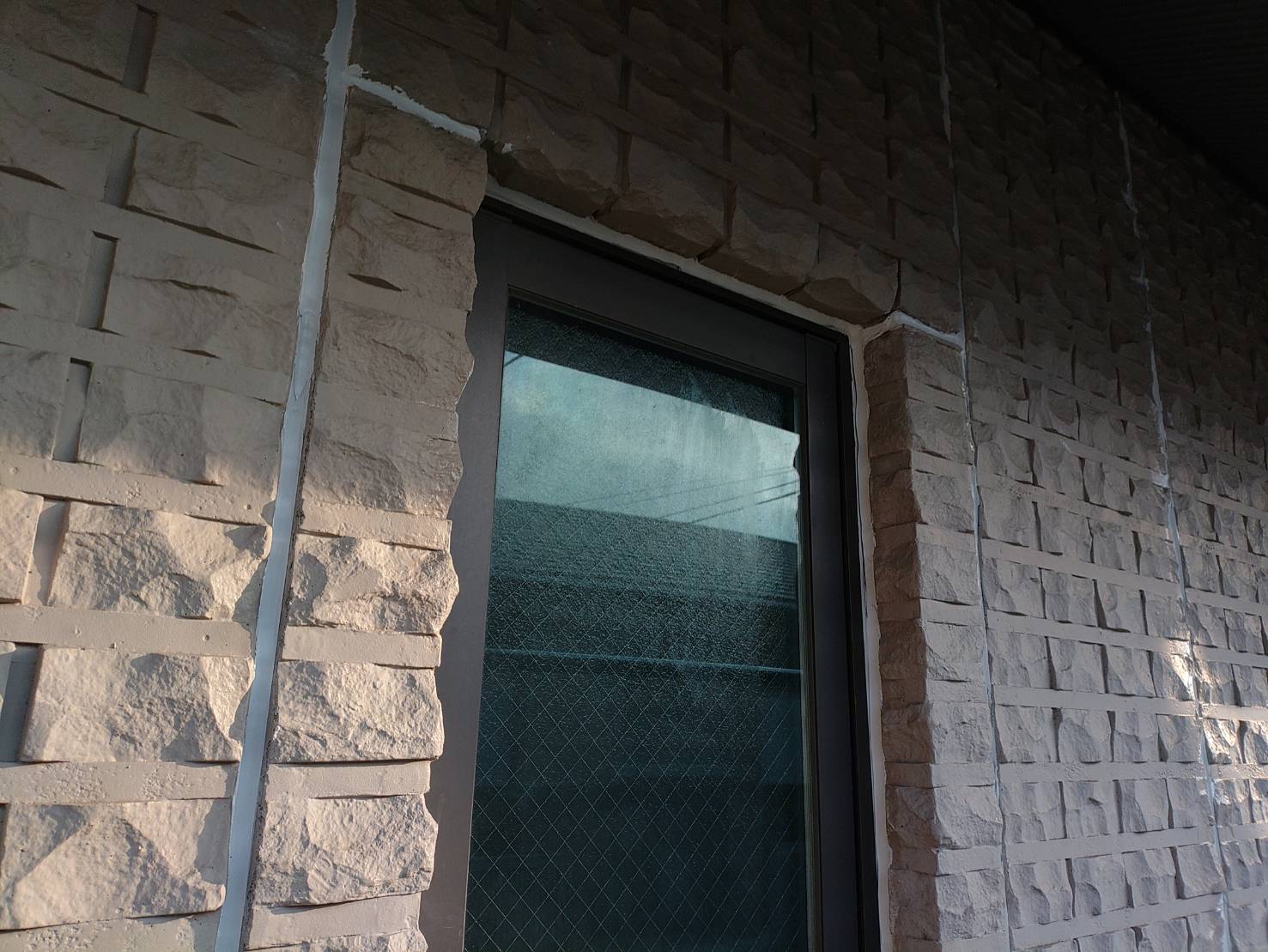

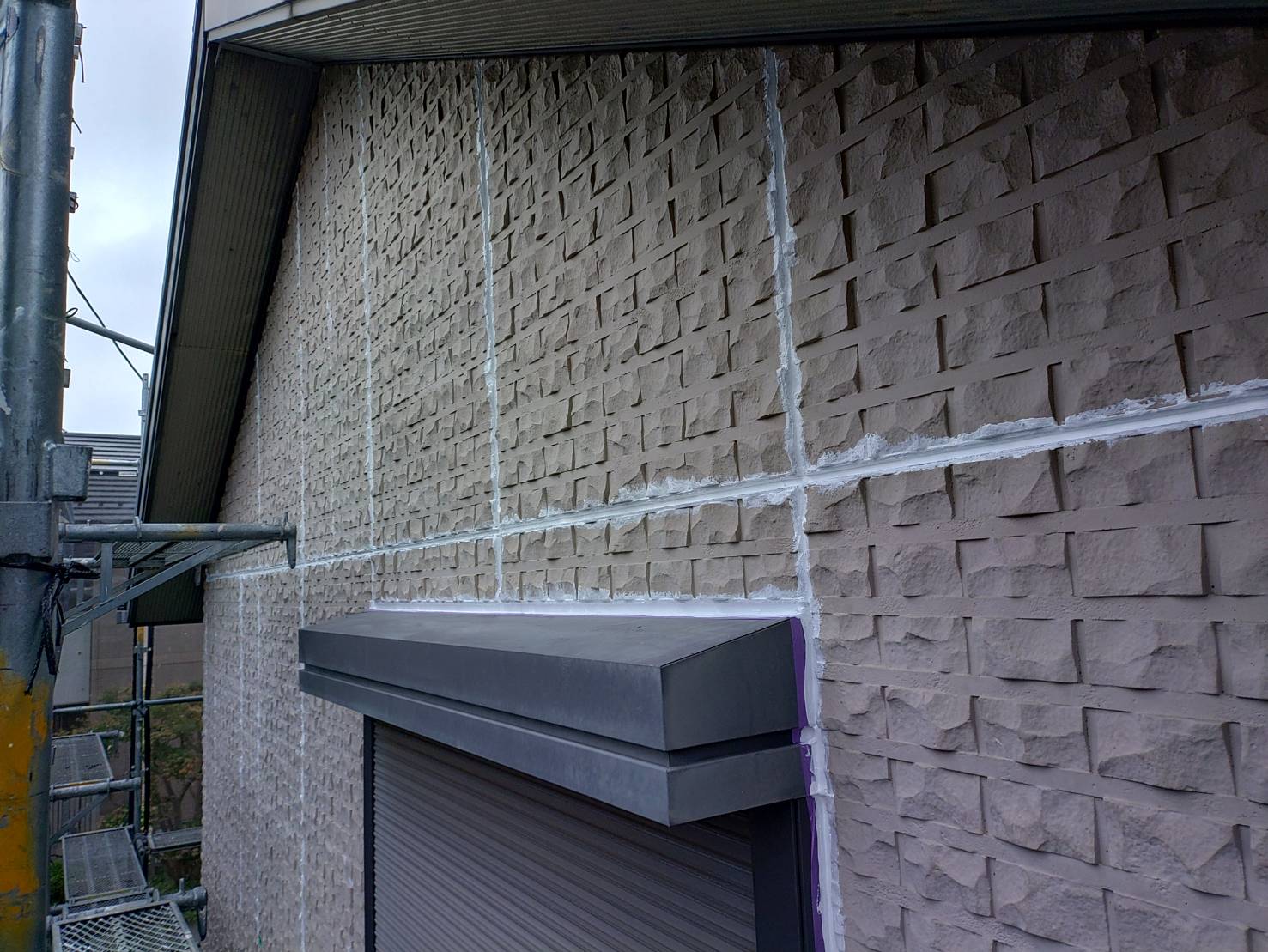

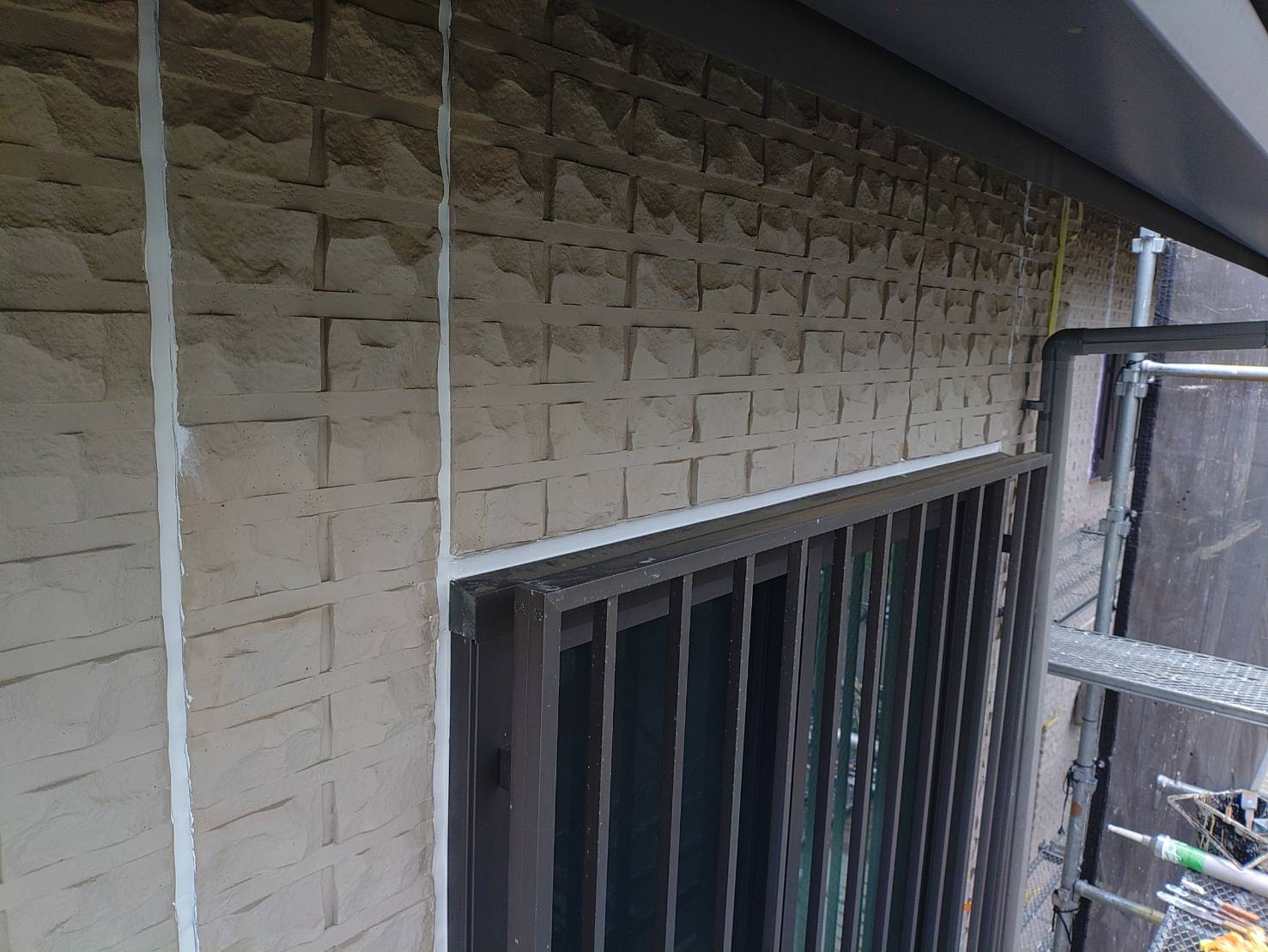

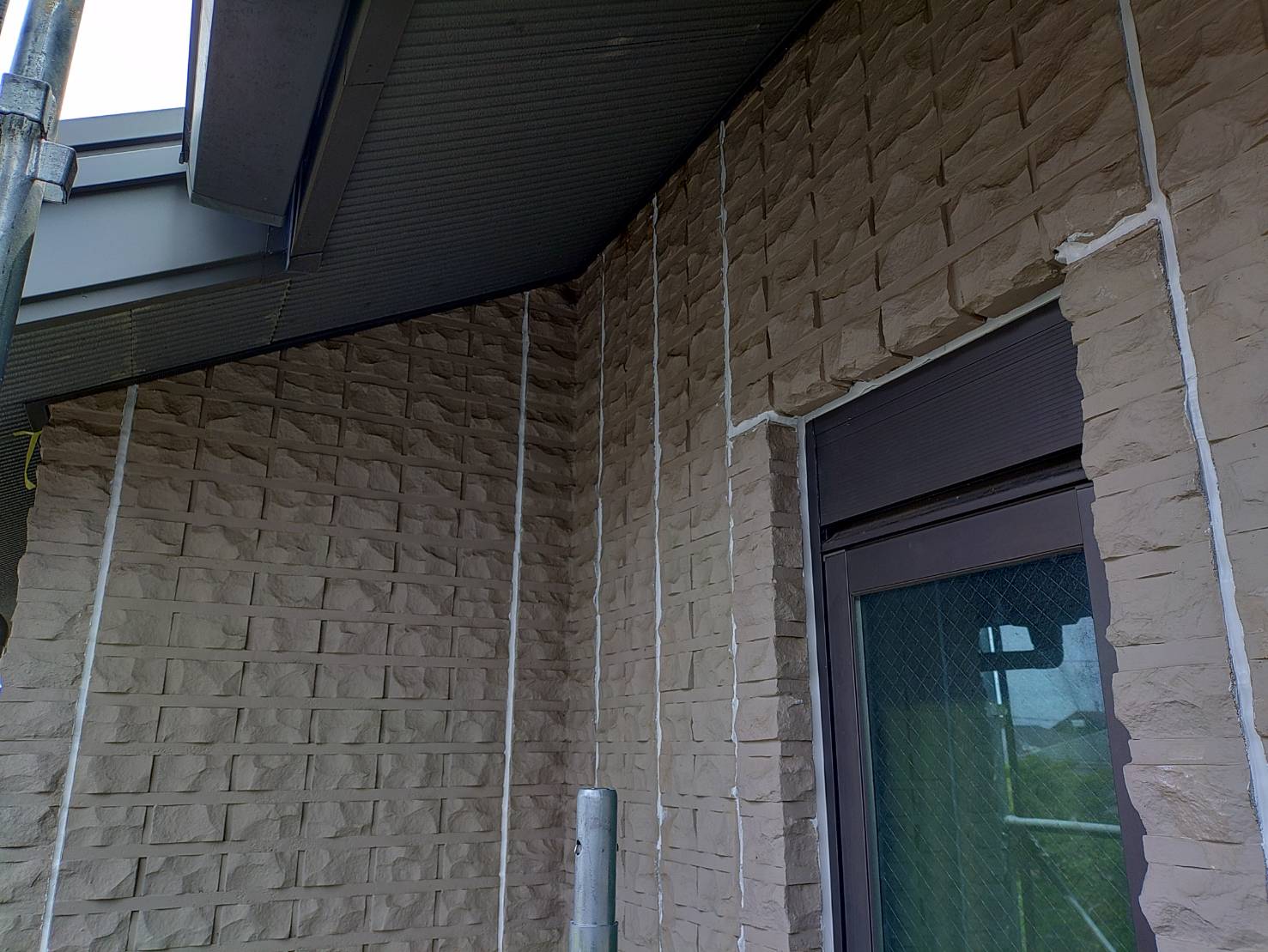

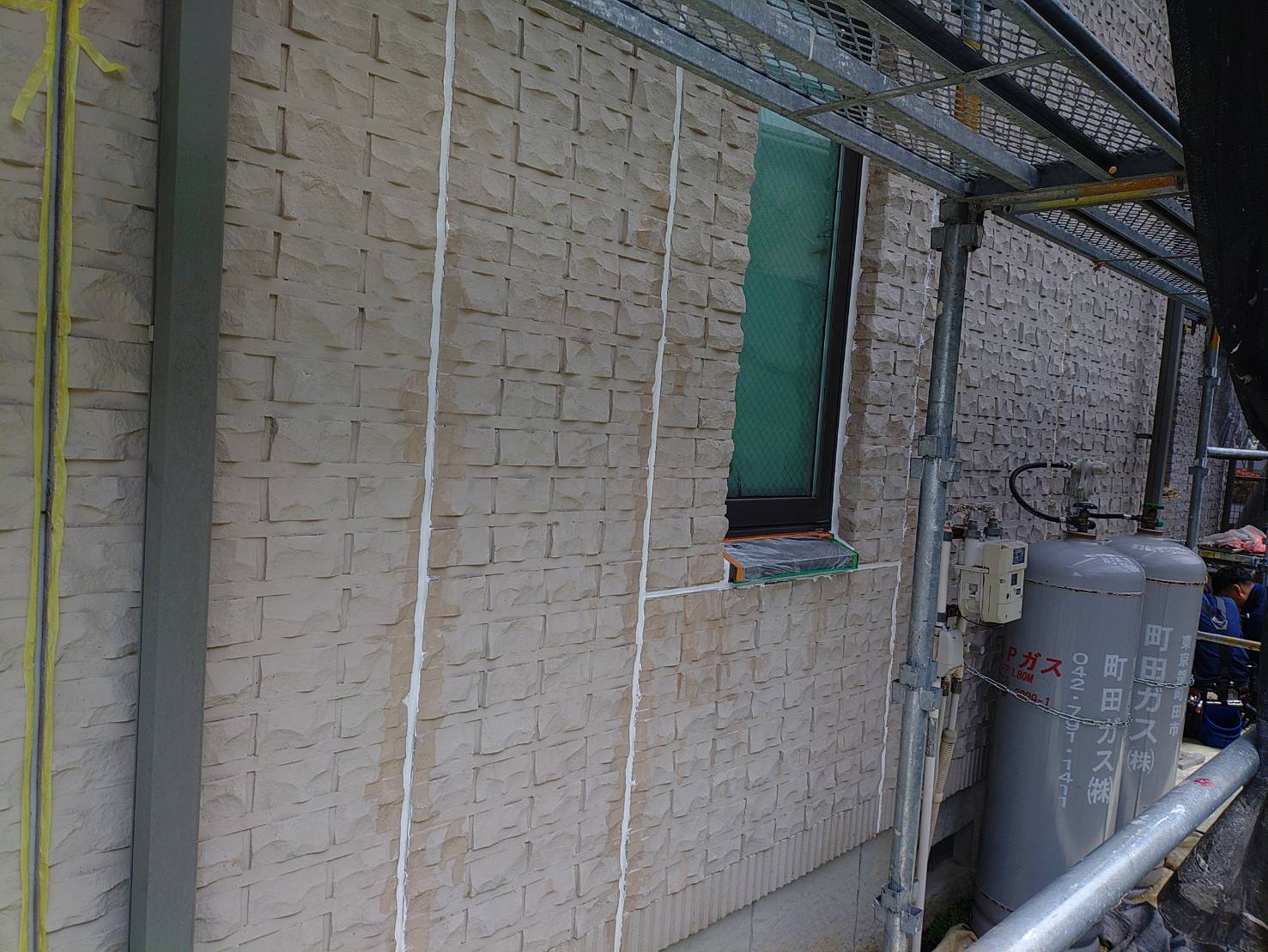

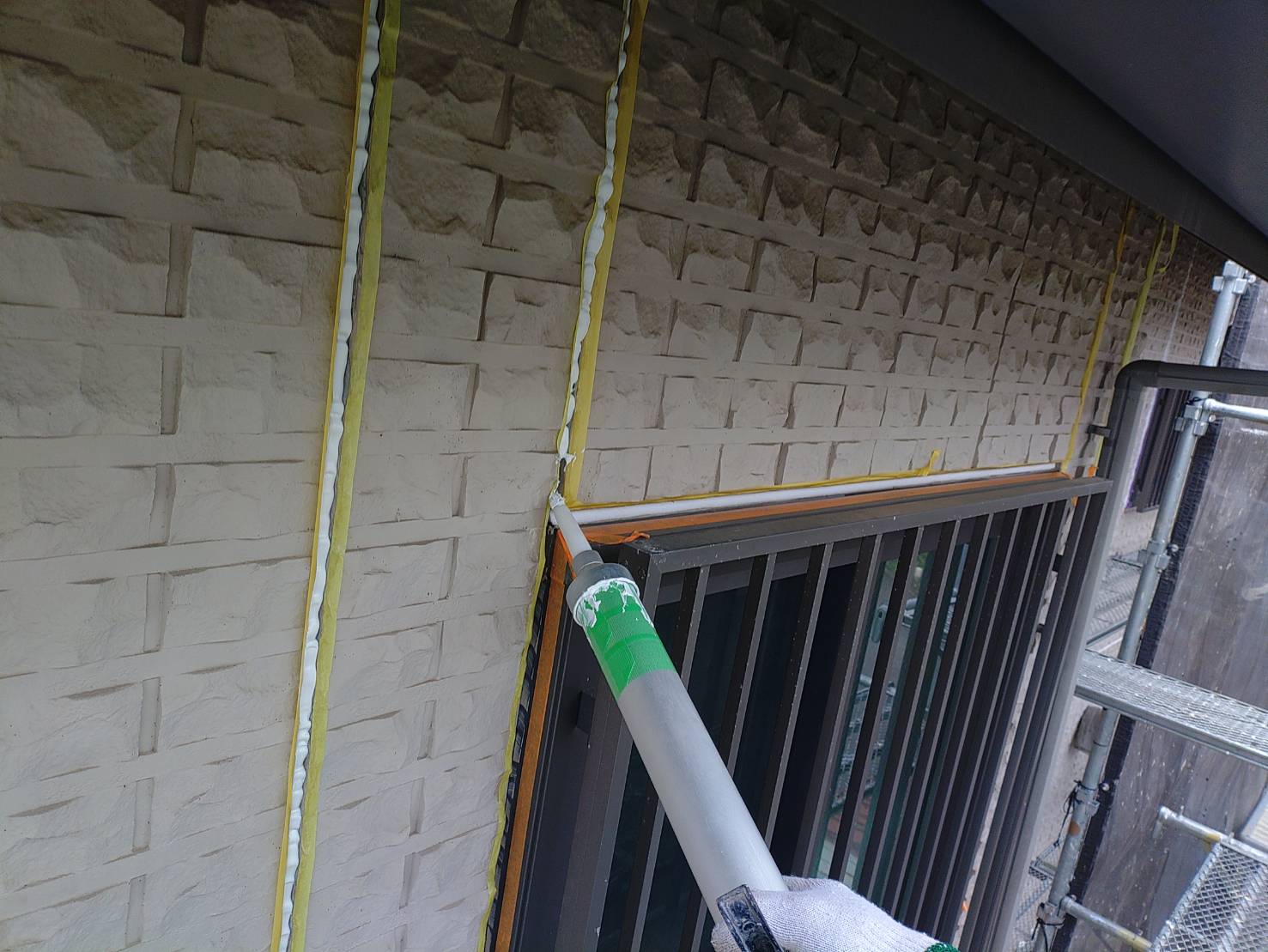

シーリング仕上がり写真

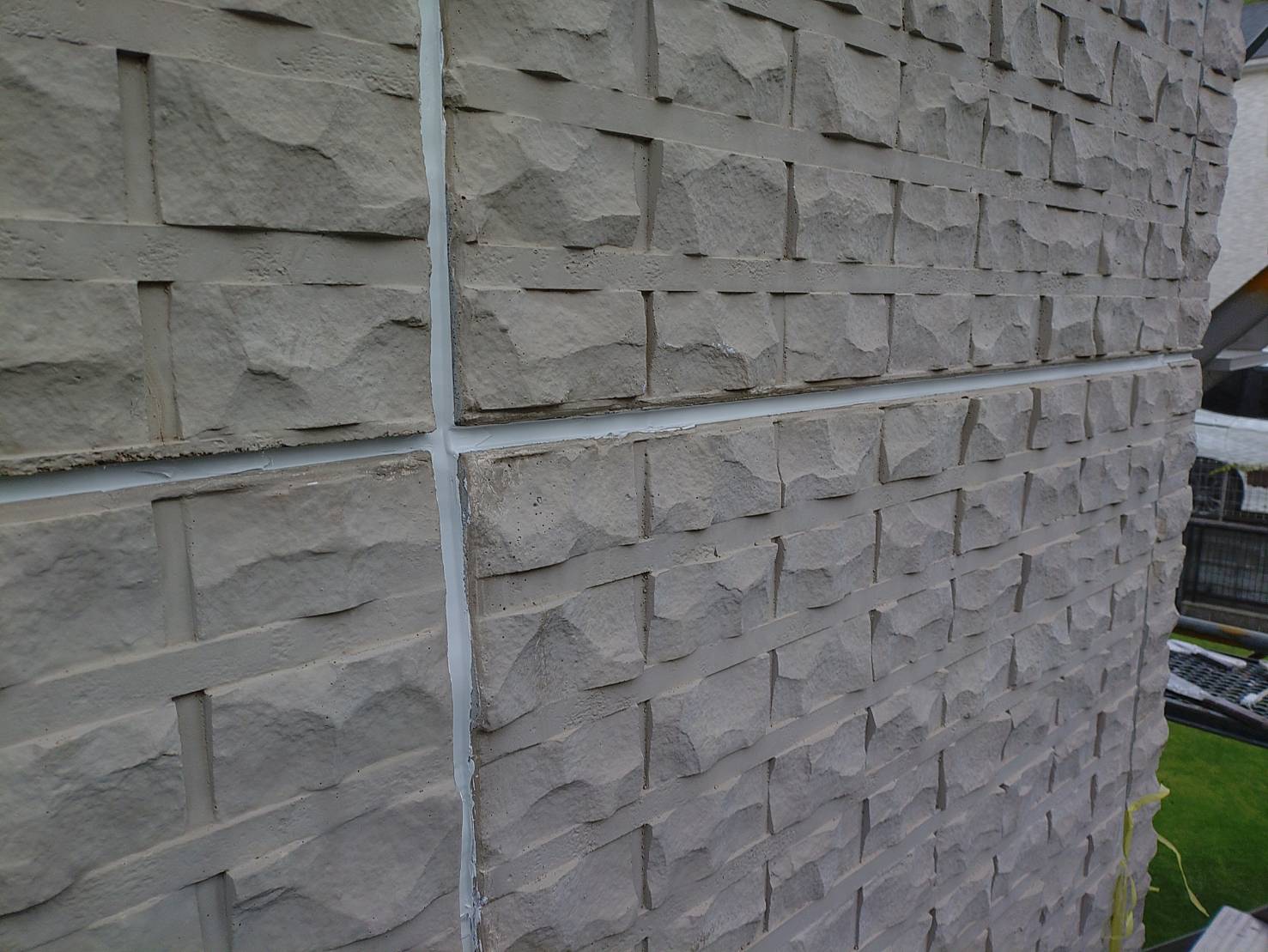

外壁凸部分

今日は西側の目地シーリングを進めました。

北側 シーリング撤去 9日目

シーリング撤去を進めました。 (写真をクリックしてもらえると写真が拡大できます)

古い目地を出来るだけ残さないように除去します。

西側・北側 シーリング注入 10日目

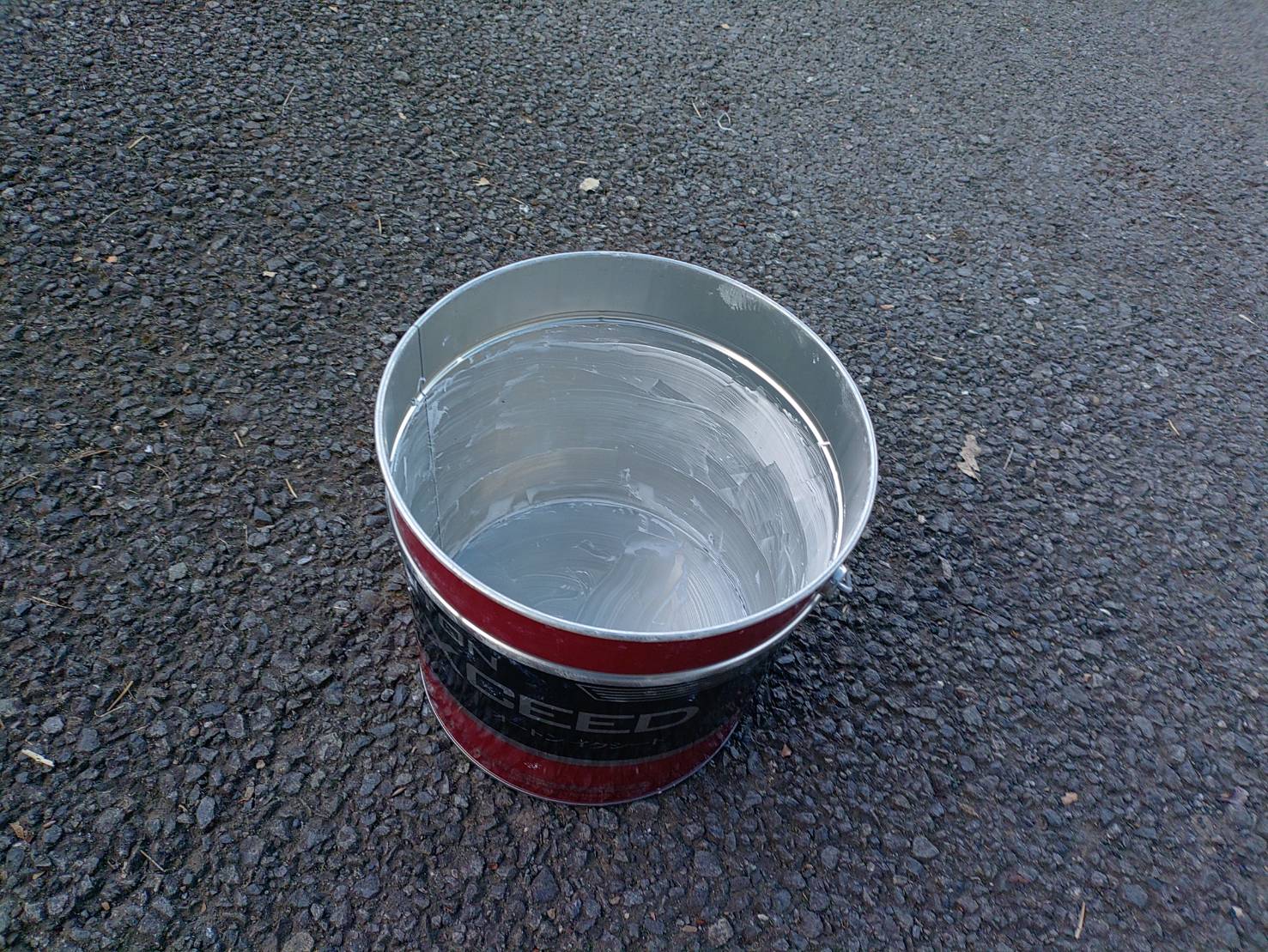

シーリング材6リットル入ってます。  缶を開封したらその日に使いきるように施工します。

(目地施工部の日付を入れながら施工管理してます。)

(シーリング乾燥時間期限があり、シーリング施工後、ある一定時間が経過しましたら次の工程に進める必要があります。  追って、別日にご説明を入れていきます。)

北側 シーリング撤去 11日目

北側面のシーリング撤去進めました。

シーリングと塗装 密着不良対策 12日目

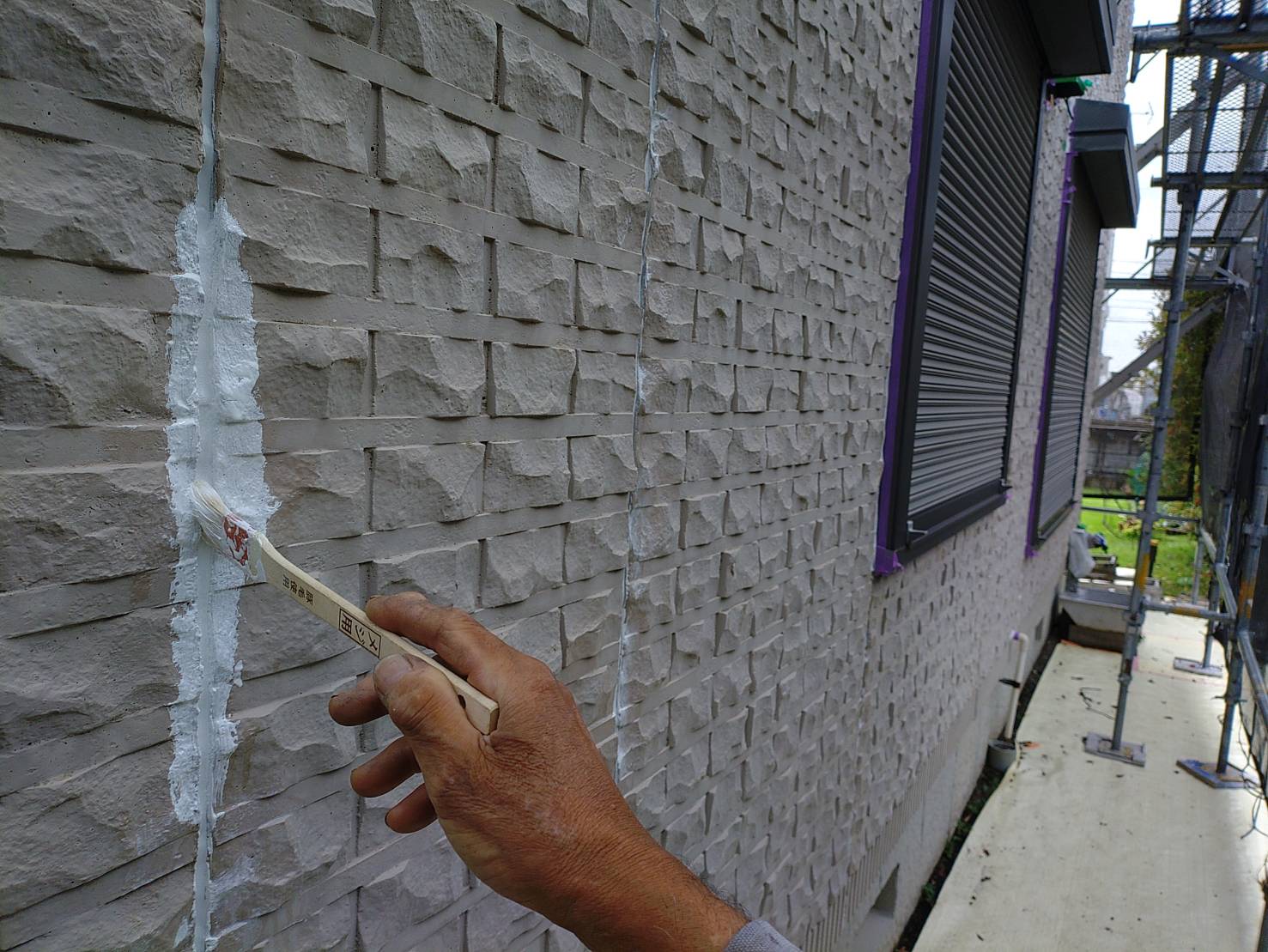

【シーリング上に下塗り】

積水ハウスさん場合、目地シーリングが超ロングm数になります。
積水ハウスの建物はシーリングの施工量が非常に多く、作業中に先に施工したシーリング材が長時間露出した状態になります。そのまま放置すると塗料の密着性が低下する恐れがあるため、シーリング上部のみ先に外壁の下塗りを行い、品質を維持します。

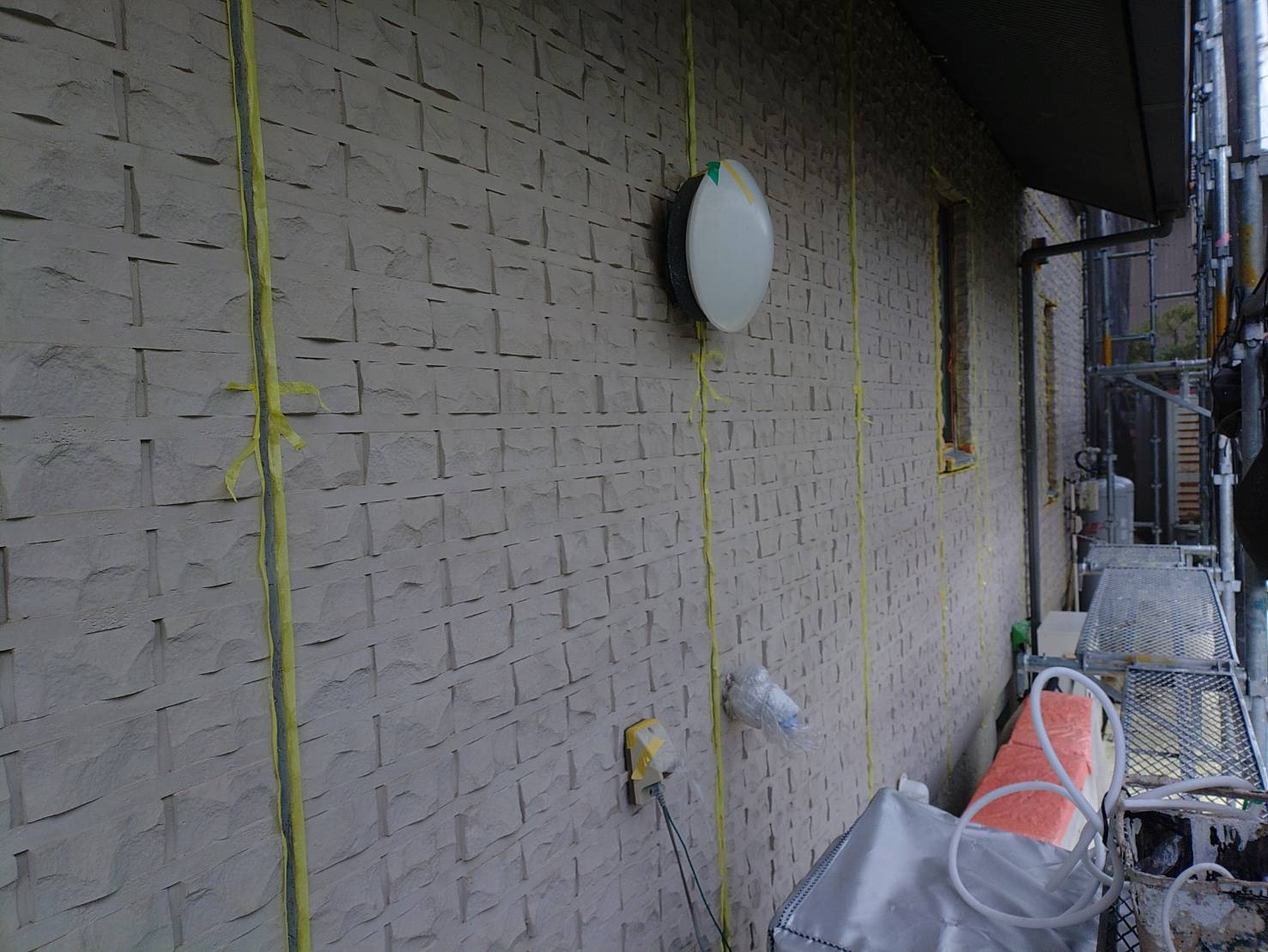

【マスキングテープ】

北側、目地マスキングテープ張りです。

今日、雨上がりからの作業 13日目

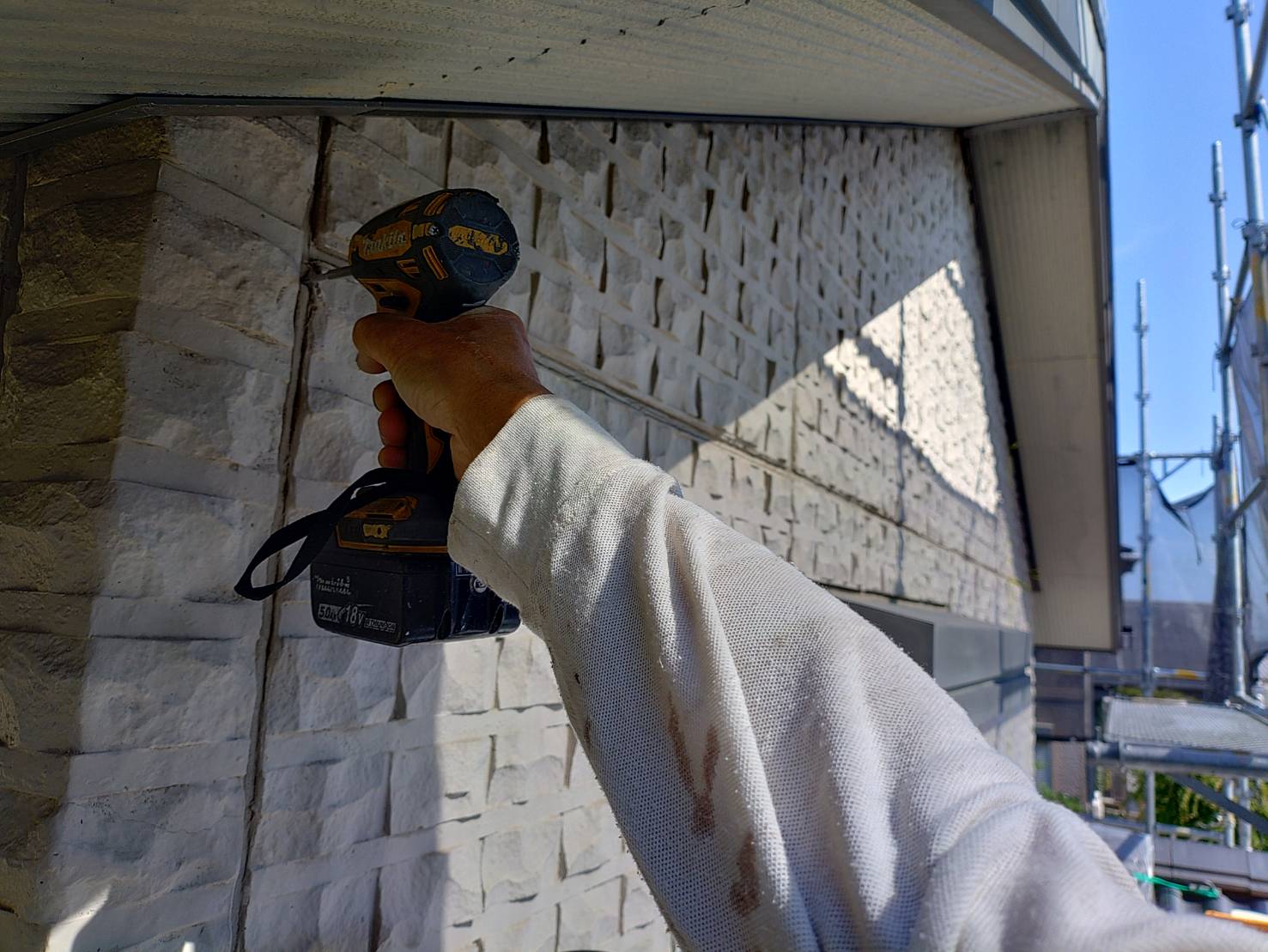

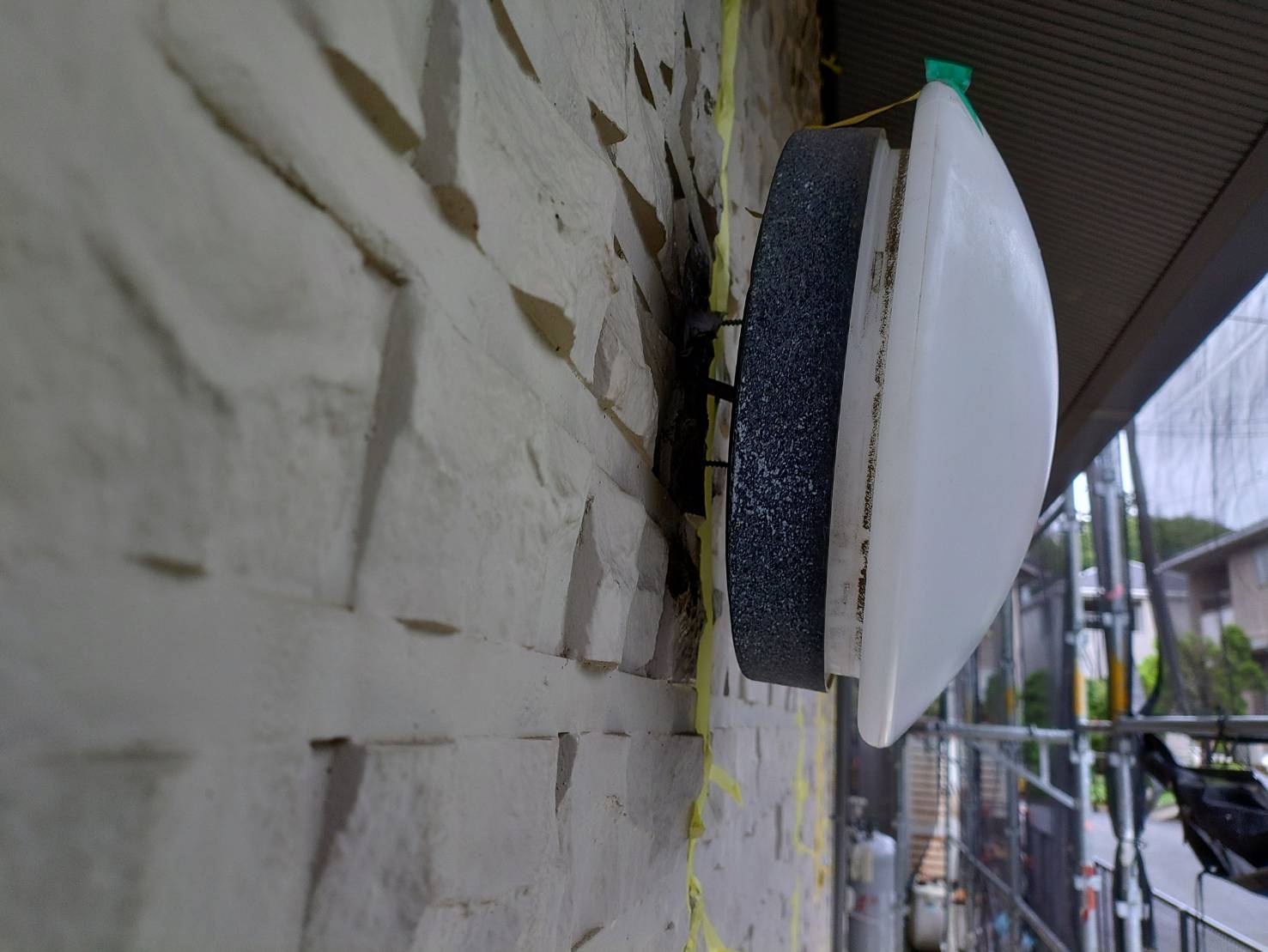

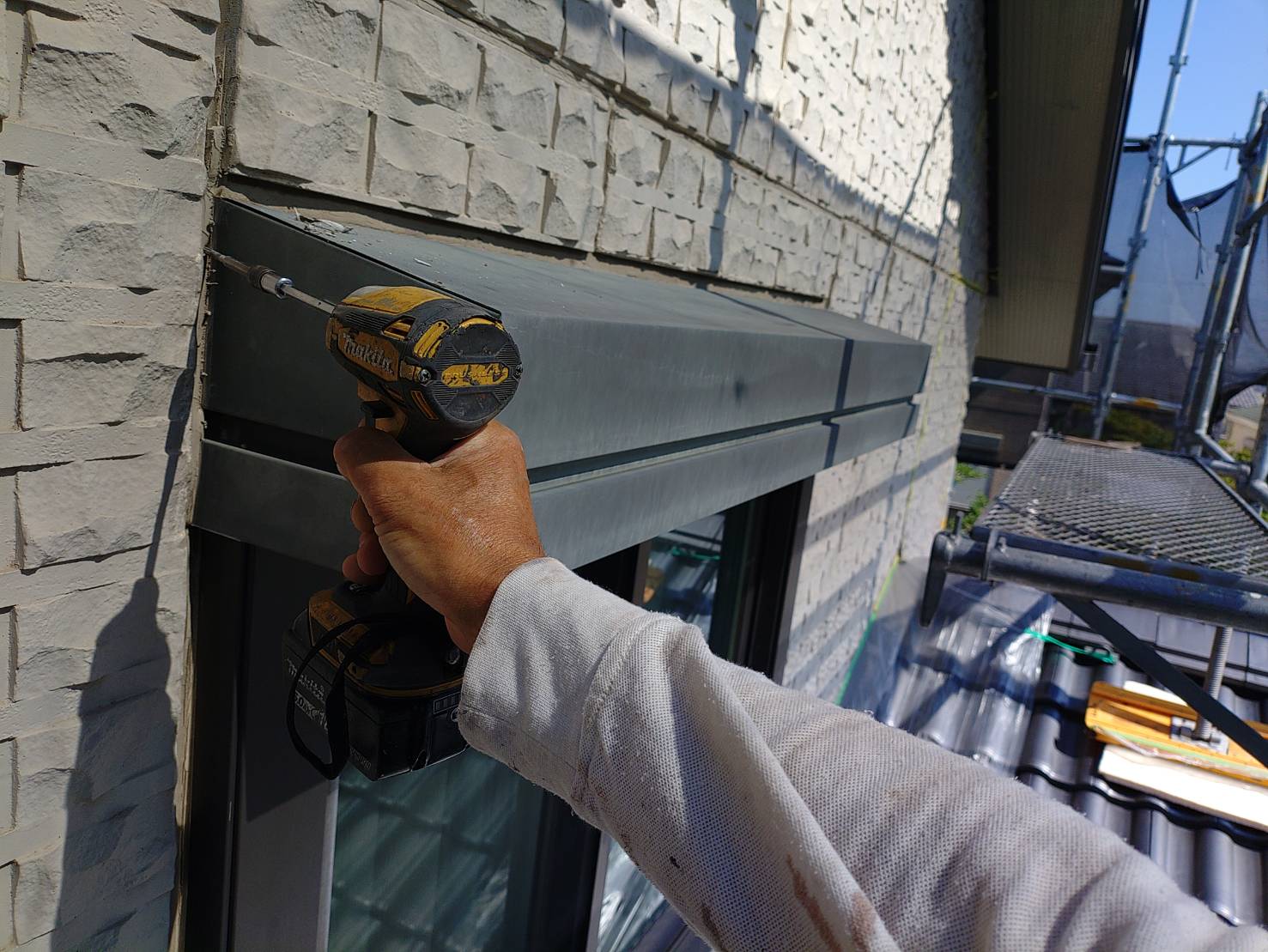

【目地上の照明 浮かせます】

壁にビス固定された照明を浮かせます。作業スペースを確保して施工。(山中流)

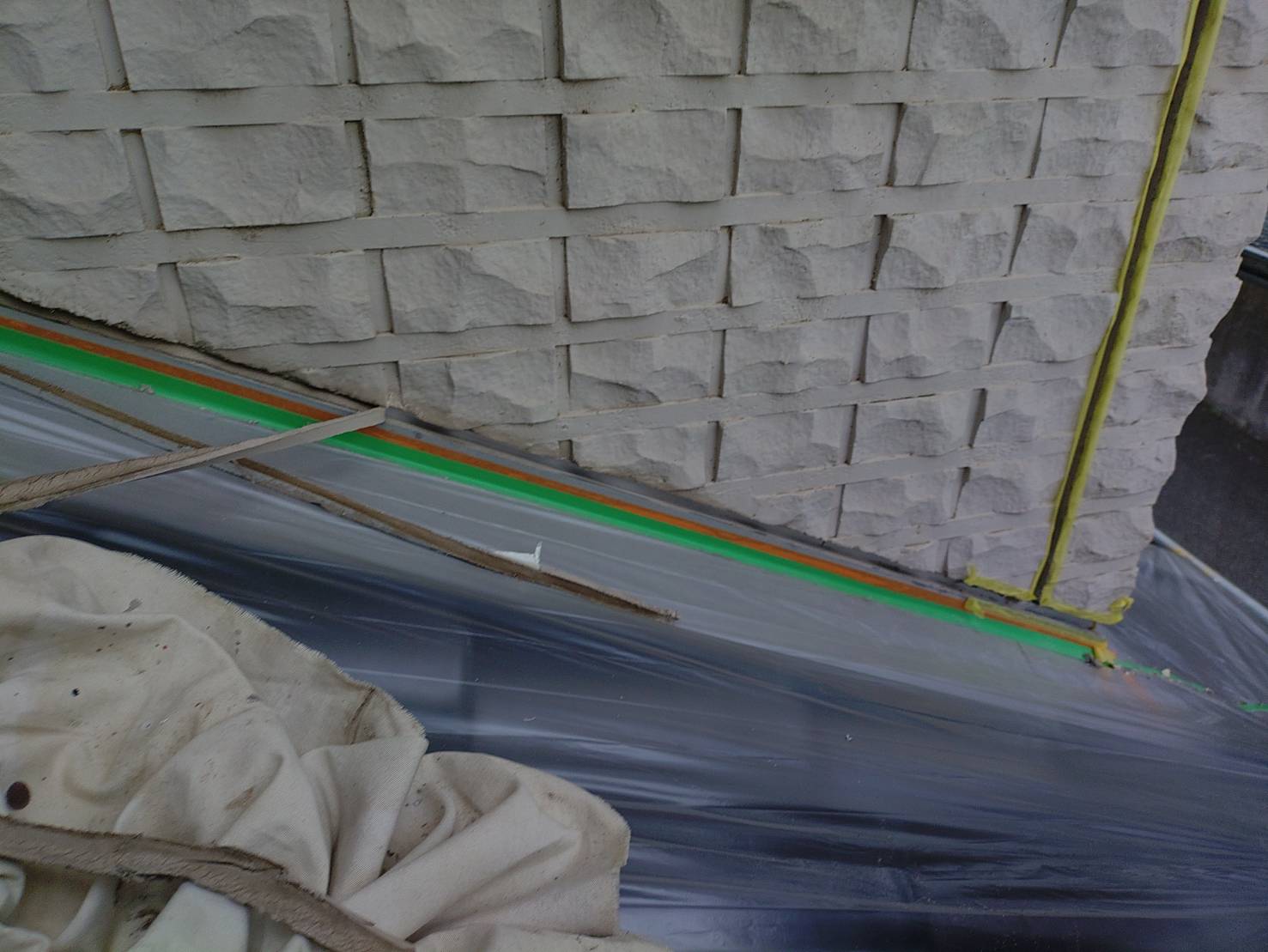

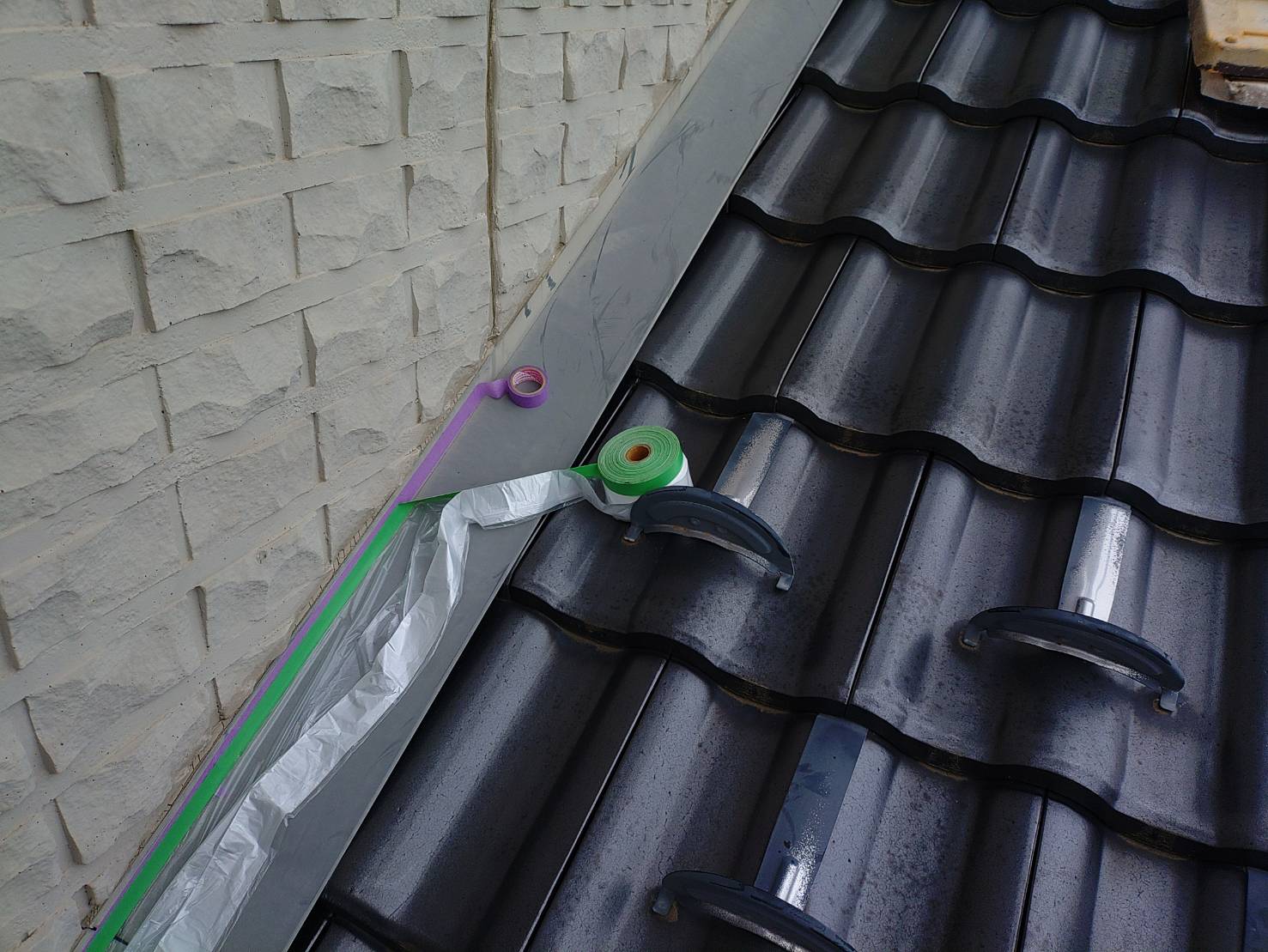

【下屋根まわりビニール養生】

下屋ね廻りの養生です。 シーリング作業で屋根瓦が汚れないように養生しておきます。

北・南側 シーリング撤去 14日目

【シーリング撤去で汚れないように】

シーリングで屋根が汚れないように、シート養生

北側2階廻り シーリング撤去を進めました。

北側 シーリング注入 15日目

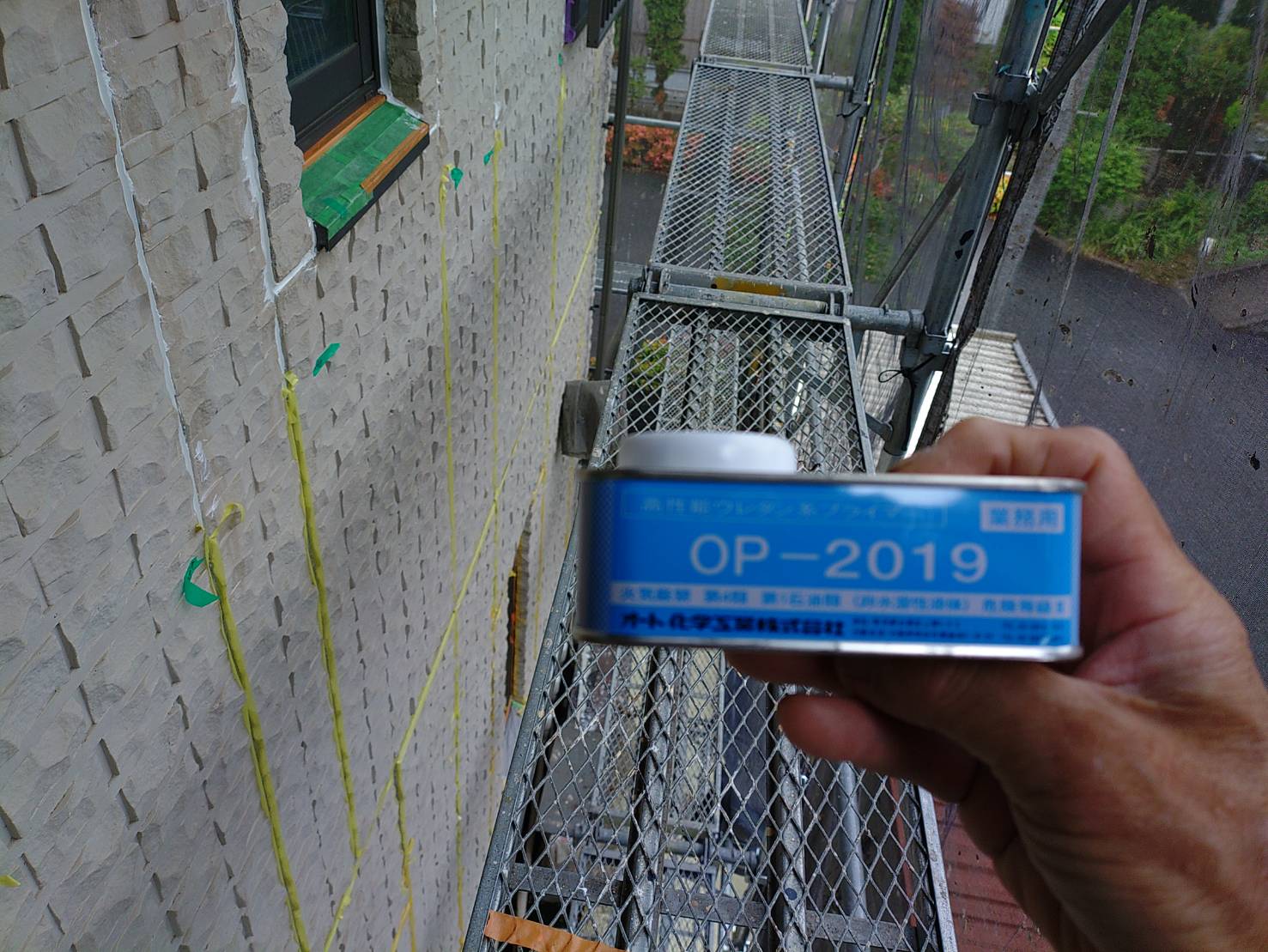

イクシード 専用プライマー
プライマー 塗り

シーリング材 充填
ヘラ成型

マスキング撤去
仕上がりの様子

西・北 シーリング作業の続き 16日目

西側 シーリングの密着不良対策

【北・南 マスキングテープ】

シーリング注入の準備です。

北側 シーリング注入 17日目

北側のシーリング施工の続きです。

シーリングは ”ペール缶タイプ” と ”カートリッジタイプ” を使い施工を進めます。

北側 昨日の続き 注入 18日目

シーリングを注入していきます。

エアコン・外部気温差も激しくなりやすく体調も崩しやすい時期ですので、気を付けてまいりたいと思います。

天気は晴れマークが多くなりました! 作業進めさせて頂きます!

東側 目地シーリング 撤去 19日目

屋根上、窓廻り、目地シーリング撤去

T様 お気づかいを頂き、ありがとうございます。 精一杯の工事を努めさせていただきます!

20日目

作業後更新します。
